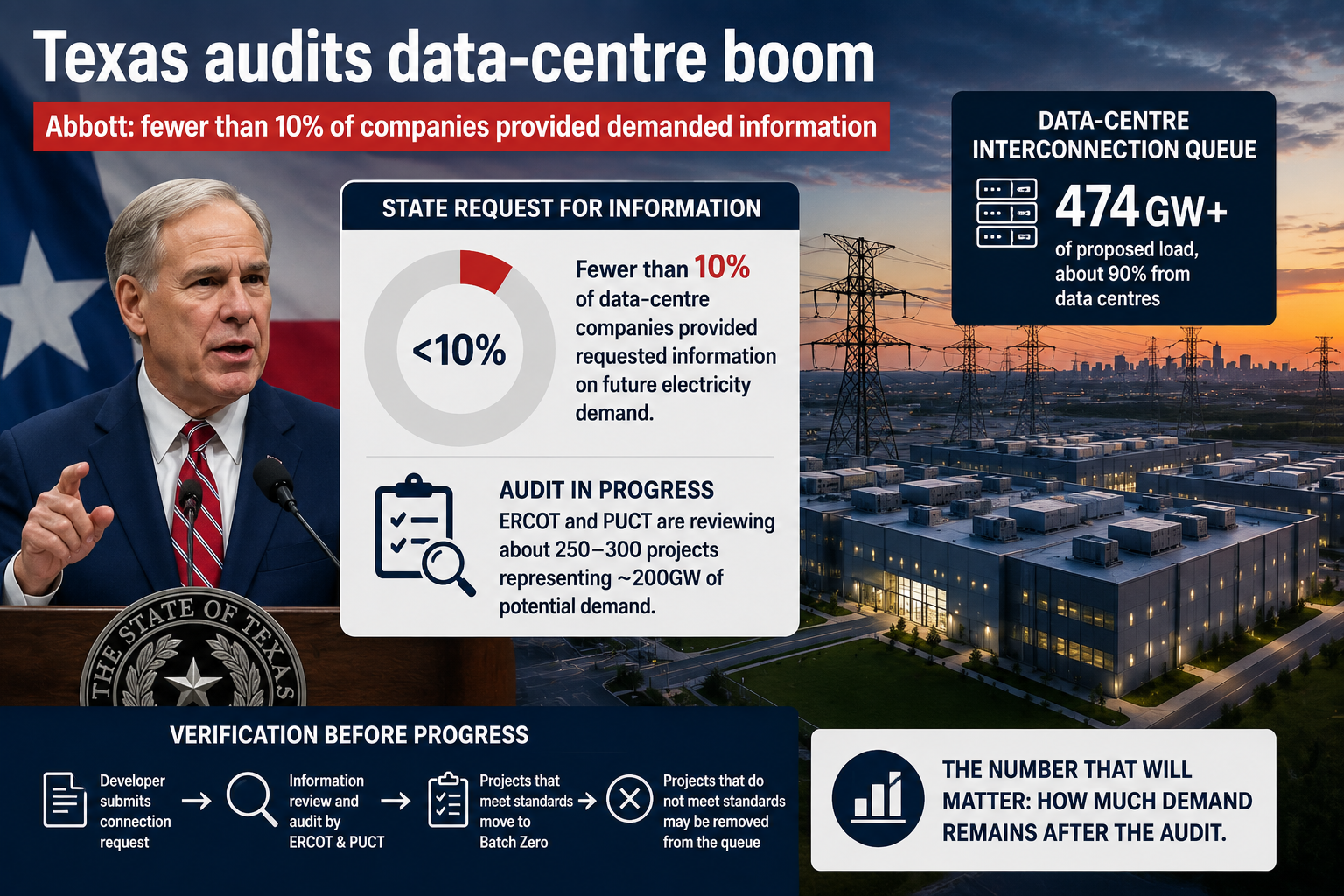

- Abbott は、将来の電力需要の評価に必要な情報を求めた州の要請に回答したデータセンター企業は10%未満だったと述べた
- ERCOT は、電力網への接続手続きを先に進める前に約250~300件のプロジェクトを監査している
事実
テキサス州知事 Greg Abbott は、将来の電力需要の評価に必要な情報を求めた州の要請に回答したデータセンター企業は10%未満だったと述べた。この説明は、Abbott が Public Utility Commission of Texas と Electric Reliability Council of Texas に対し、州の電力網への接続を求めるプロジェクトについて、先に進むことを認める前に実態を確認するよう命じた後に行われた。
ERCOT は接続待ち案件として474GW を超える負荷提案を追跡しており、その約90%がデータセンター関連である。当局者によると、監査はまず ERCOT の Batch Zero 手続きを通じ、潜在需要約200GW に相当する約250~300件のプロジェクトを対象とする。審査項目には電力・水の需要、プロジェクトの所有者、税制優遇措置、周辺地域への影響を抑えるための対策に関する情報が含まれる。接続待ち案件全体のうち、多くは建設段階に至らないと見込まれている。
評価
テキサス州にはデータセンター負荷の提案が多数あるが、ERCOT はそのうち実際のプロジェクトとなる可能性が高いものを見極める必要がある。多くの開発事業者が予想需要、資金調達、顧客について限られた情報しか提供していない状況では、474GW に上る接続待ち案件を電力網計画に活用するのは難しい。州の情報要請に回答した企業が10%未満だったという Abbott の説明により、この情報不足がより明確になった。
監査の目的は、ERCOT が接続審査にさらに時間を費やす前に対象案件を絞り込むことにある。Batch Zero に入る開発事業者は、ERCOT と PUCT がプロジェクトを先に進める準備が整っているか判断できるだけの詳細情報を提出する必要がある。必要な情報を提供できない場合、一部の提案は手続きに残る一方、ほかの提案は除外される可能性がある。BTW の読者にとって、より有用な数字が明らかになるのはこの審査後だ。監査によって提案負荷が474GW を大幅に下回れば、テキサス州は電力網計画で実際に考慮すべきデータセンター需要をより明確に把握できる。
注目点
約250~300件のプロジェクトのうち何件が監査を通過し、推定200GW のうちどの程度が Batch Zero に残るかが注目される。ERCOT の需要予測の改定、接続調査の確定、接続待ち案件からのプロジェクト除外は、この確認手続きがテキサス州の将来のデータセンター電力需要の見通しをどの程度変えるかを示すことになる。
会員向け解説
プロフィールの詳細
適切な会員レベルでログインすると、解説全文と出典メモをご覧いただけます。
Strategic Circle 限定
Strategic Circle
すべての読者に公開されています。参加してログインすると プロフィール解説 を閲覧できます。
Strategic Circle に参加Leadership Alliance 会員限定
Leadership Alliance
対象となる IP 資産の所有者・管理者向けです。ログインすると Leadership Alliance の解説を閲覧できます。
Leadership Alliance に参加
