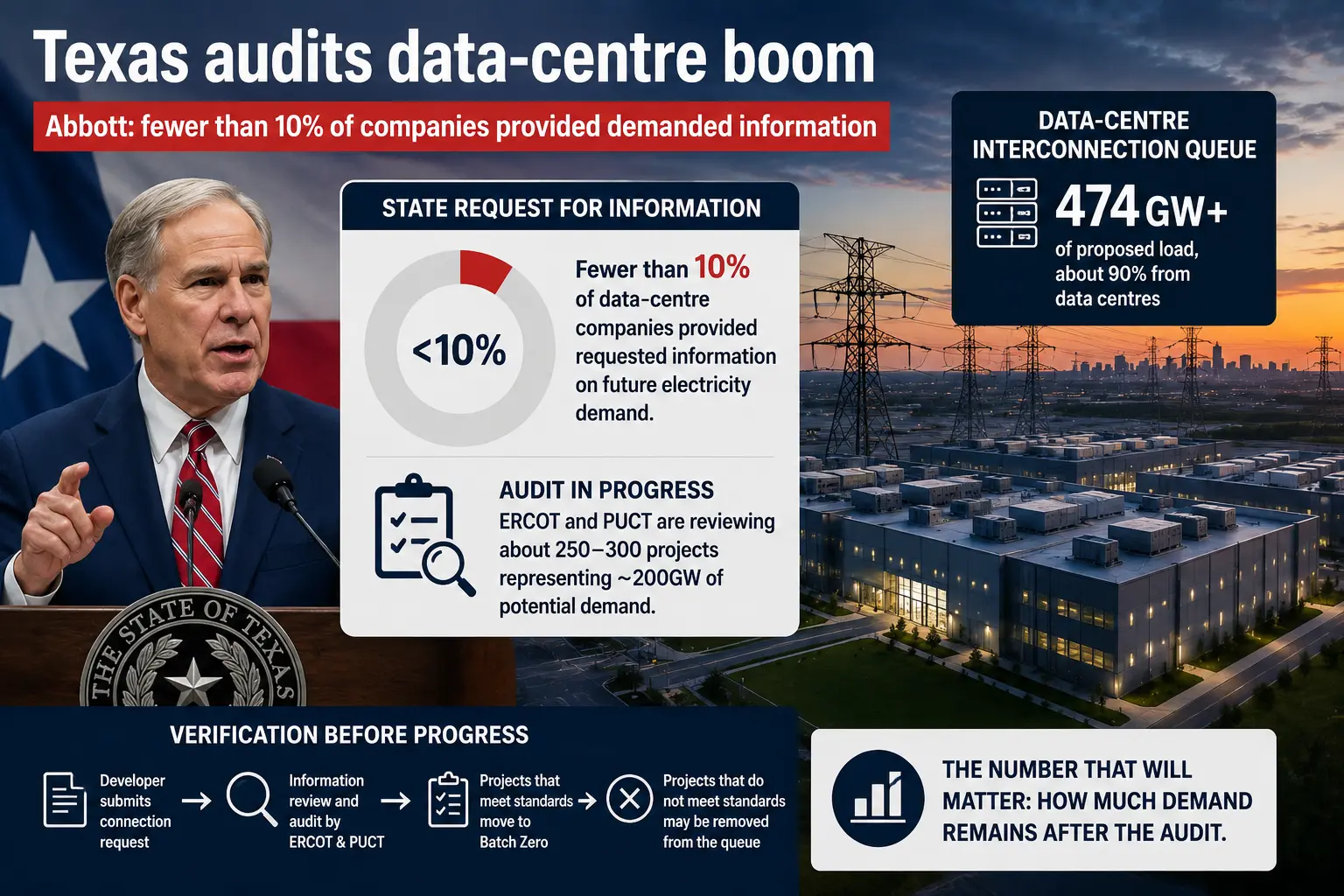

• قال الحاكم Greg Abbott إن أقل من ١٠٪ من شركات مراكز البيانات استجابت لطلب تكساس تقديم المعلومات اللازمة لتقييم الطلب المستقبلي على الكهرباء
  • تدقق ERCOT في نحو ٢٥٠–٣٠٠ مشروع — أي قرابة ٢٠٠ غيغاواط من الحمل المحتمل — ضمن Batch Zero قبل السماح لها بالتقدم في عملية الربط بالشبكة
  • تحمل قائمة انتظار الربط الأوسع أكثر من ٤٧٤ غيغاواط من الحمل المقترح، ونحو ٩٠٪ منها مراكز بيانات

الواقعة: ٤٧٤ غيغاواط من الحمل المقترح، وأقل من واحد من كل عشرة مستعد لشرحها

قال حاكم تكساس Greg Abbott إن أقل من ١٠٪ من شركات مراكز البيانات استجابت لطلب الولاية تقديم معلومات لازمة لتقييم الطلب المستقبلي على الكهرباء. جاء الرقم بعد أن أمر Abbott كلاً من Public Utility Commission of Texas وElectric Reliability Council of Texas بالتحقق من المشروعات الساعية إلى الربط بالشبكة قبل السماح لها بالمضي قدماً — أي أن على المطورين إثبات أن حملهم حقيقي قبل أن تخطط الولاية نظام نقل حوله.

تتابع ERCOT أكثر من ٤٧٤ غيغاواط من الحمل المقترح في قائمة انتظار الربط، ونحو ٩٠٪ منها مراكز بيانات. وتغطي الجولة الأولى من التدقيق، عبر عملية Batch Zero التابعة لـ ERCOT، نحو ٢٥٠–٣٠٠ مشروع تمثل قرابة ٢٠٠ غيغاواط من الطلب المحتمل. يريد المراجعون معلومات عن احتياجات الكهرباء والمياه، وملكية المشروعات، والحوافز الضريبية، والتدابير التي يزعم المطورون أنها ستحد من الضغط على المجتمعات المجاورة. ولا يُتوقع أن يضع كثير من قائمة الانتظار الأوسع حجراً على حجر أصلاً.

التقييم: مجرد وجودك في قائمة الانتظار لا يعني أن شبكتك تعمل

كل قائمة انتظار للربط في أمريكا الشمالية باتت تُقرأ اليوم كقائمة أمنيات كتبها أشخاص قد لا يكونون في الغرفة حين تصل الفاتورة. رقم ٤٧٤ غيغاواط ليس توقعاً؛ إنه تراكم نوايا — بعضها مدعوم بأرض ورأس مال وعملاء موقّعين، وكثير منها مدعوم بجدول بيانات وخيار على محطة فرعية. ولا يستطيع مخططو الشبكة تحجيم المحولات أو المغذيات أو التوليد بناءً على النوايا.

هذا ما يجعل إفصاح Abbott أكثر من مجرد رقم. أقل من واحد من كل عشرة مطورين استطاع، أو أراد، الإجابة عن سؤال بسيط: كم من الكهرباء تتوقعون سحبها؟ التدقيق ليس هجوماً على مراكز البيانات؛ إنه الحد الأدنى من العناية الواجبة التي يطلبها أي مشغّل من طرف مقابل قبل توقيع التزام سعة يمتد عقداً كاملاً. Batch Zero تُجبر الأوراق على اللحاق بالبيان الصحفي: تفاصيل كافية لتحكم ERCOT وPUCT إن كان المشروع جاهزاً للتقدم، أو إن كان الأجدر به أن يغادر الصف بهدوء.

الرقم المفيد ليس ٤٧٤ غيغاواط. إنه ما يبقى بعد الغربلة. إذا قلّص التحقق الحمل المقترح بحدّة، فستحصل تكساس على صورة طلب يمكنها التخطيط حولها فعلاً — والمشروعات الباقية ستحصل على مسار أوضح وأسرع عبر دراسات لم تعد مزدحمة بحجوزات نظرية. قائمة انتظار تخلط رأس المال العامل بالأماني لا تخدم أحداً.

ما ينبغي متابعته: كم من الـ٢٠٠ غيغاواط لا يزال واقفاً

راقب كم من مشروعات Batch Zero، وعددها نحو ٢٥٠–٣٠٠، سيجتاز التدقيق، وكم من تقديراتها البالغة ٢٠٠ غيغاواط سيبقى في العملية بعد ذلك. توقع طلب محدّث من ERCOT، ودراسات ربط مؤكدة، وقائمة مرئية بالمشروعات المحذوفة من قائمة الانتظار، ستكشف إن كان التحقق مرشحاً أم إعادة ضبط حقيقية. عنوان ٤٧٤ غيغاواط سيخبرك بأقل بكثير من السعة التي تصمد أمام سؤال واحد.
