摘要

  • NVIDIA 将为计划中首批 4.25GW IT 容量提供信用支持,并拥有覆盖其余 3.75GW 的选择权
  • OpenAI 已就 8GW 项目签署 20 年租约,首批分期容量目标自 2028 年起投运,并规划至少 10GW 新增发电能力

事实

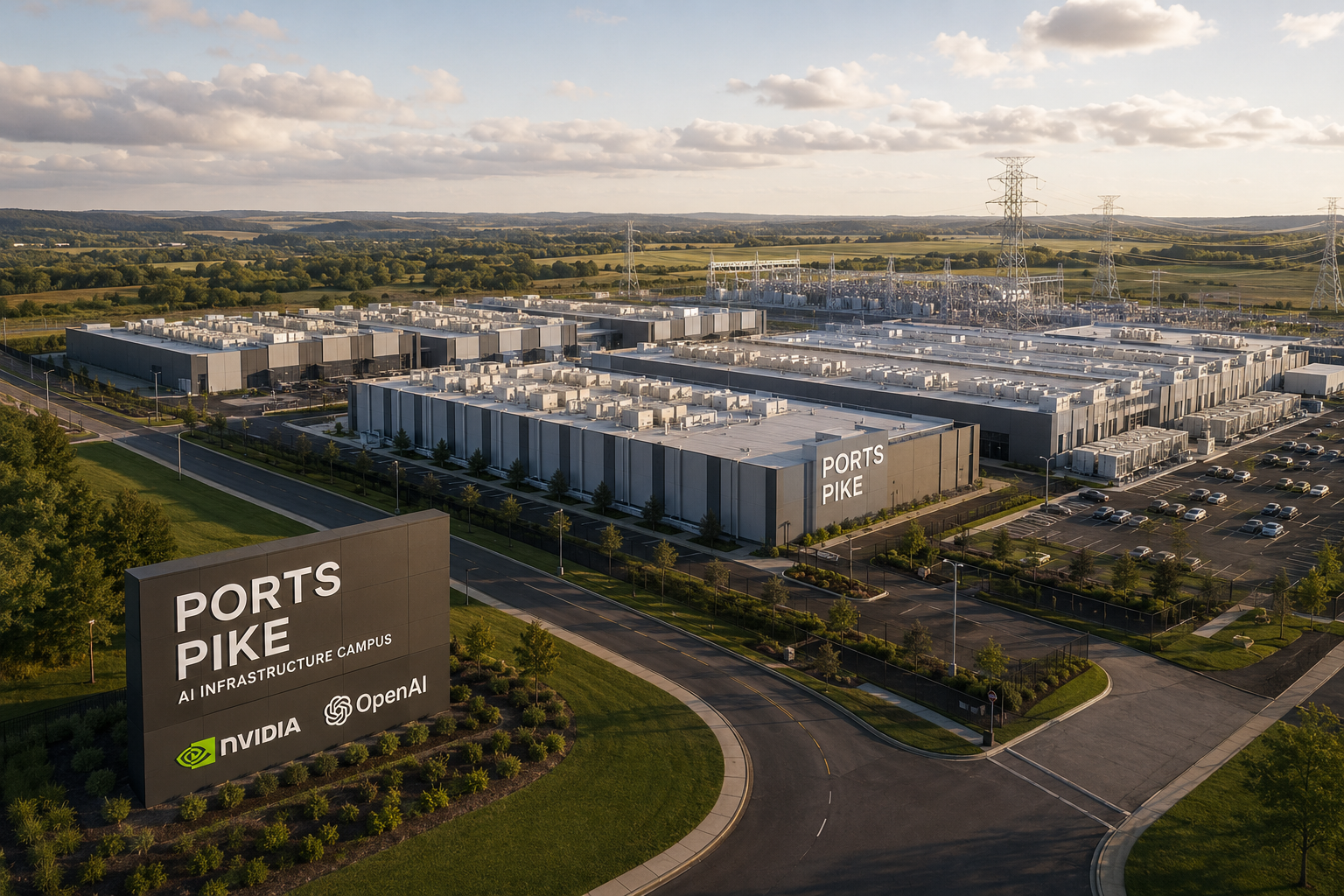

SB Energy 表示,NVIDIA 将为俄亥俄州拟建的 PORTS-Pike AI 基础设施园区首批 4.25GW IT 容量提供信用支持。NVIDIA 还拥有将该支持扩展至计划中 8GW 项目其余 3.75GW 的选择权。

OpenAI 被确定为 20 年租约下的客户,同时 NVIDIA 还向 SB Energy 投资 15 亿美元。SB Energy 表示,项目将获得至少 10GW 新增发电能力、42 亿美元的区域电网基础设施以及一项 8000 万美元的社区福利计划支持。首批项目目标自 2028 年起投运。

发电资产、变电站、输电升级、数据中心机房、冷却系统和半导体供应仍需完成融资、许可、建设与投运。该公告未提供完整的项目成本、发电结构或分阶段建设时间表。

评估

该协议将客户租约、开发商融资和 NVIDIA 的信用支持纳入同一首批 4.25GW 批次。这可以让贷款方和供应商更清楚地从合同层面了解谁在为需求和设备部署提供支持,但并不能消除容量投入运营前所需的实体交付工作。

4.25GW 是计划中的 IT 容量,而非现有电力供应。SB Energy 的整体计划要求至少 10GW 新增发电能力和大规模电网投资,因此 2028 年的目标取决于发电、输电、场址供电和数据中心机房建设能否按顺序推进。其中任何一层出现延误,都可能使后续容量推迟,而不会改变 8GW 的整体租约。

对 BTW 读者而言,实际的关键里程碑是让首批 4.25GW 从有信用支持的需求,转化为已获许可、已通电并完成投运的基础设施,并沿计划中的 2028 年交付路径推进。

关注重点

请关注与首批 4.25GW 批次相关的最终投资决定、发电合同、输电申报、建设合同授予和设备承诺。最有价值的证据将是支撑已投运数据中心机房的已许可、已通电基础设施,其次是自 2028 年起客户验收与工作负载爬坡。若 OpenAI 需求或电力交付出现延误,任何关于 NVIDIA 信用支持如何变化的披露,也将有助于厘清交易对手风险敞口。
