Résumé
- Le dispositif DC-CFA2 attribue provisoirement 50 MW à chacun des quatre opérateurs retenus : Digital Realty, Equinix, Keppel Data Centres et ST Telemedia Global Data Centres.
- L’accès à une ressource rare devient un outil de politique industrielle : les dossiers ont été jugés sur leur valeur stratégique, leurs retombées économiques et leur durabilité.
- Les quatre installations doivent rejoindre Jurong Island et promettent plus de 50 % d’énergie verte, sans calendrier public de chantier, de mise sous tension, de location ou d’exploitation.
- Le premier appel de 2023 rappelle que l’attribution précède largement le service : les projets rendus publics ensuite s’échelonnent jusqu’en 2026 et 2027.
Une attribution parfaitement symétrique, des projets encore à construire
Le résultat tient dans un tableau séduisant par sa simplicité : 200 MW divisés en quatre parts égales. Chacun des quatre groupes retenus reçoit provisoirement 50 MW au titre du deuxième appel à candidatures de Singapour pour les centres de données.
Cette symétrie administrative ne décrit pas quatre actifs achevés. Le communiqué du 21 août parle bien d’une attribution provisoire. Il ne dit ni que les bâtiments existent déjà, ni que 200 MW de serveurs fonctionnent, ni que des clients ont transféré leurs charges de travail.
La décision ferme néanmoins une étape importante. Dans un marché où la croissance des centres de données est volontairement encadrée, un opérateur retenu peut avancer plus sérieusement avec les propriétaires fonciers, les énergéticiens, les banques, les constructeurs et les grands locataires. Son dossier gagne une valeur d’option.
Mais l’option ne produit pas encore de calcul. Entre la ligne inscrite dans le registre public et une capacité exploitable s’interposent les conditions définitives, la parcelle, l’alimentation livrable, le financement, le chantier, les systèmes électriques et thermiques, les réseaux, les contrats clients, la mise en service puis la charge informatique mesurée.
Singapour a donc choisi les acteurs autorisés à parcourir cette chaîne. Il n’a pas annoncé qu’ils en avaient atteint le dernier maillon.
Les mégawatts servent aussi à négocier une contribution économique
Plus de vingt propositions locales et internationales ont été déposées. Les critères ne se limitaient pas à la consommation énergétique d’un bâtiment.
Les candidats devaient montrer comment leur projet renforcerait Singapour comme pôle fiable pour l’intelligence artificielle et les centres de données, améliorerait la connectivité internationale et la résilience, et apporterait des investissements, des dépenses d’exploitation, de la recherche, de l’innovation et des compétences.
Le pays transforme ainsi une ressource rare en levier de négociation. Il ne demande pas seulement quel opérateur peut absorber de l’électricité, mais quelles activités stratégiques et économiques seront attachées à cette consommation.
Les lauréats sont quatre opérateurs déjà établis. Leur réseau commercial mondial, leurs relations avec les opérateurs télécoms et leur capacité de financement peuvent accélérer la conversion du droit obtenu. Cela réduit le risque d’exécution, sans l’annuler. Cela peut aussi consolider l’avantage des acteurs en place au détriment d’un nouvel entrant qui aurait une technologie intéressante mais moins de clients à engager immédiatement.
La répartition égale évite qu’un seul acteur capte le volume initial. Elle ne garantit ni quatre calendriers identiques ni quatre résultats comparables. Une entreprise peut prélouer rapidement, une autre construire par étapes, une troisième attendre une source d’énergie ou un client d’ancrage. La concurrence dépendra de la capacité réellement livrée, de son prix et de sa connectivité, pas de l’équilibre visuel du tableau d’attribution.
Des exigences vertes solides sur le papier, encore non mesurées
DC-CFA2 exigeait la certification Platinum du Green Mark 2024 pour les centres de données, un PUE de 1,25 ou moins à pleine charge informatique, des équipements conformes à la norme singapourienne d’efficacité énergétique et au moins 50 % d’énergie provenant de filières vertes admises.
Les quatre propositions retenues promettent de dépasser ce minimum et d’alimenter plus de la moitié de leur capacité avec de l’énergie verte. La fiche officielle mentionne également le refroidissement liquide et l’utilisation intégrale d’équipements informatiques à haut rendement.
Ces engagements influencent dès maintenant la conception. Ils ne constituent pas des résultats d’exploitation.
Un PUE de conception à pleine charge ne donne pas le rendement d’un bâtiment partiellement occupé. Un taux d’énergie verte ne précise pas encore les contrats conclus, leur date de livraison, l’additionnalité de la production ou la correspondance entre l’offre et la demande heure par heure. La qualité « efficace » d’un serveur ne mesure pas la quantité de calcul utile obtenue une fois le matériel installé et exploité.
La preuve devra donc être produite installation par installation : contrats énergétiques identifiables, dossier de mise en service, PUE et consommation d’eau en exploitation, intensité carbone et charge réelle. En attendant, ces critères décrivent la contrepartie promise pour obtenir l’accès, et non des émissions déjà évitées.

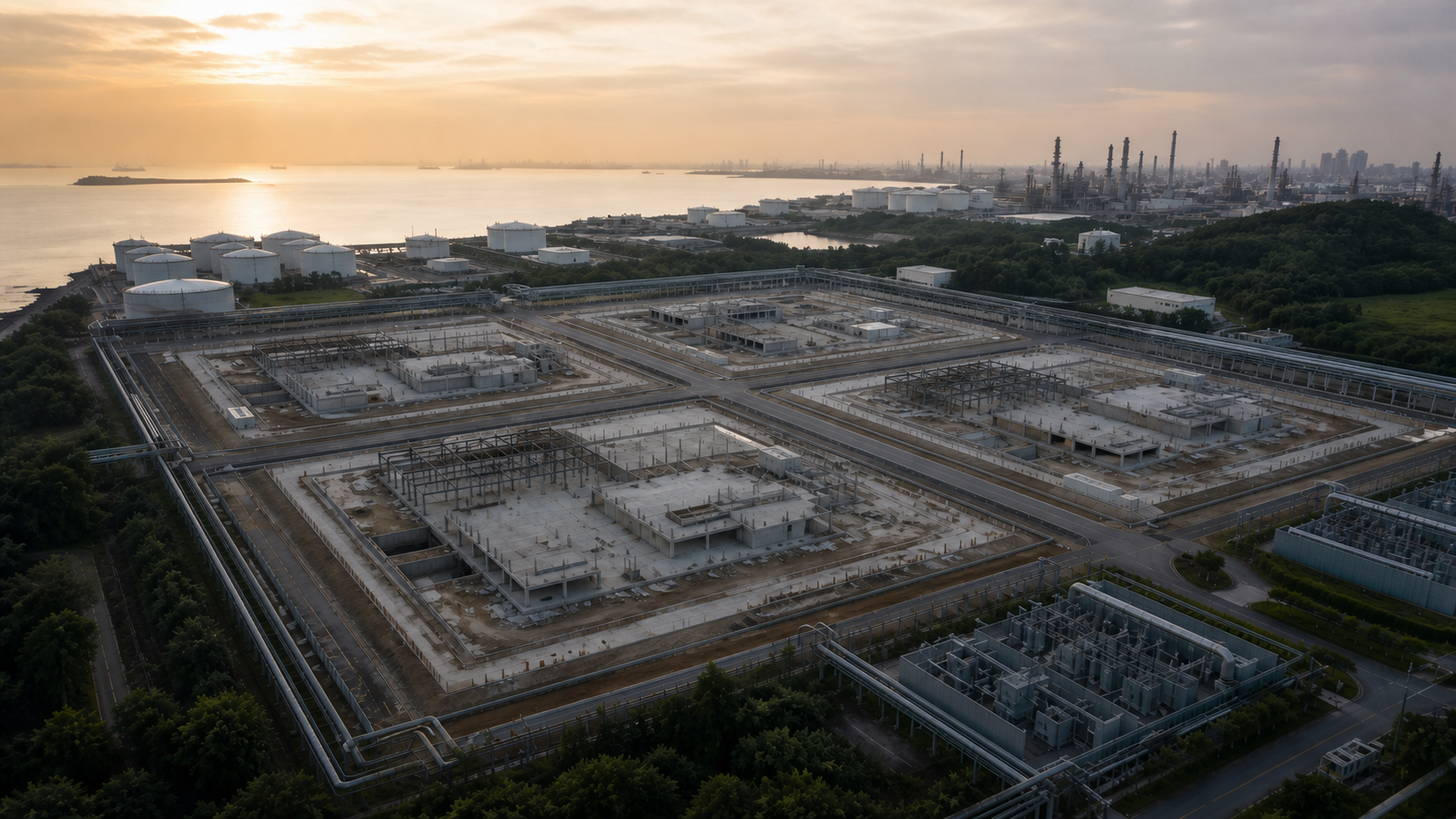

Jurong Island est un cadre de développement, pas une infrastructure achevée
Les quatre centres soutenus doivent être implantés sur Jurong Island. JTC y réserve environ vingt hectares pour un parc bas carbone dont le potentiel électrique peut atteindre 700 MW.
Ce potentiel ne doit pas être ajouté aux 200 MW comme s’il s’agissait d’une capacité disponible. Les 700 MW désignent l’enveloppe possible du parc. Ils ne prouvent ni construction, ni attribution, ni mise sous tension.
Le regroupement peut présenter des économies réelles. Stockage, utilités, refroidissement ou nouvelles filières bas carbone pourraient être mutualisés. Une infrastructure commune peut rendre abordable ce qu’un seul centre ne financerait pas.
La mutualisation déplace aussi une partie du risque. Quatre bâtiments distincts peuvent dépendre du même calendrier foncier, de la même interface réseau ou d’une filière énergétique encore jeune. La redondance interne perd de sa valeur si le point de défaillance se situe en amont du bâtiment.
Les documents disponibles ne détaillent ni les parcelles, ni l’ordre des chantiers, ni les équipements communs indispensables au premier démarrage. Jurong Island est donc le lieu retenu pour faire fonctionner le système futur, pas la preuve que ce système fonctionne déjà.
Le précédent de 2023 sépare clairement attribution et service
Le premier appel offre un repère, sans fournir un calendrier automatique pour le second.
En juillet 2023, Singapour avait attribué provisoirement environ 80 MW à quatre propositions. Equinix n’a annoncé SG6, son projet de 20 MW, qu’en novembre 2024, avec une ouverture prévue au premier trimestre 2027 une fois le site achevé. DayOne a lancé le chantier de son centre singapourien de 20 MW en juillet 2025 et visait une première phase prête au service en 2026.
Les conditions de DC-CFA2 sont différentes, mais la succession des preuves reste instructive. L’attribution, l’annonce du projet, le premier coup de pelle, la mise sous tension, la disponibilité commerciale et la charge client sont des événements distincts.
Un chantier prouve que les travaux ont commencé, pas que la puissance électrique est livrée. Une date de disponibilité prouve davantage, sans révéler le taux de location. Un bail améliore la visibilité sur la demande, mais peut précéder l’installation des équipements du client.
La capacité devient réellement productive lorsque l’électricité, le refroidissement, les réseaux et les machines exécutent ensemble une charge mesurable.
Ce qui change dès aujourd’hui
L’attribution a une valeur immédiate même si aucun nouveau mégawatt n’est encore en service. Elle réduit une incertitude réglementaire et permet aux quatre opérateurs de négocier sur une base plus crédible. Les clients qui recherchent une présence à Singapour voient désormais quatre voies d’expansion possibles sur Jurong Island.
Pour l’État, la décision rend les critères de sélection concrets. Les prochains candidats savent que connectivité, IA, retombées locales et énergie pèseront dans l’accès à la capacité. Ils devront intégrer ces obligations dans leur modèle économique.
Pour Johor et Batam, l’effet reste ambigu. Une offre singapourienne future de 200 MW peut retenir certains projets. Son calendrier inconnu maintient toutefois la valeur des sites régionaux comme solution plus rapide, complément de résilience ou réserve d’expansion.
La présence de quatre opérateurs peut aussi aider les clients à négocier avant l’ouverture. Encore faut-il comparer des dates, des spécifications et des dépendances réellement indépendantes. Deux contrats ne constituent pas une diversification s’ils reposent sur le même élément retardé du parc.
Les inconnues qui interdisent encore une prévision d’exploitation
La fiche d’attribution ne donne ni nom de projet, ni parcelle précise, ni budget d’investissement, ni montage financier, ni client d’ancrage. Elle ne fixe pas la date de levée des conditions provisoires, le début des travaux, la disponibilité du raccordement ou la mise en service.
Aucune donnée ne permet encore de connaître la capacité louée, la charge informatique, le PUE réel, l’eau consommée ou l’intensité carbone de chaque site. Le mode de comptabilisation de l’énergie verte n’est pas détaillé par projet.
Ces lacunes empêchent de calculer un rendement ou de dater l’arrivée des 200 MW sur le marché. Elles n’effacent pas la portée plus limitée de la décision : quatre positions de développement rares ont été attribuées et assorties d’engagements publics. Elles valent plus qu’une ambition générale, mais moins qu’une capacité de calcul active.
Sources
- EDB : annonce des lauréats de DC-CFA2, 21 août 2026
- EDB et IMDA : fiche d’attribution de DC-CFA2
- IMDA : lancement et conditions de DC-CFA2
- IMDA : page de candidature DC-CFA2
- IMDA : feuille de route des centres de données verts
- JTC : parc bas carbone de Jurong Island
- EDB et IMDA : première attribution DC-CFA, 14 juillet 2023
- Equinix : calendrier annoncé pour SG6
- DayOne : chantier singapourien et objectif de première phase
Briefing des membres
Contexte approfondi du profil
Connectez-vous avec le bon niveau d'adhésion pour débloquer le briefing complet et les notes de source.
Réservé à Strategic Circle
Strategic Circle
Ouvert à tous les lecteurs. Débloquez les briefings de profil après adhésion et connexion.
Rejoindre Strategic CircleRéservé aux membres de Leadership Alliance
Leadership Alliance
Réservé aux propriétaires et dirigeants qualifiés d'actifs IP ; connectez-vous pour débloquer les briefings Alliance.
Rejoindre Leadership Alliance
