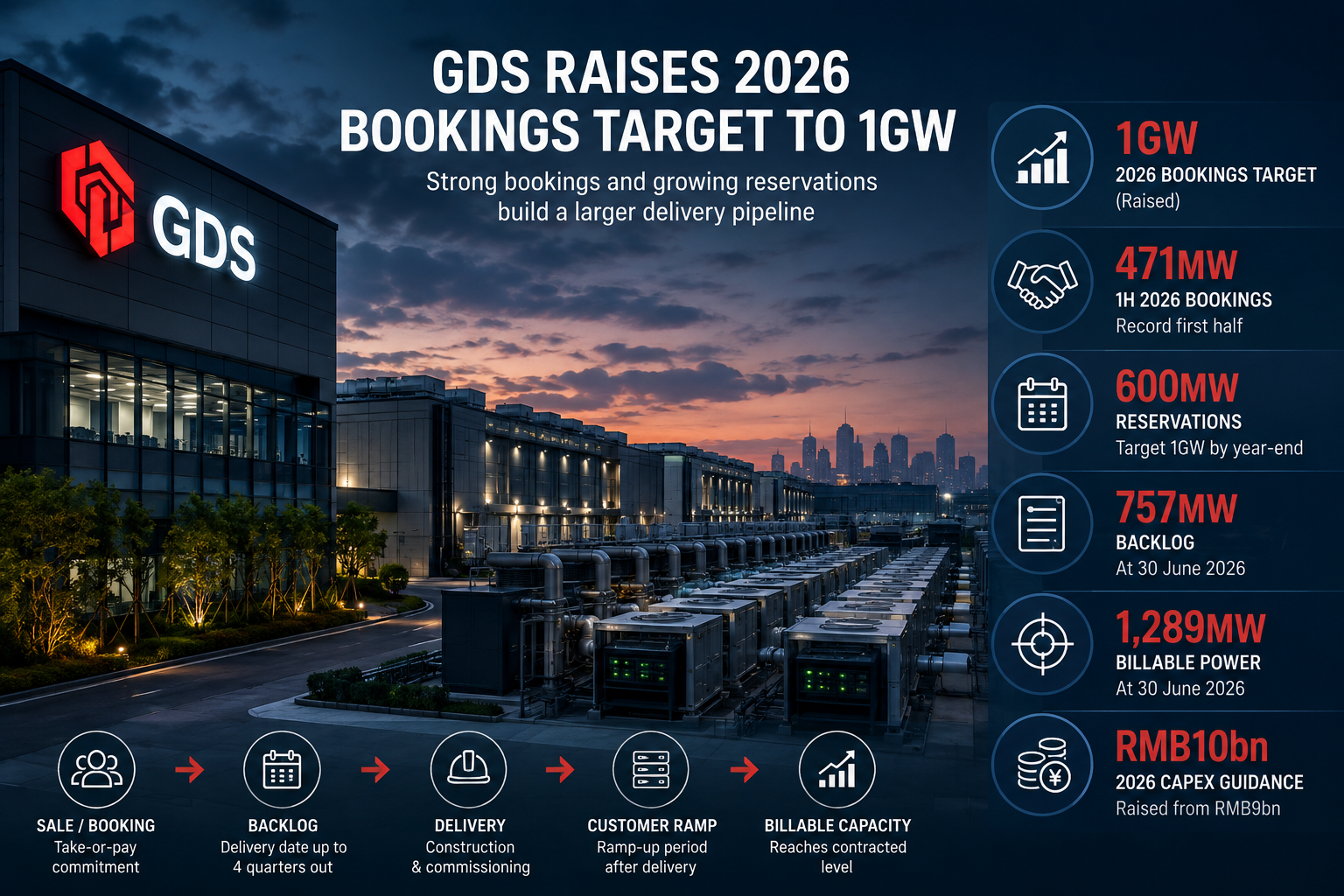

- GDS registró 263 MW de nuevas contrataciones en el segundo trimestre, con lo que las del primer semestre alcanzaron 471 MW
- A mitad de año, la cartera pendiente se situaba en 757 MW y las reservas de clientes en 600 MW, mientras que la previsión de inversión de capital para 2026 aumentó a 10.000 millones de RMB
El hecho
GDS Holdings elevó a 1 GW su objetivo de contrataciones para 2026 tras registrar 263 MW de nuevas contrataciones en el segundo trimestre, con lo que las del primer semestre alcanzaron 471 MW. La empresa también contaba con 600 MW de reservas de clientes a 30 de junio y se ha fijado como meta alcanzar 1 GW de reservas al cierre del año. GDS define las reservas como capacidad apartada durante periodos determinados para futuros compromisos contractuales.
A mitad de año, GDS declaró 2.047 MW de potencia comprometida, incluidos 1.289 MW que ya eran facturables y una cartera pendiente de 757 MW. También disponía de 2.997 MW de capacidad susceptible de desarrollo aún disponible para la venta. La dirección señaló que las contrataciones incluyen compromisos de compra o pago y fechas de entrega que pueden extenderse hasta cuatro trimestres después de la firma. Después de la entrega, los clientes suelen aumentar gradualmente el uso antes de que la totalidad de la capacidad contratada pase a ser facturable.
GDS elevó su previsión de inversión de capital para 2026 de 9.000 millones a 10.000 millones de RMB, debido al aumento de las ventas y de la actividad de desarrollo de centros de datos. Los ingresos del segundo trimestre fueron de 3.088 millones de RMB, un 6,5 % más interanual.
La evaluación
El objetivo de 1 GW mide la demanda contratada, no la capacidad que estará operativa este año. Cuando GDS formaliza una contratación, todavía debe entregar la capacidad correspondiente de centros de datos en la fecha acordada. Después, los clientes aumentan gradualmente su uso antes de que la totalidad de la capacidad contratada pase a ser facturable. Por tanto, el aumento de las contrataciones incrementa la infraestructura que GDS se ha comprometido a entregar, en lugar de elevar de inmediato los ingresos operativos.
Las reservas ofrecen menos certeza. Indican la capacidad que los clientes quieren que GDS aparte para posibles contratos futuros, pero aún no equivalen a las contrataciones vinculantes de la empresa. Esta distinción es importante cuando GDS decide qué proyectos impulsar y cuánto capital comprometer antes de que se conviertan más reservas. Para los lectores de BTW, el objetivo de 1 GW debe interpretarse junto con la cartera pendiente de 757 MW y el conjunto de reservas de 600 MW.
GDS cuenta con una elevada visibilidad sobre la demanda potencial, pero el resultado operativo depende de entregar la capacidad contratada y convertir las reservas en contratos sin adelantarse demasiado a los compromisos firmes de los clientes.
Qué observar
Conviene observar qué proporción de las reservas de 600 MW se convierte en contrataciones y con qué rapidez la cartera pendiente de 757 MW recorre las fases de construcción, entrega y aumento gradual del uso por parte de los clientes. El crecimiento de la potencia facturable mostrará cuánta capacidad contratada ha entrado realmente en servicio. También debe compararse la inversión de capital de GDS con esos hitos de entrega para comprobar en qué medida el desarrollo se adelanta a los compromisos vinculantes de los clientes.
Informe para miembros
Contexto ampliado del perfil
Inicia sesión con el nivel de membresía adecuado para desbloquear el informe completo y las notas de las fuentes.
Solo para Strategic Circle
Strategic Circle
Abierto a todos los lectores. Desbloquea informes de perfil después de unirte e iniciar sesión.
Únete a Strategic CircleSolo para Leadership Alliance
Leadership Alliance
Para propietarios y directivos cualificados de activos de propiedad intelectual; inicia sesión para desbloquear los informes de la alianza.
Unirse a Leadership Alliance
