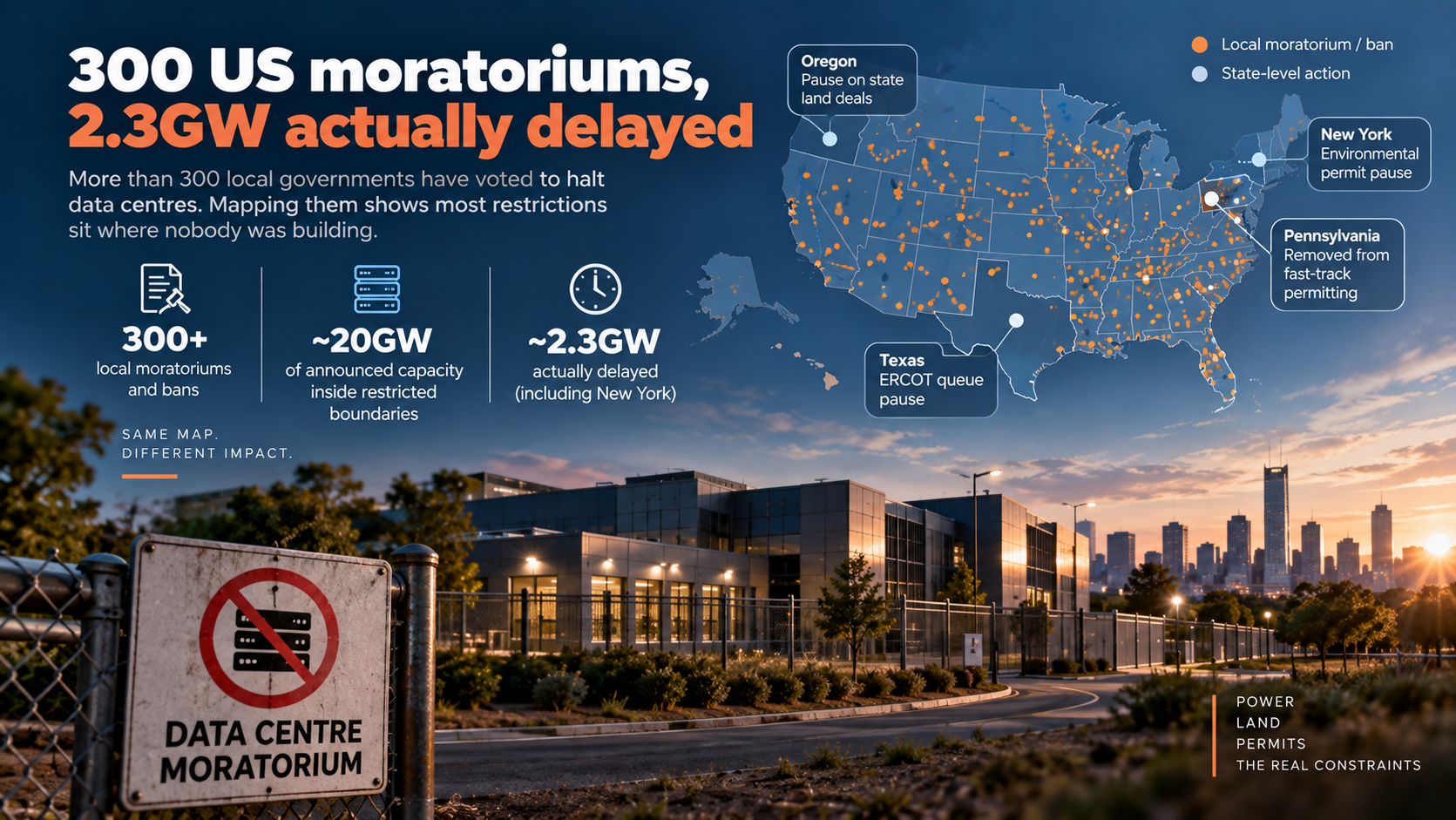

- A SemiAnalysis mapeou mais de 300 moratórias de data centers nos EUA, com cerca de 20 GW de capacidade dentro de limites locais sujeitos a restrições
- A SemiAnalysis estima que medidas locais atrasem 1.525 MW, número que sobe para cerca de 2,3 GW com a inclusão de Nova York
O fato
A SemiAnalysis informou em 15 de setembro que havia mapeado mais de 300 moratórias de data centers nos EUA. Cerca de 20 GW da capacidade anunciada estão dentro de limites locais abrangidos por restrições, mas a empresa de pesquisa estima que apenas 1.525 MW estejam realmente atrasados por essas medidas locais. Com a inclusão da medida de alcance estadual de Nova York, o total chega a cerca de 2,3 GW.
A diferença decorre dos locais em que as restrições se aplicam. Muitas moratórias locais abrangem jurisdições sem um projeto ativo de data center; por isso, aumentam o número de áreas sujeitas a restrições sem atrasar uma carteira de projetos já em desenvolvimento.
Algumas medidas estaduais afetam projetos em diferentes etapas de desenvolvimento. Nova York suspendeu temporariamente determinadas licenças ambientais estaduais para novos projetos de hiperescala. O Texas exige que as cargas de data centers afetadas passem por verificação antes de avançar no processo de interconexão do ERCOT. A Pensilvânia retirou os data centers de IA de seu programa de licenciamento Fast Track, enquanto o Oregon suspendeu solicitações ainda não aprovadas que envolvem imóveis pertencentes ao estado.
A avaliação
Contar moratórias não mostra quanto da oferta de data centers realmente mudou. Uma suspensão local tem efeito direto quando há um projeto ativo dentro daquela jurisdição. Uma restrição estadual de licenciamento ou de interconexão à rede pode atingir vários projetos, porque eles dependem do mesmo processo de aprovação.
Isso explica a diferença entre os cerca de 20 GW localizados dentro de limites locais sujeitos a restrições e o volume muito menor que a SemiAnalysis identifica como realmente atrasado. Para desenvolvedores e investidores, os indicadores mais úteis são os megawatts associados a locais com projetos ativos, a etapa alcançada por cada projeto e a autorização que está impedindo a etapa seguinte.
Para os leitores da BTW, a contagem de moratórias não mede a capacidade de data centers perdida nos EUA. O indicador mais sólido é quantos megawatts estão atrasados em uma etapa ligada ao licenciamento, ao terreno ou à rede que o projeto precisa concluir antes que a construção ou a energização possam prosseguir.
O que acompanhar
Acompanhe se a estimativa da SemiAnalysis de 2,3 GW atrasados aumenta à medida que os projetos avançam nos processos de licenciamento e interconexão. A análise ambiental de Nova York e o processo de verificação do ERCOT são testes especialmente úteis, porque ambos podem afetar projetos além de um único município. Cancelamentos de projetos, alterações nas datas de energização ou mudanças de localização forneceriam evidências mais claras do impacto sobre a oferta do que novas votações sobre moratórias, isoladamente.
Briefing para membros
Contexto aprofundado do perfil
Faça login com o nível de assinatura correto para desbloquear o briefing completo e as notas das fontes.
Apenas para Strategic Circle
Strategic Circle
Aberto a todos os leitores. Desbloqueie Briefings de perfil após se inscrever e fazer login.
Junte-se ao Strategic CircleSomente para Leadership Alliance
Leadership Alliance
Para proprietários e gestores qualificados de ativos de PI; faça login para desbloquear os briefings da Leadership Alliance.
Junte-se ao Leadership Alliance
