概況
権威のある認定は気象学的ではなく制度的だった。豪雨と鉱滓内部の水は物理的条件だったが、調査委員会はそれを言い訳として扱わなかった。グラモーガン文書館の調査委員会とその石炭公社文書に関する記録は、委員会の中心的結論が公社に責任があるとしたことを伝えている。水リスク、不適切な設置、不十分な検査、断片化された知識、警告への対応不全は、ダンプを創り管理したシステムに属していた。
ダンプ7号は湧水と含水地盤が重要な場所に置かれていた。問題は単に崩壊前に雨が降ったことではなかった。調査は、小川、湧水、割れ目のある砂岩のある丘陵斜面、一連のダンプ、そして排水と地盤挙動を工学的関心事にすべきだった先行する動きを再構築した。物質は村の上に、有能で文書化されたプロセスなしに堆積され、そうした条件を設置制限、排水設計、監視基準、停止決定に変換できなかった。
コミュニティの証拠は、洪水や泥水、不安として表現された場合でも安全情報だった。住民と地元代表は長年にわたり懸念を提起した。すべての苦情が1966年の崩壊の正確なメカニズムや規模を予測したわけではなく、すべての排水苦情を技術的予測として書き換えるのは誤りである。説明責任の失敗は、繰り返される地域の観測が、水、先行する動き、下方の露出を結びつけるシステムを通じて記録、調査、解決されなかったことである。
災害は虚偽の保証ギャップを露呈した。直後の公的声明は定期的な検査体制を説明していた。調査委員会は、主張された制度が提示された形では存在しなかったことを発見した。機関は検査ラベルに依存できない。資産、有能な検査官、頻度、記録された証拠、発見された欠陥、エスカレーションルール、是正措置、残余リスクを受け入れる人物を定義しなければならない。
救助と原因調査は別々の責任だった。住民、鉱員、緊急サービス、公共機関、ボランティアが現場で活動した。運用指揮は対応中に明確化され、公社は残ったダンプの安定化に集中した。救助における勇気は予防の検討義務を軽減せず、後の予防批判は対応者を貶めるために使われるべきではない。
調査委員会の認定は刑事判決に拡大されてはならない。これは法定公開調査であり、刑事裁判ではない。災害は予防可能であり、National Coal Board を責め、役員と経営陣の重大な失敗を特定した。これらは深刻な権威ある認定である。独自の法的形式で述べるべきであり、不正確に有罪判決とラベル付けしてはならない。
法律は時系列順に保たれなければならない。1969年鉱山・採石場(ダンプ)法の特定の規制はアバーファン後に制定された。それらは法定改革の証拠であり、1966年10月21日に施行されていた法的基準ではない。調査委員会が特定した公社の責任は、ダンプの創設と運営時に知っていたか知るべきであったことに基づき、後の法律の遡及的適用によるものではない。
補償、慈善救援、撤去費用は異なる義務だった。National Coal Board の補償、アバーファン災害基金、公的支出は同じ目的を果たさなかった。寄付された慈善金を残りのダンプ撤去への便利な貢献として扱うことは、制度的な安全負担の一部を影響を受けたコミュニティに転嫁した。後の議会による返済は、その貢献が要求されるべきではなかったことを認めた。
現代の活動は大規模だが、すべてのダンプを認証するものではない。ウェールズには現在、目録、繰り返し検査、維持費補助金、公開された位置情報、新しい法律、計画された専門機関がある。数とカテゴリーは情報の改善に伴い変化してきた。カテゴリーは定義された考慮事項に基づく優先順位付け装置であり、地図もプログラムレベルの検査総数も、個々のサイトの現在の状態を証明しない。
現在の監視は依然として移行期にある。2025年の法律は新しい機関とより積極的な枠組みを確立するが、実施資料は2027年に完全運用を置いている。ガイダンス、管理計画、登録範囲、精査に関する委員会の懸念は、政府の対応や最終制定文とは分析的に分離されたままである。公約、資金配分、完了した訪問は投入要素であり、公的保証には欠陥解決、維持証拠、エスカレーションテスト、透明な残余リスク決定も必要である。
証拠の境界(年表の前)
4種類の記述は分離されなければならない。調査委員会の認定は、災害の原因と状況を調査するために任命された機関の結論である。同時代の事実は地図、書簡、証拠、運用記録、議会声明などの記録によって確立されるが、文脈を必要とする場合がある。後の法定規則は議会が事件後に要求したことを示し、以前の行動を規律するものとして使用できない。現在のプログラム声明は公共機関が確立、資金提供、完了したと述べることを説明するが、特定のダンプの状態やすべての管理の有効性をそれ自体で証明するものではない。
全文の報告書が重要である。なぜなら要約フレーズは技術的な順序から責任を切り離す可能性があるからだ。この分析は、1967年の調査報告書のスキャン版を使用しつつ、それが鉱業史サイトでホストされており発行当局ではないことを認識する。その同一性はウェールズ国立図書館のアーカイブカタログ記録によって裏付けられる。引用は短く保ち、分析は報告書を言い換え、弁護士の主張、証人の回想、後の議会意見を調査委員会の認定に変換しない。
情報源の規律はコミュニティへの警告にとって特に重要である。敷地に濁った水が入るという苦情は、水と鉱滓が意図された境界を越えて移動している証拠である。それは自動的に苦情者が将来の壊滅的崩壊の地盤工学的メカニズムを知っていたことを証明するものではない。逆に、機関は住民が専門用語を使わなかったという理由で苦情を却下することはできない。管理の問題は、繰り返される観測を受けた組織が、それらを地図、湧水、排水、以前の滑り、下方の学校や家屋の位置と比較したかどうかである。
凍結された証拠パッケージは、古いセネッド委員会ファイルも特定する。指定されたセネッド PDF アドレスは、2026年7月17日のチェック中に利用不可の応答を返し、その内容は読まれなかった。追跡可能性のために保持されるが、この記事の事実や結論はそれに依存していない。代わりに、アクセス可能な公式の委員会、立法、政府資料が現代の証拠ファミリーに使用される。
丘陵斜面は工学的責任だった
石炭採掘は岩石、頁岩、微粉炭廃棄物および他の物質を生成し、どこかに置かれなければならない。マーサーベイル炭鉱では、アバーファン上のミニッド・マーサーに一連のダンプが蓄積された。ダンプを廃棄物の山と呼ぶことは工学的現実を曖昧にする可能性がある。その重量、粒径、斜面、基礎、水の浸入、排水、堆積の速度と方法、下方の人や構造物が安定性を決定する。追加の負荷ごとにそのシステムが変化する。
ダンプ7号は1958年に始まった。それは山腹の初期ダンプ群の中での活発な廃棄ポイントとなった。関連する地盤は空白のプラットフォームではなかった。湧水と小川を通じて水が現れ、サイトの一部の下の砂岩は節理と亀裂を通じて水を運び解放する可能性があった。いくつかの水の特徴は地元で知られ、利用可能な地図に表されていた。同じ複合体の初期のダンプは動いていた。これらの事実は1966年の崩壊の日付を発表する単純な計算を提供しなかったが、まとめて水に敏感な設置と検査の問題を構成した。
ハザードと予測の区別は中心的である。鉱滓の下の湧水は、間隙水圧を増加させ、細粒分を侵食し、材料を弱め、飽和ゾーンを作り出す可能性があるためハザードである。以前の滑りは、廃棄物、水、基礎の相互作用が動きを生み出す可能性があるという信号である。下りの家屋や学校は深刻な露出を生み出す。経営陣は、それらの条件を調査し管理する義務を負うために、正確な分、体積、進行経路を予測する必要はなかった。
調査委員会の技術的説明は、ダンプ7号の設置を、小川と湧水を含むダンプに不適切な地面に起因するとした。水はダンプと下層地盤に蓄積し、飽和した細粒材料は強度を失い移動し、はるかに大きな質量が続いた。報告書は降雨と鉱山沈下の証拠を考慮したが、前例のなく、事前に知り得なかった湧水が突然、それ以外は適切なシステムを打ち負かしたという物語を受け入れなかった。中心的な問題は、有能な管理なしに設置され拡大されたダンプと水との予見可能な相互作用であった。
これが「水が滑りを引き起こした」というフレーズが不完全である理由である。水は物理的メカニズムを提供した。公社は廃棄区域を選択し、材料を置き続け、投棄設備を制御し、地図と鉱山知識を保持または入手可能であり、排水、移設、削減、検査、停止のための制度的能力を持っていた。説明責任はそれらの選択に対する統制に続く。
以前の動きはリスク像を変えるべきだった
アバーファンのダンプには、ダンプ7号が崩壊する前の歴史があった。複合体内の物質は以前に動いており、特に1944年のダンプ4号の大規模な動きがあった。後の動きと水関連の問題も観測された。あるダンプの正確な形状と材料はそれを別のものと同一にしなかったため、以前の滑りは機械的にダンプ7号が同じように崩壊することを証明できなかった。しかし、それはその丘陵斜面に堆積された鉱滓が本質的に安定しているという快適な仮定を否定した。
成熟したハザードシステムは再発を累積的証拠として扱う。動きの後、所有者は事実の記録を保存すべきである:位置、日付、降雨、湧水、体積、到達範囲、基礎、排水、堆積履歴、写真、測量データ、即時措置、技術的結論。その後、同じ条件が他にどこに存在するかを問うべきである。その比較ステップが欠けていた。知識は局所的、非公式、または役割によって分割されたままであり、ダンプ複合体の統制された理解にはならなかった。
以前の滑りは、ダンプ番号が認識を断片化する可能性があるためにも重要だった。運営者はダンプ4号、5号、7号を別々の作業区域と見なすかもしれない。水はそれらの管理的ラベルを尊重しなかった。下層の地質、丘陵斜面の排水、下の結果がそれらを結びつけていた。したがって、資産ガバナンスは現在の排出ポイントだけでなく、山腹全体をシステムとしてカバーする必要があった。
ダンプ7号の成長は荷重と潜在的な結果の両方を増加させた。その高さと体積は目に見えたが、決定的な内部状態はあまり見えなかった:水がどこに入っているか、どこで妨げられているか、飽和材料や変形が進行しているかどうか。遠くからの視覚観察は、排水記録、地盤調査、有能な解釈に代わることはできなかった。同様に、明白な日常的な動きの欠如は安全性を確立しなかった。
検査体制はそれらの信号が蓄積するにつれてより厳しくなるべきだった。代わりに、調査委員会は適切な公社全体のダンプ建設と安全の方針、適切な資格のある担当者への効果的な割り当て、リスクを認識しエスカレーションできる満足な検査システムの欠如を発見した。失敗はある朝の一見逃しではなかった。それは歴史的証拠から技術的評価、経営統制への設計された連鎖の欠如だった。
検査は主張としては存在したが、管理としてはより明確ではなかった
大規模な国有産業では、責任は炭鉱経営、地域役員、土木・機械部門、本部、政府監視の間を移行する可能性があった。各層は別の層が関連する専門知識を持っていると想定する可能性があった。投棄作業は、独立した地質工学的注意を必要とする構造物ではなく、生産の日常的な付属物として扱われる可能性があった。その配分は活動を生み出したが所有権は生み出さなかった。
災害直後、議会は公社がその土地のダンプについて定期的な検査手順を持っていると説明された。後の調査はそのような声明がテストを必要とする理由を示した。何が検査として数えられるか?誰が資格があるか?ダンプ全体が検査されたか、それとも作業面と機械だけか?水路と排水はチェックされたか?動きは測定されたか?所見はどこに記録されたか?どの欠陥が投棄の停止を必要とするか?作業が完了したことを誰が確認するか?答えがなければ、「定期的な検査」は監査可能な保護策ではなく、保証のフレーズであった。
報告書に関する1967年の議会討論では、主張された定期システムは裏付けられず、資格と鉱山検査体制におけるダンプ内容の欠如が議論された。同じ庶民院の討論では、安定性への恐れを表明した人々が退けられたという報告書の認定も保存された。議会演説は報告書の代わりではないが、それらは認定がどのように公的監視に入ったか、そして大臣や議員が公社の以前の保証をどのようにテストしたかを示している。
能力は単なる資格の問題ではなかった。人は知識だけでなく権限と情報も必要とした。欠陥を観察できても投棄を停止したり調査を得たりできない技術的に有能な従業員はリスクを閉じない。同様に、権限はあるが正確なハザード記録がない上級管理職は安心させる断片を受け取る可能性がある。効果的な管理には、有能な評価と制限を課す権限を組み合わせた名前の付いた所有者が必要であった。
公社の規模は中央指示をより重要にしたのであって、より重要でなくしたのではない。国家機関は炭田全体から教訓を収集し、設計と検査基準を発行し、完全な目録を維持し、専門エンジニアを割り当て、コンプライアンスを監査することができた。調査委員会はこの指示が欠けていることを発見した。公共所有は自動的に公共説明責任を生み出さなかった。なぜなら運用証拠は国民、議会、独立した検査機関からの挑戦のために組織されていなかったからである。
組織的知識は一人の記憶よりも広かった
組織はしばしば、特定の上級リーダーが特定の詳細を個人的に知っていたかどうかを問うことで失敗を防御する。その質問は個人の責任に関連する可能性があるが、組織的説明責任には狭すぎる。公社の知識には、その運営に利用可能な地図、ダンプ作業員と炭鉱職員の経験、以前の動きの記録、地方自治体との書簡、住民による観察、組織全体に分散した技術的知識が含まれていた。
重要な問題は、組織がそれらの断片を組み合わせるメカニズムを持っていたかどうかである。湧水が地元の労働者に知られていても工学記録に欠けていた場合、それは情報管理の失敗であった。苦情が事務所に届いたが現場調査なしで回答された場合、それはクロージャーの失敗であった。以前の滑りが記憶されていたが隣接するダンプの見直しを引き起こさなかった場合、それは学習の失敗であった。本部が適切な基準を発行しなかった場合、それは指示の失敗であった。どれも委員会の議長が個人的に湧水を訪れたかどうかに還元できない。
調査は複数のレベルで責任を検討し、上からの指示の欠如を批判した。そのアプローチは2つの反対の誤りを避けた。すべての従業員を同等に責任あるものにせず、また組織が分割された職務記述書の背後に消えることを許さなかった。公社は運営構造を作り、それを修正する権限を持っていた。だからこそ調査委員会の最初の結論は、指名された職員の行為について議論しながらも、組織レベルに非難を置いたのである。
この区別は、ローベンス卿について議論する際の正確さも保護する。彼の公的な立場、証拠、辞任の申し出は激しい議会討論の対象となった。国立公文書館のカタログは、辞任の申し出、受け入れられない決定、ダンプ撤去、資金調達の議論をカバーする公式ファイルを特定する。カタログはそれらの記録の主題と存在を証明するが、内部の動機についてのすべての主張を証明するわけではない。説明責任のある事実は、調査委員会が公社を非難し、委員長が辞任を申し出、辞任は受け入れられず、上級の結果と制度改革についての公的議論が続いたことである。
コミュニティの苦情は公社が統合すべき観察だった
住民は定期的な訪問者が見逃す可能性のある条件と共に住んでいた。彼らは雨の後の水と泥水、水路の変化、物質が属さない場所に達すること、そしてダンプと下の建物との関係を見た。地元代表と自治区議会は長年にわたり公社に懸念を伝えた。いくつかの書簡は洪水、排水、迷惑を扱い、いくつかは安定性への不安を表明した。
その記録を均質化しないことが重要である。暗渠の清掃を求める人は、必ずしもダンプ7号が液化して学校に達すると主張していたわけではない。道路の泥水について懸念する議会は地盤工学設計報告書を発行していなかった。しかし、それらの報告の受領者はそれらを技術的な質問に翻訳する義務があった。水はどこから来ているか?流れは変化したか?堆積物の下または通過するか?近くでどのような以前の動きがあったか?下り斜面で何が露出しているか?苦情は資産記録や検査経路の欠陥を明らかにしているか?
公社の対応はその連鎖を確立しなかった。安心感はその背後にある検査と分析を実証することなく与えられる可能性があった。苦情はハザード履歴のエントリではなく地域の問題として扱われた。懸念が退けられたという後の認定はしたがって礼儀を超える。それはコミュニティを運用証拠の源として認識する失敗を特定する。
公共団体の苦情システムは、元の観察、場所、日付を保存し、不確実性を認識し、有能な調査員を割り当て、報告書を既知のハザードと比較し、写真や測定値を記録し、決定を述べ、報告者に何が行われたかを伝えるべきである。繰り返される報告は、それぞれが個別に曖昧であっても優先順位を上げるべきである。潜在的な結果が極端な場合、クロージャーは質問されているチーム以外の誰かによってレビューされるべきである。
これは正当性の義務でもある。産業遺産サイトの下のコミュニティは、検査が行われたと言うだけで当局を信頼することを期待されるべきではない。彼らは変化を報告する経路、明確な対応、カテゴリーと行動についての理解可能な情報、そして証拠が公式の保証と矛盾する場合のエスカレーションを必要とする。アバーファンは、技術的負担を住民に移すことなく、地域の知識が聞かれなければならない理由を示している。
1966年10月21日:崩壊、影響、救助
10月21日の前に雨が降っていた。その早朝、ダンプ7号の作業員は通常の投棄を妨げる条件に遭遇した。上部の窪みや動きを含む。連絡を取り、何をすべきか決定する努力がなされた。利用可能な時間は短く、システムには急速な大規模な動きから村を保護できる確立された警告体制がなかった。
午前9時15分頃、飽和した鉱滓がダンプから移動し、山腹を加速した。塊は中間の地面を横切り、アバーファンに入り、家屋とパントグラス小学校を襲った。この出来事で144人が死亡した:116人の子供と28人の成人。これらの数字は明確に述べられるべきである。詳細な物理的記述は説明責任に何も追加せず、損失をイメージに変えるリスクがある。
初期対応は近くの人々、住民、炭鉱労働者、学校職員、続いて警察、消防、救急車、医療、地方自治体、その他の支援から来た。多くのボランティアが到着した。当面の課題は、危険なままのサイトを制御しながら人々を発見し救出することだった。1966年10月24日の庶民院声明は、救助、安定化作業、運用責任の分割、調査の設定の決定を説明した。最初の数日で報告された数字は暫定的であり、最終的な死者数がここで使用される。
指揮は明確化されなければならなかった。警察本部長が全体的な運用指揮を任され、地方自治体が救助作業の責任を負い、公社はダンプの安定化に集中するよう求められた。この分割は、自発的な支援がアクセス、通信、証拠保存を圧倒する可能性があるために必要だった。これはコミュニティの行動への批判として読まれるべきではない。それは、高影響サイトがイベントの前に事前に取り決められた指揮、排除、通信、避難、家族支援の責任を必要とする理由を示している。
救助記録と予防記録は異なる質問に答える。崩壊後の効果的または勇敢な行動は、遡及的にダンプ管理を適切にすることはできない。逆に、予防に対する制度的非難は、現場で支援したすべての鉱員や公社職員に及ぶわけではない。説明責任は、役割、時間、権限を区別するときに最も強くなる。
調査委員会が確立したこと
ウェールズ担当国務長官は、1966年10月26日に調査委員会を調査の枠組みの下で任命した。エドマンド・デイヴィス卿が議長を務め、土木工学と地方政府のメンバーが加わった。英国政府の学習資料は、その広範な質問を記録している:何が起こったか、なぜ起こったか、それが起こる必要があったか、どのような教訓を学ぶべきか。136人の証人を聴取し、何百もの展示物を検討し、76日間審理した後、1967年8月に報告書を提出した。
その主要な結論は明確であった。災害は防ぐことができ、防ぐべきだった。非難は National Coal Board にあった。ダンプ7号は水路と湧水を含む不適切な場所に設置されていた。危険は予見不可能な自然の行為ではなかった。公社は適切な投棄政策、有能な指示、効果的な検査を欠き、丘陵斜面について知られていることをまとめず、警告に適切に対応しなかった。
報告書の無能さと無知についての言葉は、それが厳しいためよく繰り返される。現在のガバナンスにとってより有用なのは、その言葉の背後にある管理内容である。信頼できる資産目録(場所、所有権、状態、露出を組み合わせたもの)はなかった。一貫した設計基準(設置と排水のための)はなかった。有能な検査基準はなかった。以前の滑りが複合体全体での比較を必要とする経路はなかった。効果的な苦情エスカレーションはなかった。それらの欠落を発見できる上級保証プロセスはなかった。
調査委員会は降雨が無関係だと言ったわけではない。それは雨、飽和、湧水、地質、沈下を分析した。なぜならそれらが動きを説明したからである。その認定は、公社の投棄管理がそれらの条件を考慮に入れるべきだったというものである。これは重要な境界である:物理的原因と説明責任の原因は共存できる。
調査委員会は刑事裁判も行わなかった。それは個人を指名して批判し、責任の程度に対処したが、その認定は調査の認定であった。公社が刑事有罪判決を受けたと説明することは虚偽である。適切な公共説明責任の問いは、なぜそのような重大な権威ある認定が、多くの住民や議員が比例的と見なした結果を生み出さなかったのか、そしてどのような構造的保護措置が続いたのかである。
公共所有は公共応答性を保証しなかった
National Coal Board は、政治的に説明責任のある環境で運用の独立性を持つ法定公共企業であった。その取り決めは難しい監視境界を作り出した。大臣は各炭鉱を運営したり、各ダンプを承認したりしなかった。議会は大臣に質問できたが、慣習により日常管理への介入は制限されていた。したがって、公社は広範な運用権限を持ちながら、外部からの挑戦の経路は間接的なままであった。
アバーファンは、保証のために階層に依存することの弱点を暴露した。公社の本部は投棄は地域または炭鉱の問題だと言うことができた。地域管理は土木的側面を中核的な鉱山生産の外側として扱うことができた。検査官は、後の包括的なダンプ体制をまだ提供していなかった法律と指示の下で働いた。大臣は公社から提供された情報を繰り返すことができた。各声明には制度的な情報源がある可能性があるが、独立したラインはダンプ7号の実際の状態を検証していなかった。
これがタイトルにある公共監視テストである。公共団体は、責任が組織図に存在するだけでなく、証拠が上向きに移動し挑戦が下向きに移動することを示せなければならない。議会とコミュニティは、正確な目録、基準、例外、是正措置にアクセスする必要がある。検査官は明確な権限と技術的範囲を必要とする。上級役員は、何がテストされ、何が不確かなままかを証明する必要がある。それらの特徴がなければ、公共所有は説明責任を強化するのではなく拡散させる可能性がある。
補償は説明責任と同じではなかった
災害後、家族と住民は死別、負傷、家屋の損傷、避難、長期的影響に直面した。いくつかの資金経路が続いた。公社は請求に直面し、補償金を支払った。公共機関は支援とサービスを提供した。世界中からの寄付はアバーファン災害基金に蓄積された。これらの経路は異なる法的根拠と道徳的目的を持っていた。
区別は重要である。なぜなら慈善の寛大さは害を引き起こした機関の責任を軽減すべきではないからである。慈善支払いを受けた家族はそれによって完全に補償されたわけではなく、支払いはすべての身体的、心理的、コミュニティの損失を解決しなかった。死に付随する金額は決して生命の価値を表すことはできない。資格と分配に関する管理的議論は、したがって、悲しみを侵襲的なテストを通じて測定されるものとして扱う場合、害を悪化させる不可避のリスクを伴った。
アバーファンに関する公式の財政支援ケースペーパーは、市長基金、その慈善目的、寄付が遺族、より広いコミュニティ、またはダンプ撤去を支援すべきかについての論争を説明している。それは後の学習文書であり、信託記録や個別請求ファイルの代わりではない。その価値は、不明確な目的と制度的圧力が救済管理をどのように第二の紛争領域に変える可能性があるかを示すことにある。
補償ガバナンスは少なくとも4つの質問を分離すべきである:加害者の法的責任、即時緊急支援、信託の目的の下での慈善分配、コミュニティ回復への公的投資。それらを組み合わせると誰が何を支払うかが不明瞭になる。また、コミュニティがその利益のために寄付されたお金を通じて独自の安全作業に資金を提供しているように見せかける可能性もある。
残りのダンプの撤去は別の説明責任論争になった
住民にとって、残りのダンプに関する技術的保証は、目に見える山腹や以前の保証の失敗から切り離せなかった。したがって、撤去の要求は安全上の立場であると同時に、壊れた信頼への対応でもあった。政府と公社の提案は当初、安定化、排水、再整形、景観形成を強調した。住民とその代表者はより完全な撤去を求めた。
コストが中心になった。最終的な和解は、災害基金から残りのダンプ作業への15万ポンドの拠出を必要とした。当時使用された法的推論が何であれ、その割り当ては明確な説明責任問題を伴っていた:影響を受けたコミュニティを支援するために寄付されたお金が、石炭事業によって作られた物理的遺産に対処するために適用された。コミュニティの安心へのニーズは同意への圧力を強め、取引を不平等にした。
1997年、ウェールズ担当国務長官は、その拠出は要求されるべきではなかったと述べ、15万ポンドの助成金を発表した。返済に関する書面議会回答は、名目額と政府の見解について正確である。それは1968年からの同時代の承認として説明されるべきではなく、名目返済だけで失われた価値、機会、基金の広範な扱いに関する議論を解決するものではない。
ダンプ撤去は、改善範囲が公的に定義されなければならない理由も示している。「安全にする」「撤去する」「再勾配化する」「回復する」は互換性がない。計画は、どの物質が移動するか、どこに行くか、水がどのように制御されるか、どのような監視が継続するか、完了を誰が確認するか、どのような残存特徴が残るかを述べるべきである。アバーファンでは、これらの条件に関する不一致は、工学的判断と、元の義務者が信頼を失ったという事実の両方を反映していた。
1969年法は対応であり、遡及的基準ではない
調査委員会は、法律、有能な監督、記録、監視を含むダンプへのより包括的なアプローチを推奨した。議会は活動中および廃止されたダンプをどのように管理すべきかを議論した。鉱山・採石場(ダンプ)法案の庶民院第二読会討論は、提案された法律を調査の教訓に直接結び付け、安定性、検査、記録、およびアバーファン後にすでに実施された作業について議論した。
結果として生まれた1969年鉱山・採石場(ダンプ)法は、特定の法定枠組みを作り出した。その活動中ダンプ条項は、義務、規則、計画、記録、通知、報告を通じて、鉱山・採石場に関連するダンプの安全性に対処した。その廃止ダンプ条項は、不安定性が危険を生み出す場合に地方自治体に行動権限を与え、通知、作業、費用、拠出のための仕組みを設けた。
この法律は、以前の枠組みがそうではなかった方法でダンプ管理を明示的かつ検査可能にしたため重要であった。しかし、2つの境界が不可欠である。第一に、1966年10月以前に公社がダンプ7号を選択し運営した時点では、この法律は適用されなかった。それは、まだ存在しなかった要件に違反したとして役人を非難するために使用できない。第二に、1969年体制の欠如は公社の行為を許容可能にしなかった。調査委員会は、責任ある運営者が当時利用可能だった知識、能力、管理で何を理解し行うべきだったかを評価した。
法律はまた、鉱山とその運営者が活動していた産業景観を中心に構築されていた。石炭生産が衰退し所有権が細分化されるにつれて、多くのダンプは地方自治体、公共団体、または私的所有者によって保持される廃止資産になった。パート II は不安定性と危険に対応できたが、後のレビュー担当者は、何千もの遺産サイトにわたる一貫した積極的管理には適さないと判断した。これは1969年法が何も達成しなかった証拠ではない。それは、あるガバナンス時代への効果的な対応が別の時代では不完全になり得る証拠である。
活動中の産業から分散した遺産へ
鉱山閉鎖後、所有権と情報の問題は変化した。活動中の運営者にはスタッフ、記録、日常的なアクセス、ダンプとの生産関係がある。廃止されたダンプは、数回譲渡された土地、不完全な図面、詰まった排水、成熟した植生、鉱山専門知識を持たない所有者の上にある可能性がある。地方自治体は公共安全機能を果たすが、ダンプの数と専門的能力は異なる。水と天候は産業活動が終了した後も作用し続ける。
その移行は、目録を基礎的な管理にする。リスクが評価される前に、当局はダンプの始まりと終わり、誰が所有し占有しているか、どのような物質を含むか、どの排水設備がサービスを提供するか、下り斜面に何があるか、どのようなインシデントが発生したか、最後にいつ検査されたかを知らなければならない。地図上の点は十分ではない。リストも静的ではない:現場訪問は追加エリアを発見したり、記録された特徴が削除、建築、または別のものと結合されたことを示す可能性がある。
気候変動は将来を見据えた質問を追加する。過去の降雨量と排水能力は、将来の強度、期間、順序を説明しないかもしれない。それはすべての遺産ダンプが崩壊するか、すべての嵐が不安定性を引き起こすことを意味するわけではない。それは評価が、水経路と排水を推定される変化する条件に対してテストし、不確実性を記録し、異常気象後にレビューする必要があることを意味する。
セネッド調査の石炭ダンプ作業と資金調達に関する説明は、2020年2月の嵐の後のティローズタウンの動きの後に更新されたプログラムをたどる。それは合同タスクフォース、石炭庁検査、所有権の複雑さ、初期の目録数、既存の法律が廃止ダンプに対する一貫した積極的体制を要求していないという懸念を記録している。ページはプログラムの進化に応じて更新されたため、その日付と変化する数字は注意して読まれるべきである。
現在のプログラムは活動の証拠であり、普遍的な証明書ではない
ウェールズ政府の石炭ダンプ安全プログラムページは、アドバイス、地図、検査体制、政策のための主要な現在の公共入り口である。それは1966年には存在しなかったはるかに明示的なシステムを示している:国家プログラム、分類されたサイト、繰り返し検査、助成金による維持、公開情報、懸念を報告する経路。
これらは重要な管理である。分類は有限の検査と改善能力を優先順位付けするのに役立つ。再訪問は、詰まった排水、侵食、動き、水の排出、植生効果、異常気象後の損傷を特定できる。維持資金は水路と暗渠を清掃し、アクセスを修理し、より大規模な安定化作業を可能にする。公開地図は隠された制度的知識をコミュニティによりアクセスしやすくする。
しかし、それらのプログラムレベルの事実のどれも、リストされたすべてのダンプが安全であることを証明しない。カテゴリーは潜在的な影響または懸念の定義された評価を表現し、管理を導く。それらはダンプが崩壊するという予測ではない。低いカテゴリーはメンテナンスが不要であることを意味しない。高いカテゴリーは崩壊が差し迫っていることを意味しない。検査は、ある時点で、その範囲内で可視的かつ調査された条件を記録する。それは恒久的な保証ではない。
数字も文脈を必要とする。公開された総数は、目録が精緻化されるにつれて増加してきた。初期の約2,100から2,500以上へ。それは何百もの新しいダンプの作成ではなく、識別の改善を表す可能性がある。公的報告は、住民が見出しの総数から意味を推測する必要がないように、追加、削除、統合、カテゴリー変更を説明すべきである。
したがって、管理基準はサイト固有であるべきである。各ダンプについて、責任団体は最新の評価、水と排水の特徴、欠陥、行動、責任者、期日、検証、次の検査、エスカレーション閾値を取得できるべきである。機密のセキュリティまたは個人情報は保護が必要かもしれないが、公衆はガバナンスを理解し変化を報告するのに十分な情報を依然として受け取るべきである。
法律委員会は積極的ガバナンスのギャップを特定した
ウェールズ大臣は法律委員会に石炭ダンプ法の見直しを依頼した。委員会のプロジェクトページと勧告は、既存の枠組みが廃止ダンプを効果的に管理していないという結論と、その提案要素を説明している:1つの監督当局、法定登録、リスク評価と管理計画にリンクした検査、維持体制、高懸念サイトへの強化された注意。
詳細な「ウェールズにおける石炭ダンプ安全規制」報告書は、不均等なダンプ分布、制約された地方自治体の能力、失われた専門技能、不安定性の後にのみ関与する傾向がある権限を説明した。それは中央の公的監視団体とライフサイクルアプローチを推奨した。これらは法律委員会の勧告であり、すべての地方自治体が失敗したとか、すべてのダンプが危険であるという声明ではない。
提案された登録は単なる位置リスト以上のものであった。それは一貫した評価、分類、管理、監視を支援することを意図していた。提案された管理計画は診断を行動に結びつけた。そのリンクは重要である:排水依存性を特定するが検査、維持、介入タスクを割り当てないリスク評価は記述的なままである。
資金は法的設計から切り離せなかった。人材、アクセス、情報、資本工事のない新しい義務は書面上のコンプライアンスを生み出す可能性がある。逆に、共通の法定構造のない助成金支出は、基準を毎年の優先事項に依存させる可能性がある。委員会はすべての資金配分を決定したわけではない。それは責任と介入をより明確にすることを意図したメカニズムを設計した。
委員会の精査と政府の対応は異なる証拠である
立法監視は、「ウェールズは法律を修正した」という主張に圧縮するのではなく、不一致を保存すべきである。提案された新しい体制の精査中、委員会は当局の目的、登録、評価、分類、監視、ガイダンス、管理計画、立入権限、所有者の義務、費用、安全作業と可能な石炭回収との関係を検討した。
セネッド調査の第1段階精査の概要は、気候変動・環境・インフラ委員会が法案の一般原則を支持したが、重要な詳細をガイダンスに委ねることについて懸念を表明したことを報告している。それは法案の本文からの管理計画の欠如、提案された登録範囲、監視の詳細、将来のガイダンス変更の精査への影響を強調した。これらは特定の立法段階における委員会の結論である。
政府の立場は別途入手しなければならない。法律委員会への詳細な回答は、ほとんどの勧告を受け入れるか修正して受け入れ、新しい監視当局を提案し、非石炭鉱滓ダンプを含むことができるより広範な体制を意図していると述べた。受け入れは政策方向を示した。それは新しい当局、登録、またはすべての管理管理がすでに運用可能であることを確立しなかった。
予算精査は別の層を追加する。2025-26年度予算案に関する委員会報告書は、計画された歳入と資本増加、助成金制度と新当局への資金、その時点で特定されたダンプ数、実施能力に関する質問を記録した。委員会の報告書は証拠をテストし勧告を行うことができるが、大臣証拠で提供された数字は日付のあるプログラム情報のままである。割り当てられた資金は完了した作業と同じではなく、完了した作業は独立して検証されたリスク低減と同じではない。
2025年法は新しいアーキテクチャを確立する
正規の2025年廃止鉱山・採石場ダンプ(ウェールズ)法テキストは法定終点であり、アクセス可能な Law Wales の2025年法概要は2025年9月11日の国王裁可と施行段階を記録している。この法律はウェールズ廃止ダンプ当局を設立し、廃止ダンプが不安定性により人間の福祉を脅かさないことを確保するようにその機能を行使するよう指示する。また、管理の高い基準と安定性への脅威への対処を促進することを要求する。
この法律は、予備的および完全な評価、登録、カテゴリー、監視、情報と立入権限、および運営が必要な場合の介入を規定している。それは分散した遺産体制よりも明確な制度的所有者を作り出す。その焦点は廃止された鉱山・採石場ダンプであり、現在運営中の石炭ダンプだけではない。その広範な範囲は、法律委員会のすべての勧告の正確な採用ではなく、ウェールズの政策対応を反映している。
制定された法律は、そのテキスト自体で評価されるべきである。委員会勧告は精査中に提起された懸念を示し、大臣声明は意図された行政を示し、法律は議会の最終的な法定選択を示す。ガイダンスと下位規定は、評価、カテゴリー、監視、運営が実際にどのように機能するかを形作る。精査中に行われた約束は政策史の解釈に役立つが、法的文書や最終的な運用証拠の代わりにはならない。
当局はまた、法的アイデンティティだけでなく、実際の独立を必要とする。それは有能なスタッフ、信頼できるデータ、安定した資金、専門調査へのアクセス、所有者や公共団体に挑戦する自信に依存する。その公的報告は、リスク決定を歪める可能性のある単純なリーグテーブルを奨励することなく、パフォーマンスを開示すべきである。
2026年7月現在、システムはまだ構築中である
現在の証拠は、2027年4月からの運用に向けた移行を説明している。2025年10月のウェールズ政府最新情報は、それまでに3,000回以上の検査が実施されたと報告し、検査プログラムを国家データセットと新しい法律の中に位置付けた。2026年1月20日のセネッド声明で、担当大臣は2,500以上の廃止石炭ダンプ、数百サイトでの作業への資金、コミュニティ通信、新当局の設立進捗を報告した。これらは議会質問またはプログラム公表の下で行われた日付のある政府報告である。それらは質問と後の最新情報と共に保持されるべきであり、独立した認証として扱われるべきではない。
実施には、法定通知と審査の手続きも必要である。2026年6月のウェールズ政府協議声明は、2027年の規則と、第35条通知の変更または取消しの申請および特定の状況での払い戻しに関するガイダンスを説明した。協議は重要な手続き詳細がまだ開発中であることを示している。それは協議結果または最終規則を仮定できることを意味しない。
政府間資金は以前の委員会懸念以来変化している。2026年3月のウェールズ・英国政府共同発表は、タスクフォースの協力再開、ウェールズの投資、英国の資金、2027年4月の新当局への責任移管の計画を報告した。資金公約は能力を増加させるが、各プロジェクトがどのように選ばれたか、工学的成果が達成されたか、将来の維持がどのように持続されるかには答えない。
この移行は継続性リスクを生み出す。既存のウェールズ政府、地方自治体、ウェールズ自然資源局、鉱山修復庁の作業は、サイト履歴、未解決欠陥、検査日、コミュニティ連絡先を失うことなく新しい構造に引き継がれなければならない。新しい当局は住民が懸念を再提出することを要求すべきではない。データ移行、役割移管、未解決行動の調整は安全管理であり、建設作業よりも目立たないが。
防御可能なダンプ安全管理連鎖に必要なもの
アバーファンの教訓は、覚えるという一般的な約束ではなく、説明責任のある記録のセットとして表現できる。
1つ:完全でバージョン管理された資産記録。すべてのダンプは空間的境界、所有権と占有情報、起源と材料履歴、状態、下方の露出、排水設備、水の特徴、以前のインシデント、ソース文書へのリンクを必要とする。変更は日付と説明が付けられなければならない。未知のものは可視的であるべきであり、黙って空白フィールドに変換されるべきではない。

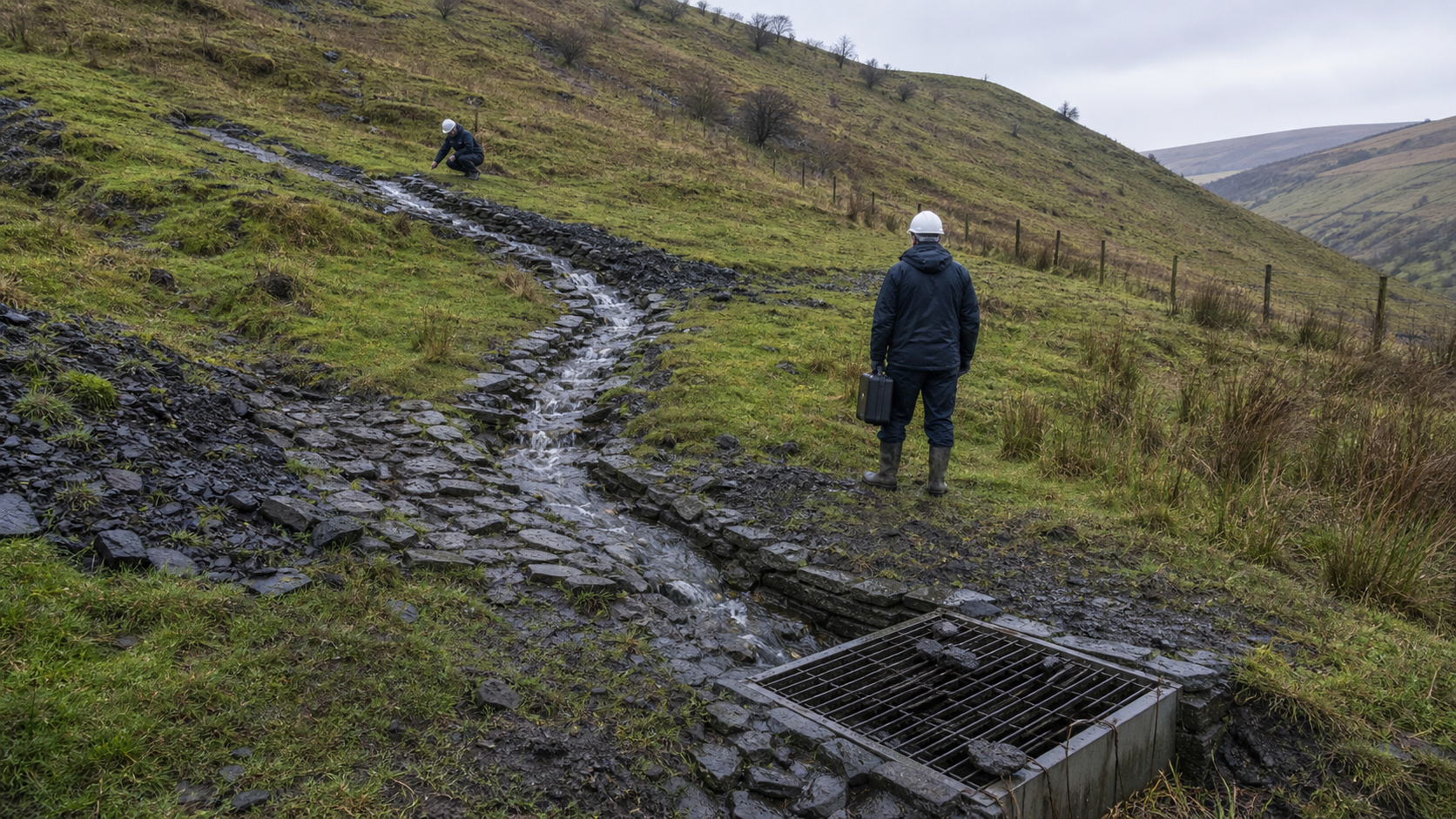

2つ:水主導の地盤評価。検査は、堆積物の輪郭だけでなく、集水域、湧水、暗渠、水路、浸透、侵食、排水経路に従わなければならない。水がどのように入り、蓄積し、妨げられ、出ていくかを検討すべきである。評価は観察された状態と推定される異常気象の両方を反映しなければならない。
3つ:結果に一致した能力。ルーチン訪問、専門地質工学評価、独立レビューは異なる活動である。要求されるレベルは、不確実性、動きの証拠、複雑な水条件、露出とともに上昇すべきである。記録は、各評価を誰が実施し承認したか、およびその能力の根拠を特定すべきである。
4つ:明示的な閾値と権限。体制は、何が監視強化、一時的なアクセス制限、排水作業、地盤調査、緊急計画、通知、避難勧告を引き起こすかを述べなければならない。当直の誰かが、拡散した委員会を待つことなくエスカレーションする権限を持たなければならない。
5つ:欠陥解決。検査所見には、所有者、優先順位、期日、中間管理、完了の証拠、検証が必要である。期限切れの排水路清掃をある報告から次の報告に繰り返し持ち越すことは監視ではなく、文書化された不遵守である。
6つ:資産に接続されたコミュニティ報告。新しい浸透、変色した水、詰まった排水、ひび割れ、騒音、動きの報告は、関連するサイト記録に添付され、トリアージを受け、可視的な応答を生成すべきである。通話全体のパターンを分析すべきである。住民は安全上の懸念が受け入れられる前に正しい土地所有者や機関を特定する必要があるべきではない。
7つ:緊急時対応準備。高い影響のサイトは、最新の連絡先、気象トリガー、異常イベント後の検査、通信経路、アクセス制御、緊急計画担当者との調整を必要とする。計画は訓練されるべきである。テストされていない連絡先リストは準備ではない。
8つ:独立した保証と公的報告。当局は、総合的な検査、欠陥、改善パフォーマンスを公表し、カテゴリー変更を説明すべきである。独立サンプリングは、検査が同じ問題を発見するか、行動が実際に閉じられるか、残余リスク決定が基準に従うかをテストすべきである。公的保証には限界を含めるべきである。
9つ:資産寿命を通じた資金。排水維持の資金がない資本安定化はリスクを再現する可能性がある。予算編成は、調査、ルーチン維持、緊急工事、大規模改善、コミュニティ関与、当局間接費を分離し、議会が見出し配分がどのような活動を買うかを見ることができるようにすべきである。
10:サイト間の学習。あるダンプでの動き、詰まった暗渠、予期しない水経路は、他の場所での同様の特徴の構造化された検索を引き起こすべきである。対応は記録され監査されるべきである。これは、アバーファン上の以前の動きがダンプ7号の扱いを変えることができなかったときに欠けていた制度的ステップである。
公共監視のための説明責任マトリクス
| 管理質問 | 主な所有者 | 存在すべき証拠 | 失敗信号 |
|---|---|---|---|
| ダンプはどこにあり、その下には何があるか? | 登録・評価当局 | 測量された境界、露出マップ、所有権記録、日付のある改訂 | マッピングされていない拡張、矛盾する境界、特定されていない所有者 |
| 水はどのように入り出るか? | 能力ある地質工学・排水責任者 | 集水域評価、湧水・浸透記録、排水計画、検査写真、維持履歴 | 繰り返し水たまり、説明できない排水、詰まった水路、文書化されていない迂回 |
| 動きは発生しているか? | 検査・監視責任者 | ベースライン調査、現場観察、正当化される場合の計測、トリガーレベル、レビューノート | ひび割れ、沈下、または文書化されたエスカレーションのない警報 |
| 誰が停止または作業を要求できるか? | 法定当局と義務者 | 委任、通知手順、緊急権限、時間外連絡先 | 不明確な所有権、繰り返し紹介、または機関が管轄を議論している間の遅延 |
| 欠陥は解決されているか? | 指名された行動所有者と独立検証者 | 行動登録、期日、完了証拠、検証 | 繰り返し期限切れ項目、または主張のみに基づく解決 |
| コミュニティ報告は統合されているか? | 公的連絡窓口とサイト管理者 | 位置情報付き報告、受領確認、トリアージ、調査、応答 | 苦情が検査履歴から別にファイルされるか、サイトレビューなしで解決 |
| 公的保証は正確か? | 当局理事会と大臣 | 定義された指標、限界、監査結果、例外、修正履歴 | プログラム総数がすべてのサイトが安全である証明として提示される |
| 管理は機関移行を生き残るか? | 既存および新規当局 | 調整されたデータ、未解決行動リスト、割り当てられた所有者、移管受入 | 履歴の欠落、検査日のリセット、住民が懸念を再提出するよう求められる |
マトリクスは意図的に証拠ベースである。それは当局が安全を気にかけているかどうかを問わない。それは監査できない。それは、日常条件と圧力の下でどのような決定、記録、検証がそのケアを示すかを問う。
現在の証拠がサポートできることとできないこと
公的記録はいくつかの強い結論をサポートする。ウェールズは何千もの廃止石炭ダンプを特定し、検査と作業のプログラムを作成した。法的枠組みは見直された。新しい法律は専門機関と積極的権限を確立した。 substantial な公的資金が発表された。議会委員会はギャップと実施選択肢を検討した。情報と懸念のための公的経路が存在する。
同じ記録は、すべてのダンプが安全であるという宣言をサポートしない。それは、すべてのサイトの完全な欠陥と解決履歴を1つの公的データセットで示さない。それは、すべての私的所有者が検査の間に排水を維持することを証明しない。それは、最終的な2027年の手続きが作成され使用される前にどのように機能するかを確立しない。それは、すでに発表された資金が将来のすべての改善と維持ニーズをカバーすることを実証しない。
これらの限界はプログラムを却下する理由ではない。それらは次の保証作業を定義する。成熟した公的監視は、何が知られているか、何が行われているか、何が不確かなままか、誰が次の決定を所有するかを述べる。虚偽の完全性は、検査の主張にその実質を検討せずに依存するパターンを繰り返すだろう。
永続的な制度的テスト
アバーファンの重要性は、すべての現代のダンプがダンプ7号と同じ条件を提示するからではない。サイトは材料、幾何学、基礎、水、所有権、露出、維持において異なる。重要性は、高影響リスクが、誰も全体像を保持しなくなるまで通常の機能全体に分散されたままになる可能性があることである。水の観測はある事務所に、歴史的計画は別の事務所に、苦情は第三の事務所に、支出権限は別の場所にある。ハザードは組織がそれらを統合するのを待たない。
調査委員会は144人が殺された後にその統合を行った。公共機関は現在、害の前にそれを行わなければならない:資産をマッピングし、水を理解し、地域の証拠を保存し、有能に検査し、閾値に基づいて行動し、維持に資金を供給し、解決を検証し、保証を挑戦にさらす。1969年法は1つの対応であった。現在のウェールズプログラムと2025年法は、異なる所有権と気候文脈への後の対応である。どちらも1966年の法律や知識と混同されるべきではなく、どちらもその存在だけによって判断されるべきではない。
アバーファンへの敬意は、法律が導入されたり資金が発表されたりするときにその名前を呼ぶこと以上のものを必要とする。それは、住民の懸念に証拠で答え、技術的所見に行動で、逃した期限にエスカレーションで、公的保証に独立検証で応答できる管理システムを必要とする。それがダンプ7号が不可避にした説明責任基準である。
