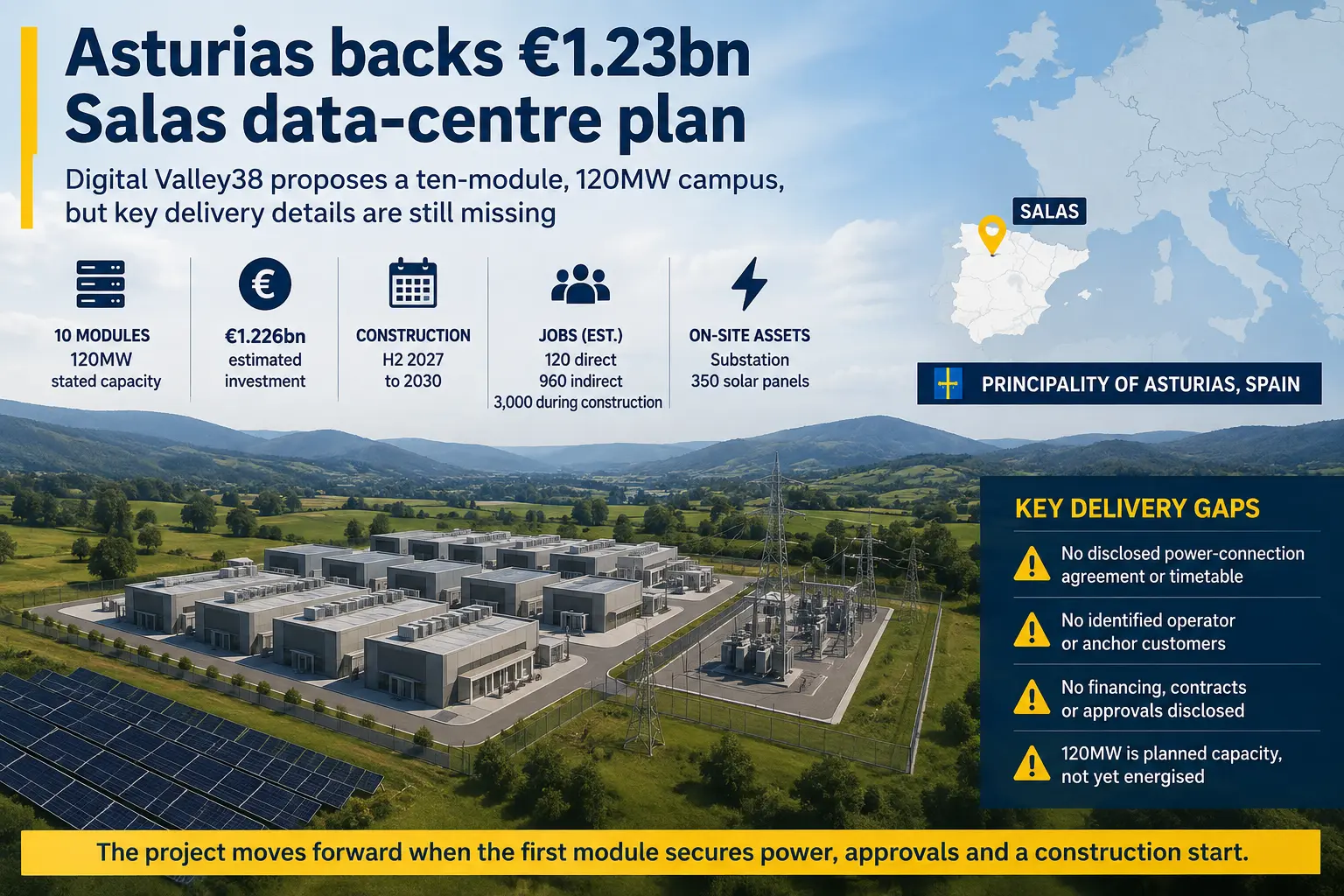

• Asturias presentó un plan de 1.226 millones de euros para diez módulos de centro de datos con 120 MW de capacidad informática declarada en Salas
  • La construcción está prevista desde la segunda mitad de 2027 hasta 2030, y el diseño del sitio incluye una subestación y 350 paneles solares

Los hechos

El Gobierno del Principado de Asturias ha presentado el proyecto Digital Valley38 para el polígono industrial de Nonaya Este en Salas. El proyecto tiene una inversión estimada de 1.226 millones de euros y está diseñado en torno a diez módulos con una capacidad informática declarada de 120 MW. Ocuparía 154.585 metros cuadrados, incluidos 46.865 metros cuadrados de instalaciones. El diseño también incluye una subestación y 350 paneles solares.

El gobierno regional afirma que la construcción está prevista desde la segunda mitad de 2027 hasta 2030. Calcula que el proyecto terminado podría generar alrededor de 120 empleos directos y 960 indirectos, mientras que la construcción podría involucrar hasta 3.000 trabajadores. Se trata de cifras de empleo proyectadas proporcionadas por el gobierno, no de puestos de trabajo ya creados o contratados.

Evaluación

La energía es el problema de ejecución más claro en el plan actual. La subestación propuesta muestra que el suministro eléctrico es parte del diseño del emplazamiento, pero la descripción pública no proporciona un calendario de conexión a la red ni indica cuándo se podría suministrar la potencia prevista de 120 MW. Construir una subestación en el lugar no establecería por sí solo que la red eléctrica general pueda suministrar esa capacidad.

Esa distinción es importante antes de que comience la construcción. El proyecto está dividido en diez módulos, pero el anuncio no especifica cómo se repartirán los 120 MW entre ellos ni cuándo se podrán energizar los módulos individuales. Por lo tanto, el promotor aún debe conectar el campus planificado a una fuente de energía firme y convertir el calendario general 2027-2030 en fases de proyecto ejecutables. Para los lectores de BTW, la cifra de 120 MW sigue siendo una capacidad planificada.

El siguiente paso significativo es una primera fase definida con disponibilidad de energía confirmada, un calendario de construcción y una fecha de puesta en servicio.

A tener en cuenta

Esté atento a las aprobaciones de planificación, una fecha de conexión a la red y el inicio de la construcción del primer módulo. Un calendario confirmado de suministro eléctrico y puesta en servicio mostraría si Digital Valley38 puede pasar del diseño del emplazamiento a la construcción. También proporcionaría la primera evidencia clara de que el calendario 2027-2030 del proyecto se está volviendo ejecutable.
