Resumen

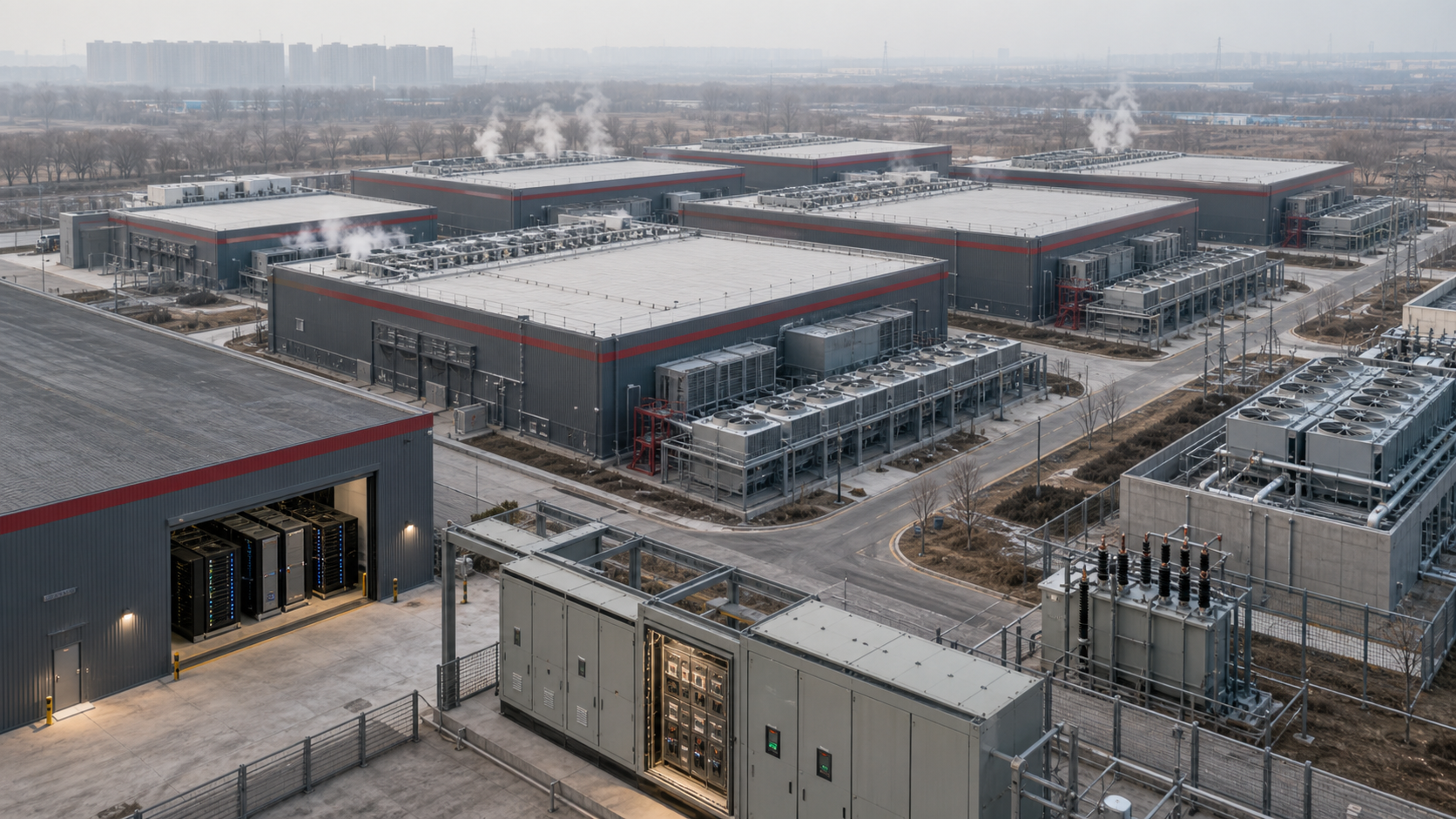

- Aofei Data informó que ocho edificios de Gu'an estaban construidos, entregados y operativos al 30 de junio de 2026.
- La respuesta apareció el 10 de agosto, pero retrata un estado de fin de trimestre, no una puesta en marcha ese día.
- Un registro de mayo fijó en siete los edificios entregados al cierre de 2025 y preveía dos o tres entregas en 2026.
- La diferencia acredita al menos una entrega adicional hasta junio, sin identificar edificio ni fecha exacta.
- El proyecto de Huailai sigue en construcción ordenada y no forma parte de la cuenta operativa.
- No se comunicaron gabinetes, MW, carga ocupada, clientes, utilización, refrigeración ni ingresos vinculados al octavo edificio.
Cuatro contadores no son intercambiables
El edificio representa una unidad física del proyecto. Los gabinetes representan posiciones equipadas; los MW energizados, potencia utilizable; la carga ocupada, consumo de clientes. El ingreso agrega términos contractuales y contables.
Aofei movió el primer contador. No publicó ninguna relación que permita mover los demás en la misma proporción.
El corte temporal es el 30 de junio
Aunque la respuesta al inversor fue difundida el 10 de agosto, la frase de la compañía se refiere a la situación al cierre de junio. Por eso no debe describirse como inauguración o entrega del octavo edificio en agosto.
Siguen sin conocerse su denominación, el día de traspaso y el detalle de aceptación.
La comparación confirma un avance mínimo
En mayo se comunicó una base de siete edificios entregados al final de 2025 y un plan de entregar entre dos y tres durante 2026. Llegar a ocho a mitad de año demuestra al menos una incorporación.
No demuestra que el plan anual esté terminado ni que ese inmueble tenga el mismo equipamiento y ocupación que los anteriores.
Operativo no significa lleno
La formulación «construido, entregado y puesto en operación» sitúa los edificios más allá de la obra. Sin embargo, no dice que todo el espacio blanco esté acondicionado, que cada gabinete haya sido aceptado o que se alcance la carga de diseño.
Un centro puede operar con potencia y espacio todavía no vendidos o incluso no instalados.
Huailai pertenece a otra etapa
Aofei señaló por separado que el proyecto de Huailai, en Hebei, continúa su construcción de manera ordenada. Es una afirmación de avance, no de operación.
Mezclarlo con los ocho inmuebles de Gu'an borraría tanto la separación geográfica como la del ciclo de vida.
La premisa del inversor no es guía corporativa
La pregunta incluyó pronósticos de mercado y una afirmación de utilización. Aofei respondió de forma acotada y no validó esos supuestos.
El dato atribuible a la empresa es la cuenta de edificios. Demanda, ocupación y previsiones requieren evidencia propia.
Falta conciliar obra, energía y facturación
Un puente útil asignaría por edificio gabinetes instalados y aceptados, MW energizados y vendibles, MW contratados, carga ocupada e ingresos reconocidos. La refrigeración y la aceptación del cliente completarían el cuadro.
Hasta entonces, ocho mide progreso material, no la escala económica de un servicio activo.
Fuentes
Informe para miembros
Contexto ampliado del perfil
Inicia sesión con el nivel de membresía adecuado para desbloquear el informe completo y las notas de las fuentes.
Solo para Strategic Circle
Strategic Circle
Abierto a todos los lectores. Desbloquea informes de perfil después de unirte e iniciar sesión.
