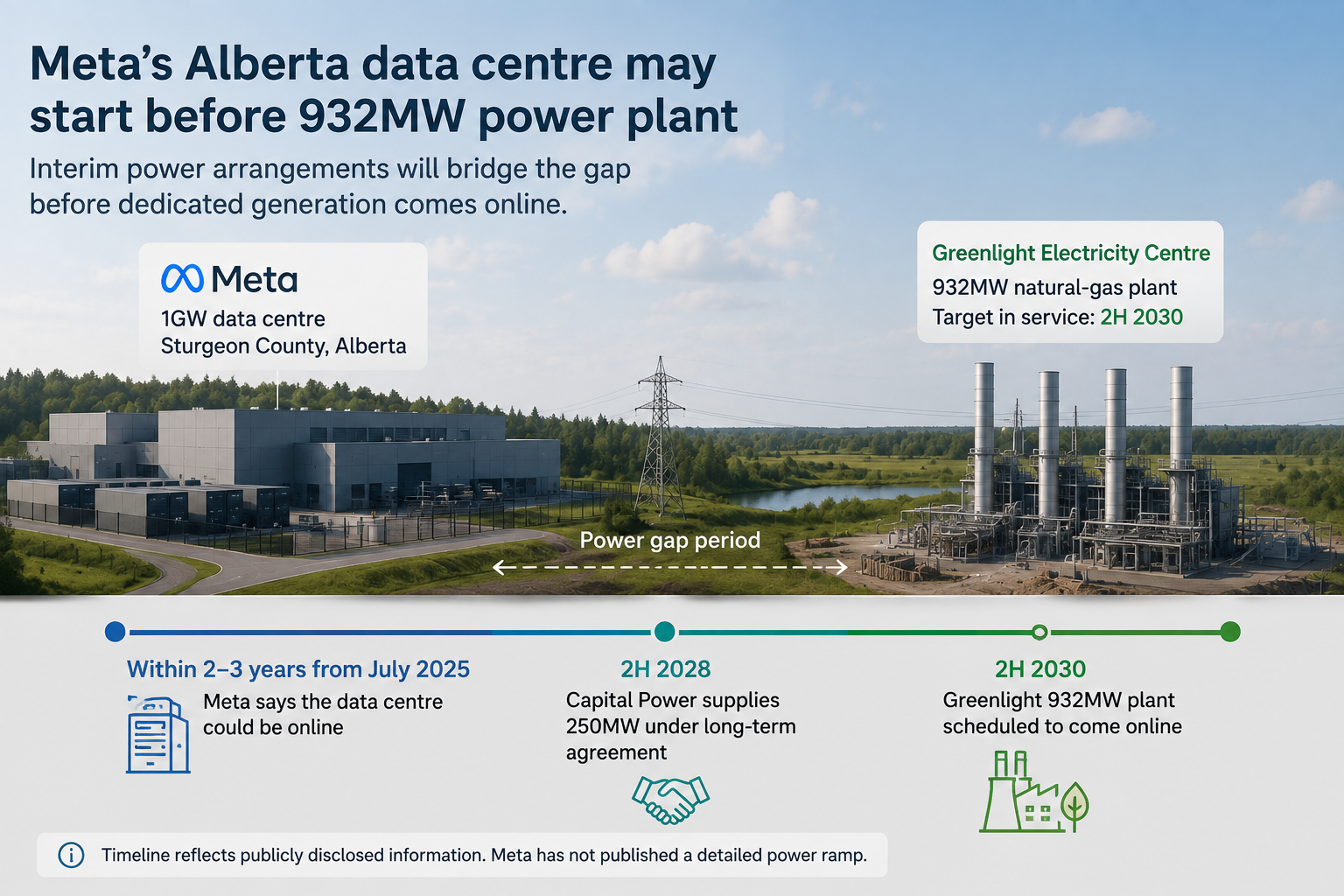

• Дата-центр Meta мощностью 1 ГВт в округе Стерджен может начать работу до ввода в эксплуатацию специально предназначенной для него электростанции Greenlight мощностью 932 МВт
  • Capital Power обязалась поставлять объекту 250 МВт со второй половины 2028 года, однако Meta не раскрыла полный график наращивания мощности до запуска Greenlight в 2030 году

Факт

Оппозиция Альберты задаётся вопросом, как будет обеспечиваться электроэнергией дата-центр Meta в округе Стерджен до готовности специально предназначенной для него газовой электростанции. Этот вопрос подняли на консультации NDP по подходу провинции к дата-центрам для ИИ. В июле Meta сообщила, что её комплекс мощностью 1 ГВт может начать работу в течение двух-трёх лет, хотя точная дата открытия пока не определена. Greenlight Electricity Centre мощностью 932 МВт, строящийся для энергоснабжения объекта, планируется ввести в эксплуатацию во второй половине 2030 года.

Meta имеет право подключиться к энергосистеме Альберты до запуска Greenlight. Capital Power также заключила соглашение о поставке 250 МВт, которое начнёт действовать во второй половине 2028 года. Власти Альберты заявляют, что застройщики дата-центров должны покрывать расходы на связанную с проектами электроэнергетическую инфраструктуру. Крупным проектам рекомендуется создавать или добавлять собственную генерацию, а не полагаться исключительно на существующую энергосистему.

Оценка

Главная проблема энергетического плана Meta — последовательность этапов. Комплекс может начать работу до Greenlight, но для каждого этапа потребуется обеспечить электроэнергию по мере ввода новых залов дата-центра. Раскрытое соглашение с Capital Power на 250 МВт покрывает часть этого периода. Meta не сообщила, насколько быстро спрос будет расти до 1 ГВт и какие ещё источники энергии могут быть доступны до запуска специально предназначенной электростанции.

Таким образом, графики строительства и энергоснабжения зависят друг от друга. Если Meta будет вводить залы дата-центра быстрее, чем появляется гарантированное энергоснабжение, часть мощностей может остаться в ожидании. Более медленное наращивание нагрузки даст компании больше времени для покрытия разрыва. Пока данных недостаточно, чтобы определить, какой вариант намерена выбрать Meta.

Для читателей BTW важнее не заявленная мощность в 1 ГВт, а сроки каждого этапа. Реализация проекта будет зависеть от того, сможет ли Meta обеспечить достаточно электроэнергии для каждого блока мощностей к моменту его готовности к работе.

За чем следить

Следует наблюдать за датой первой подачи напряжения на объект Meta и объёмом мощностей, вводимых на каждом этапе. Дополнительные соглашения о поставках покажут, как компания планирует покрывать спрос до готовности Greenlight. Изменения в графике запуска электростанции в 2030 году также повлияют на продолжительность периода, в течение которого Meta потребуется временное энергоснабжение.
