الخلاصة

  • ظهر تحقيق Wall Street Journal في 8 أغسطس عند 22:00:36 UTC، وأعاد مسار موافقة موقع AWS الجاري بناؤه في Gilroy إلى النقاش الحالي.

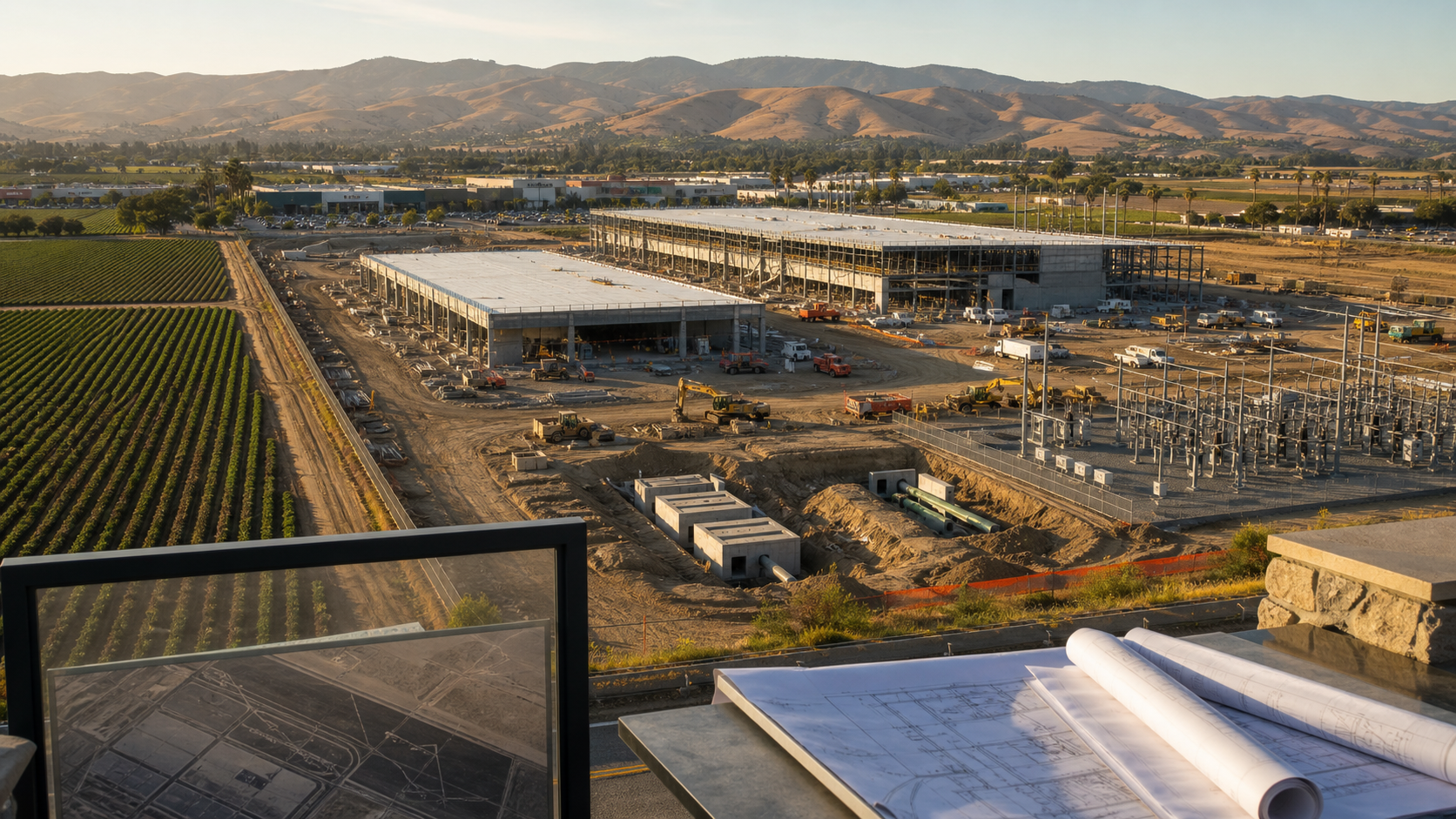

  • تسجل المدينة مبنيين لمراكز البيانات بنحو 218,000 قدم مربعة لكل منهما ومبنى أمن على 56 فداناً، بإجمالي يقارب 438,500 قدم مربعة.
  • وافق مدير التنمية المجتمعية على AS 20-23 في 3 يوليو 2025 بموجب تصنيف M2؛ لم تكن جلسة عامة مطلوبة، وسُحب الاستئناف المقدم لاحقاً.
  • لم تغب المشاركة العامة تماماً: عُرضت مسودة التقييم البيئي 45 يوماً في 2024، وتلقت ست رسائل ورد عليها التقرير النهائي.
  • تحتاج المرحلة الأولى إلى اتصال PG&E بقدرة 49MW، وتدرج 25 مولداً للطوارئ بقدرة 2.5MW ومولداً بقدرة 600kW؛ ولا تمثل الأرقام حملاً أو توليداً عادياً حالياً.
  • تصنف المدينة المشروع قيد البناء، وتشترط قبل تشغيل المرحلة الثانية تحويل الاستخدام الصناعي إلى مياه معاد تدويرها ببنية تمولها Amazon.

جعل البناء قراراً قديماً حاضراً

صدرت موافقة الموقع في يوليو 2025، وتراخيص التسوية والخدمات تحت الأرض في ديسمبر، ثم رخصة البناء في مارس 2026. لا يغير التقرير الجديد هذه التواريخ.

إنه يسجل تحولاً في الإدراك: المخطط الهندسي لا يلفت انتباهاً مثل الحفارات والمباني. يصبح الملف موضوعاً عاماً حين يتحول إلى منظر يومي.

وصفه بالسر الكامل يلغي السجل الموجود. الأدق أن الحجم صار مفهوماً على نطاق واسع بعدما تقدمت الخيارات المادية وأصبح تعديلها أصعب.

كانت المراجعة علنية، أما جلسة القرار فلم تكن مطلوبة

عرضت Gilroy المسودة بين أغسطس وسبتمبر 2024، وتلقت ست رسائل وردت عليها. يجب إبقاء فرصة التعليق في الرواية.

لكن الأرض كانت مصنفة General Industrial وM2. لم تطلب AWS تغيير الخطة أو التصنيف أو تقسيم الأرض. لذلك كان ترخيص المراجعة المعمارية والموقعية بيد المدير من دون جلسة إلزامية.

قُدم استئناف في 21 يوليو وسُحب في 18 أغسطس 2025. لم يصل الملف إلى لجنة التخطيط أو مجلس المدينة. السحب ليس موافقة شعبية ولا تصويتاً منتخباً؛ إنه نهاية مسار التصعيد.

اسم الترخيص أصغر من النظام الذي يسمح به

مبنيان ومبنى أمن ومحطة كهرباء وأعمال خارج الموقع من PG&E تشكل بنية طويلة الأجل. ليست القضية واجهة وارتفاعاً وتصريفاً فقط.

يثبت مركز البيانات كهرباء عالية الجهد واحتياطاً وتبريداً واتصالات في مكان واحد. قد يبدو التصنيف الإداري عادياً بينما يكون الأثر التشغيلي كبيراً.

يمكن إصلاح التفاوت بحدود موضوعية للإخطار والجلسات: الميغاواط، المولدات، المياه والمساحة. بذلك يبقى التصنيف متوقعاً ولا يختفي الحجم خلف خريطة لم تتغير.

49MW شرط اتصال لا استهلاك مقاس

تحتاج المرحلة الأولى إلى 49MW من PG&E. لا يثبت الرقم أن الاتصال يعمل أو أن الموقع يسحب القدرة باستمرار أو أنها كلها للخوادم؛ التبريد والتحويل يستهلكان أيضاً.

المولدات الـ25 ووحدة 600kW للطوارئ. لا يجوز جمع لوحاتها مع الاتصال لصنع حمل يومي. ساعات الاختبار والوقود والتصاريح والانبعاثات حساب منفصل.

تخطط المرحلة الثانية لبطارية أو خلية وقود مع وحدات ليثيوم عند الرفوف. كلمة «أو» مهمة: لم يُغلق اختيار التقنية أو المورد أو المدة أو الوقود أو موعد التشغيل.

أصبحت المياه المعاد تدويرها بوابة للمرحلة الثانية

تقدر المدينة مياه المرحلة الأولى الصالحة للشرب بنحو 5,480 غالوناً يومياً مقابل 7.2 ملايين للمدينة. وبعد اكتمال المرحلة الثانية، تنتقل الاحتياجات الصناعية إلى المياه المعاد تدويرها، ويبقى نحو 1,728 غالوناً للاستخدام المنزلي.

هذه توقعات محدثة وليست قياسات. كانت الافتراضات السابقة أعلى، وتعزو المدينة الانخفاض إلى التكنولوجيا والكفاءة. التشغيل سيختبر ذلك.

الالتزام الأقوى هو منع المرحلة الثانية من العمل قبل توفير المياه المعاد تدويرها للصناعة، على نفقة Amazon. الاتفاق والتصميم والبناء والقدرة هي المعالم التالية.

يبقى أثران بلا إزالة كاملة

يحافظ التقييم على أثرين مهمين ولا يمكن تجنبهما: تحويل أراض زراعية عالية القيمة، وتجاوز حد أميال المركبات. الموافقة لا تعني محو هذه النتائج.

تحسين المياه أو الاحتياط لا يعوض الأرض والحركة تلقائياً. لكل أثر مقياسه. كما يجب قياس الوظائف والضرائب كحصيلة، لا كوعود.

المحاسبة الجيدة تعرض المنافع والتكاليف المتبقية معاً، ولا تجعل رقماً مريحاً أو وصفاً سلبياً يحل محل الصورة كلها.

السؤال التنظيمي يخص الطلب التالي

طبقت Gilroy قانونها، واستخدمت AWS المسار المتاح. السؤال هو ما إذا كان محفز النقاش يواكب بنية رقمية ضخمة داخل منطقة صناعية قديمة.

إذا كانت جلسة الاستماع لا تُفعل إلا بتغيير التصنيف، فقد ينال مشروع صغير يغير الخريطة رقابة أكبر من حرم ضخم لا يغيرها. ربط المشاركة بحجم البنية يصلح هذا الانقلاب.

ينبغي أن يكون الإصلاح مستقبلياً. لا حاجة لاختراع تصويت لم يحدث أو فرض جلسة بأثر رجعي. المطلوب تحديد متى يحصل المجتمع التالي على إخطار نشط ومنبر رسمي.

ستغلق بيانات التشغيل الحساب

قبل الافتتاح، يجب متابعة أعمال PG&E والاتصال واختبارات المولدات وتراخيصها والمياه المعاد تدويرها واختيار احتياط المرحلة الثانية.

بعدها تقارن القدرة القصوى والمتوسطة والمياه وساعات المولدات والانبعاثات والوظائف والضرائب بالافتراضات.

تهم Gilroy مدناً كثيرة تملك مناطق صناعية قديمة. الملف العام ليس دائماً قراراً مفهوماً. لا تؤثر المشاركة إلا إذا وصلت قبل أن تصبح الخيارات باهظة التغيير.
