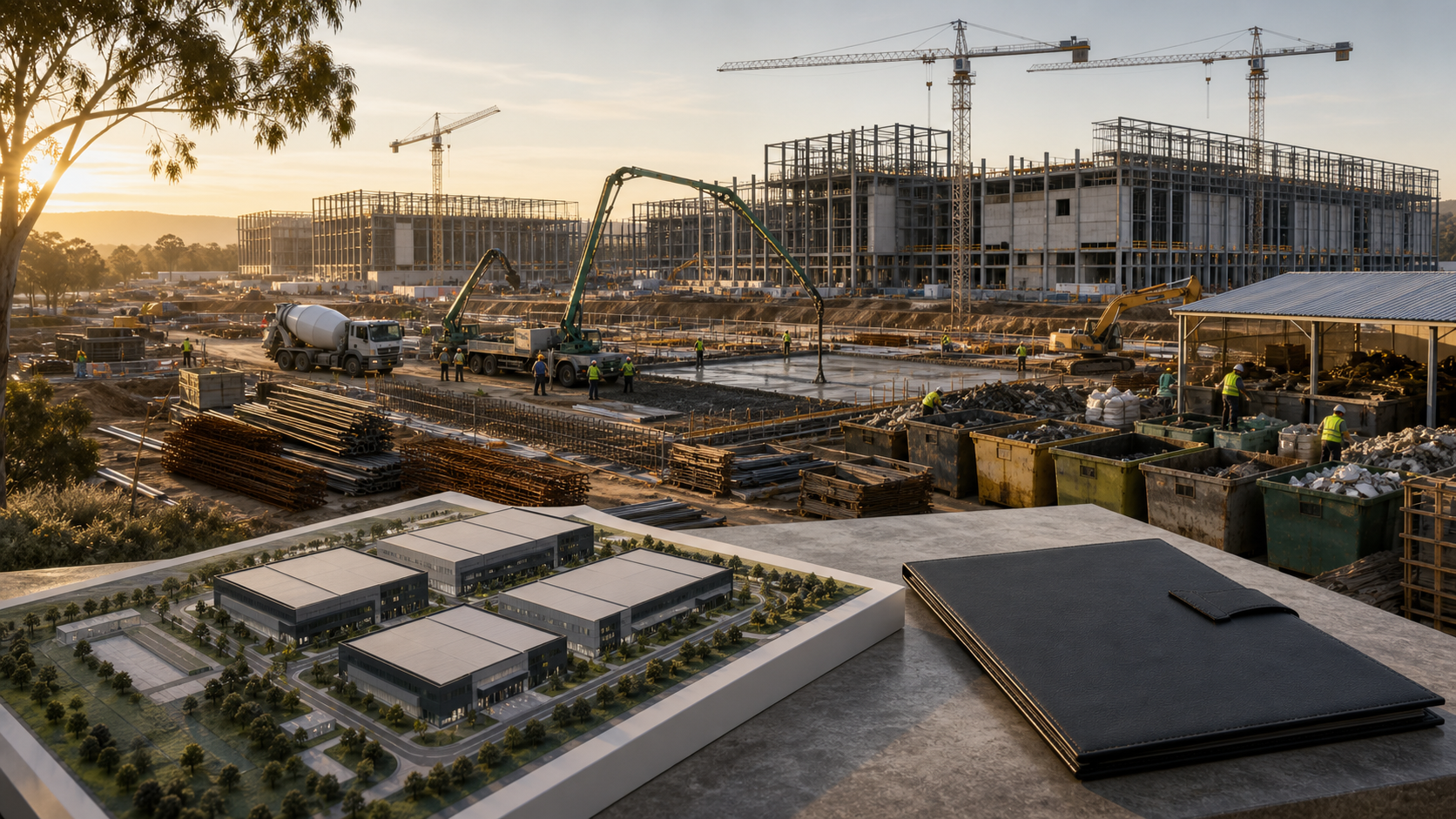

Zusammenfassung

  • Bouygues Construction erhält 1,2 Milliarden Euro, etwa 1,3 Milliarden Dollar, für die nächste SYD3-Phase.
  • Der Auftrag läuft über die australische Tochter A W Edwards.
  • Der Ausbau soll den Campus auf mehr als 400 MW bringen.
  • Arbeiten beginnen 2026; Lieferung ist für Mitte 2028 vorgesehen.
  • Geplant sind kohlenstoffarmer Beton, australischer Bewehrungsstahl mit mindestens 86 Prozent Recyclinganteil und 90 Prozent Umleitung ungefährlicher Abfälle.
  • Auftragswert, Zielkapazität, 10.000 Baujobs und Umweltziele sind keine Endkosten, Betriebslast, Dauerstellen oder Messwerte.

Der Auftrag schließt die Vergabe, nicht die Ausführung

Mit Preis und Auftragnehmer kann A W Edwards Teams mobilisieren, Unteraufträge vergeben und Material bestellen. AirTrunk hat eine verantwortliche Gegenpartei für einen erheblichen Teil der nächsten Phase.

Risiken verlagern sich auf Koordination, Personal, Lieferzeiten, Wetter, Änderungen und Schnittstellen. Gebäude und Systeme im genauen Umfang bleiben unveröffentlicht.

Die 1,2 Milliarden Euro sind deshalb Auftragswert, nicht Gesamtkosten von SYD3 oder Wert von 400 MW Betrieb.

Vierhundert Megawatt gehören zum Zielbild

Der Bericht beschreibt mehr als 400 MW nach dem Ausbau. Er belegt keine vollständige Netzeinspeisung, fertigen Hallen, installierte IT oder zahlenden Kunden.

Stromlieferung durchläuft Netz, Umspannwerke, Verteilung, Kühlung, Tests und Kundenabnahme. Ein Bauunternehmen kontrolliert nicht jede Versorger- oder Mieterstufe.

Masterplan, Baukapazität, abgenommene Anlage, verfügbare IT-Last, Vertragslast und Messwert müssen getrennt bleiben.

Mitte 2028 braucht einen Umfang

Der Termin bietet eine Kontrollmarke, aber keine Garantie. Unklar bleibt, ob er alle Phasen bis zur endgültigen Größe umfasst.

Ein Paket kann enden, während spätere Gebäude weiterlaufen. Termine für Erststrom, einzelne Hallen und Kundenübergabe fehlen.

Künftige Berichte sollten Fundamente, geschlossene Gebäude, Einspeisung, Gesamttest und abgenommene Kapazität markieren.

Zehntausend Stellen verteilen sich über die Bauzeit

Rund 10.000 Jobs sollen in Gewerken, Technik, Leitung, Logistik und Sicherheit unterstützt werden.

„Unterstützt“ kann aufeinanderfolgende und indirekte Tätigkeiten verschiedener Dauer addieren. Es sind weder 10.000 gleichzeitige Personen noch Dauerstellen.

Spitzenbesetzung, Ausbildungsstunden, lokale Beschaffung und Betriebsjobs brauchen eigene Angaben.

Materialzusagen sind später prüfbar

Kohlenstoffarmer Beton, australische Herstellung und 86 Prozent Recyclinganteil sind konkrete Kriterien. Site Cycle setzt 90 Prozent Umleitung ungefährlicher Abfälle als Ziel.

Tonnen, Emissionsfaktoren, Abfallmengen und Ziele können später belegt werden. Bis dahin bleiben es Zusagen.

Australische Fertigung sagt nicht, dass jeder Rohstoff aus Australien stammt. Auch Recycling und Umleitung brauchen dokumentierte Grenzen.

Der nationale Plan ist größer als dieser Auftrag

Der Bericht nennt über 6,4 Milliarden Euro Investitionen an vier australischen Standorten und erwartete 48 Milliarden Euro in zehn Jahren.

Das sind Portfolio- und Zukunftsgrößen, keine reine SYD3-Summe. Der neue Auftrag ist gerade wegen seines engeren Umfangs belastbarer.

AirTrunks FY25-Bericht bestätigt Hauptarbeiten und Saatgutsammlung am Standort, aber keine Betriebslast.

Bei Übergabe müssen drei Bücher zusammenpassen

Das Baubuch braucht Umfang, Änderungen und Fertigstellung. Das Strombuch braucht Umspannwerke, Einspeisung und verfügbare IT-Last. Das Kundenbuch braucht abgenommene, vertragliche und gemessene Kapazität.

Ein Umweltbuch kann Beton, Stahl und Abfall prüfen. Erst gemeinsam zeigen sie, was der Vertrag lieferte.

Die Vergabe bindet einen Baupartner. Erfolg misst sich bei Übergabe in akzeptierter Infrastruktur und nutzbaren Megawatt.
