الملخص

  • يجب أن تدعم اتفاقيات الطاقة المؤهلة مشاريع الطاقة المتجددة التي لم تصل بعد إلى قرار الاستثمار النهائي، وأن تشمل تخزيناً لمدة أربع ساعات وتستمر لمدة عشر سنوات على الأقل
  • ابتداءً من السنة الرابعة للتشغيل، يجب أن يطابق الإمداد المتعاقد عليه متوسط الطلب السنوي، كما يجب أن تكون المشاريع قادرة على خفض الطلب على الشبكة بنسبة 25% لمدة تصل إلى ساعتين

الوقائع

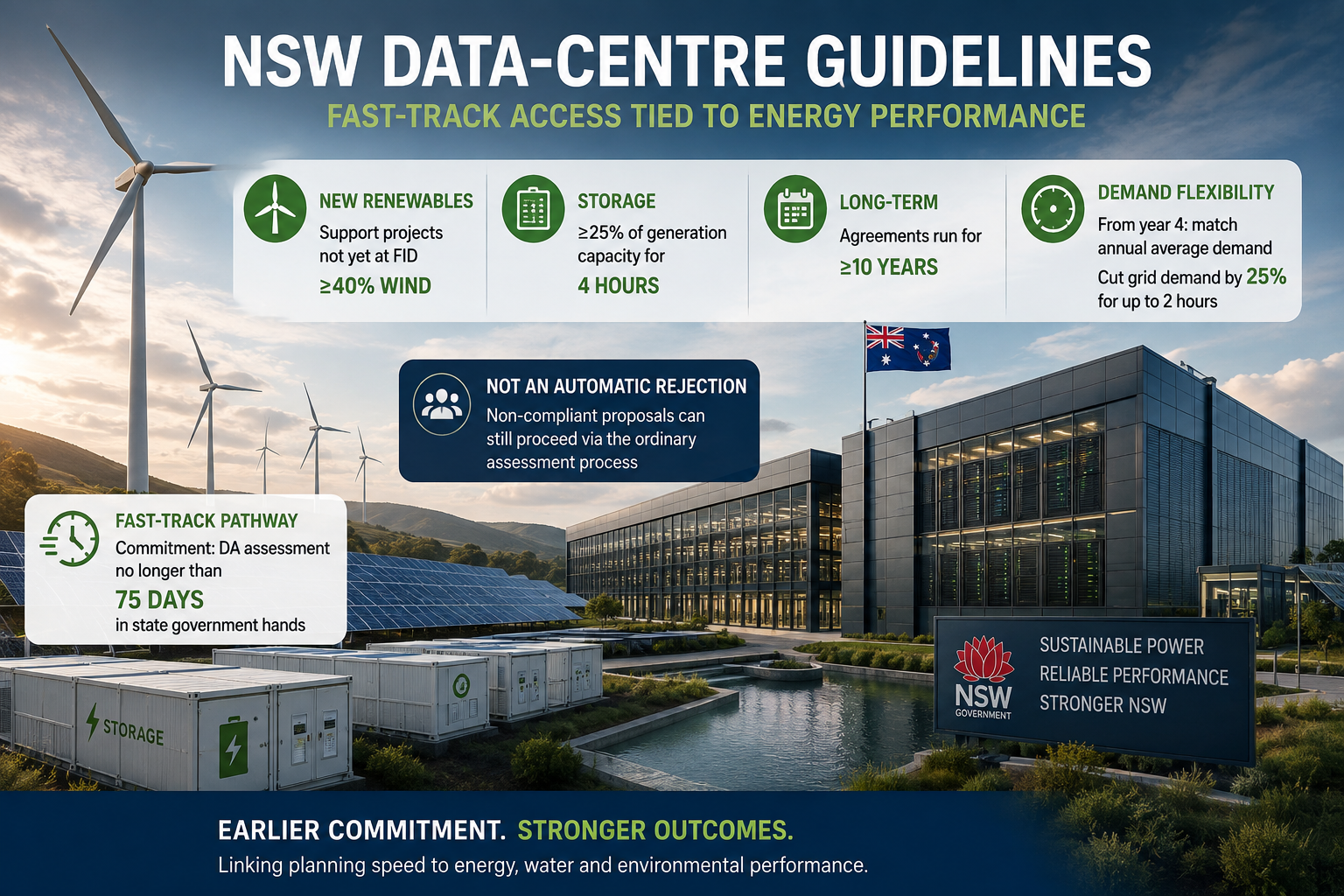

نشرت حكومة نيو ساوث ويلز إرشادات لمراكز البيانات تربط مسار التخطيط المبسّط بمعايير أداء تتعلق بالطاقة والمياه والبيئة. وستحصل المشاريع التي تستوفي الإرشادات على التزام بألا يتجاوز تقييم طلب التطوير 75 يوماً ما دام الطلب في يد الحكومة. وقال وزير التخطيط Paul Scully إن المقترحات غير الممتثلة لن تُرفض تلقائياً ويمكنها المضي قدماً عبر عملية التقييم العادية.

في ما يخص الطاقة، يجب على المشاريع المؤهلة الدخول في اتفاقيات شراء الطاقة واتفاقيات تثبيت الإمداد لتوليد متجدد إضافي في نيو ساوث ويلز، على ألا تقل حصة طاقة الرياح عن 40% من الطاقة المتعاقد عليها. ويجب أن يعادل التخزين 25% على الأقل من قدرة التوليد المرتبطة به لمدة أربع ساعات. وابتداءً من السنة الرابعة للتشغيل، يجب أن يطابق الإمداد المتعاقد عليه متوسط الطلب السنوي، ويجب أن تستمر الاتفاقيات عشر سنوات على الأقل وأن تدعم مشاريع لم تكن قد وصلت إلى قرار الاستثمار النهائي عند التعاقد. كما تتطلب الإرشادات من مراكز البيانات إثبات قدرتها على خفض الطلب الذي توفره الشبكة بنسبة 25% من متوسط الحمل المتوقع لمدة تصل إلى ساعتين.

التقييم

تستخدم نيو ساوث ويلز سرعة التخطيط لإدخال شراء الطاقة في مرحلة أبكر من تطوير مراكز البيانات. فالمطور الباحث عن مسار الـ75 يوماً لا يحتاج إلى طلب ربط بالشبكة فحسب، بل يجب أن يرتب اتفاقيات طويلة الأجل للطاقة المتجددة وتثبيت الإمداد، وأن يستوفي الحدود الدنيا للرياح والتخزين، وأن يثبت قدرة المنشأة على خفض الطلب على الشبكة عند الحاجة. وبذلك يصبح التعاقد على الطاقة جزءاً من حزمة التخطيط بدلاً من أن يكون خطوة تُؤجَّل حتى يقترب الموقع من التشغيل.

وهذا يغيّر تسلسل المشروع. إذ يجب أن تدعم الاتفاقيات المؤهلة مشاريع التوليد أو التخزين التي لم تصل بعد إلى قرار الاستثمار النهائي، لذا يرتبط الجدول الزمني لمركز البيانات بمشاريع طاقة ما زالت بحاجة إلى التمويل والتنفيذ. وتتيح الإرشادات مهلة إضافية إذا تأخر مشروع توليد متعاقد عليه أو أُلغي لأسباب خارجة عن سيطرة مقدم المشروع، اعترافاً بهذا الاعتماد.

وبالنسبة إلى قراء BTW، يأتي التغيير التشغيلي قبل الإنشاء: فالمطورون الذين يختارون المسار السريع يلتزمون بجزء من حل الطاقة بينما لا يزال مشروع مركز البيانات قيد التخطيط. وستُظهر الطلبات الأولى ما إذا كانت هذه المقايضة جذابة بما يكفي لتغيير طريقة إعداد المشاريع.

ما الذي نراقبه

راقب المشاريع الأولى التي تسعى إلى المسار المبسّط، وما إذا كان شركاء الطاقة المتجددة والتخزين لديهم يصلون إلى قرار الاستثمار النهائي ضمن الجدول الزمني لمركز البيانات. وقارن الوقت الفعلي في يد الحكومة بالتزام الـ75 يوماً. وستُظهر المشاريع التي تختار المسار العادي ما إذا كان المطورون يقدّرون سرعة التقييم بما يكفي لقبول التزامات شراء الطاقة ومرونة الطلب في مرحلة أبكر.
