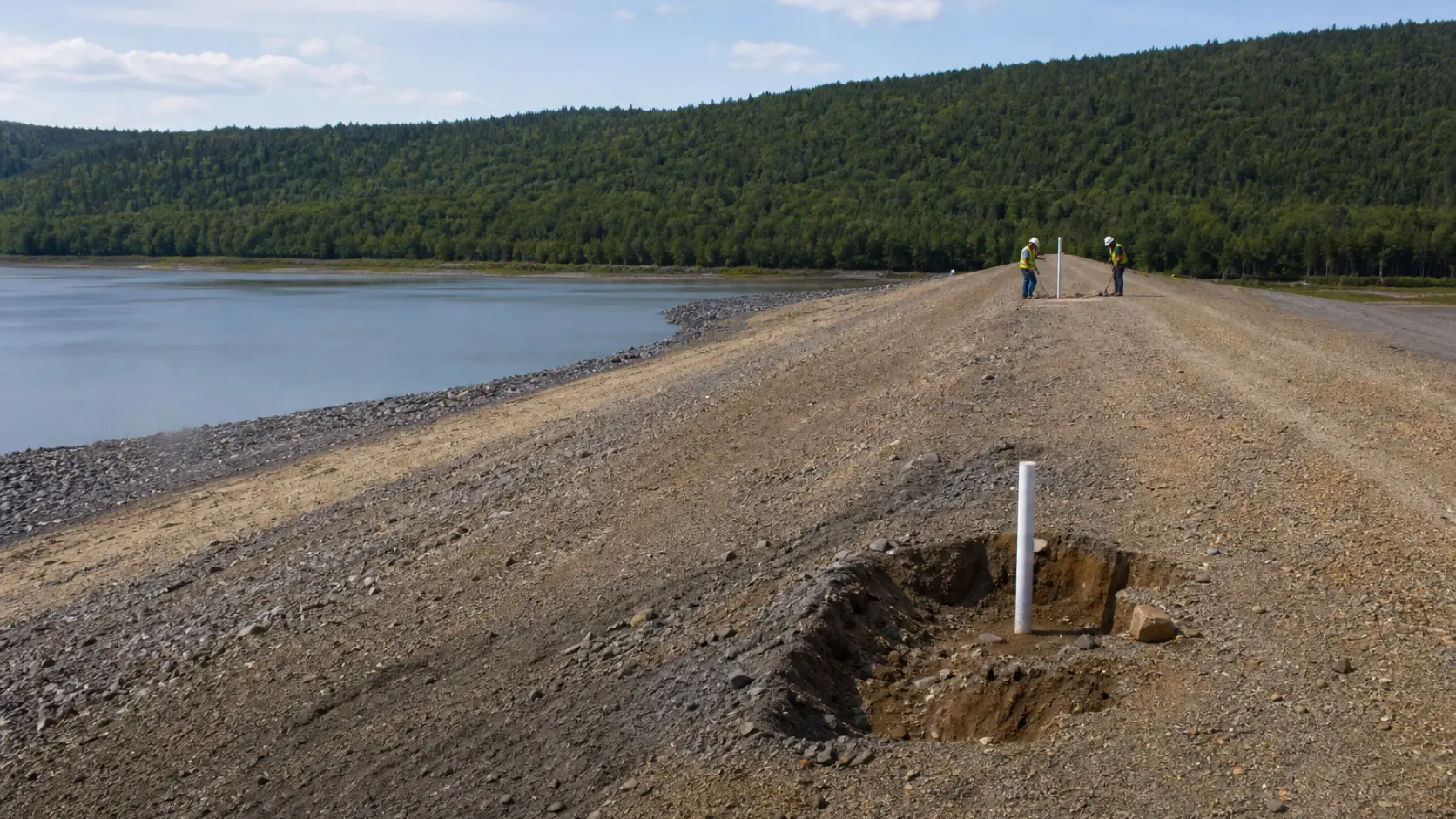

ملخص

  • في 4 أغسطس 2014، انهار السد المحيط بمرفق تخزين المخلفات في ماونت بولي بعد تحرك الأساس عبر طبقة ضعيفة من الرواسب الجليدية-البحيرية. لم يجد الفريق المستقل أن التدفق الزائد أو التآكل الداخلي أو التدخل المتعمد هو السبب الأساسي.
  • أدى الفشل المادي إلى تسرب كبير لأن إزاحة الأساس خفضت القمة وزود البرك بالمياه التي تآكلت ووسعت الثغرة. وبالتالي كانت المياه عامل تضخيم ومسألة تحكم في العواقب، وليس آلية البدء حسب الفريق.
  • حدد المفتش العام ثلاثة عوامل هيكلية مباشرة — الطبقة الضعيفة غير الموصوفة، وهندسة السد المتدرجة، وحفريات غير مملوءة في قاعدة السد — ضمن نظام أوسع من التحقيق غير الكافي في الأساس، وتخطيط المياه، واستمرارية السجلات، والتصعيد المؤسسي، والاعتماد المهني.
  • كانت للجنة والمفتش العام والمراجع العام ولايات مختلفة. يجب التوفيق بين نتائجهم على مستواها المناسب بدلاً من دمجها في حكم واحد خيالي.
  • الأدلة البيئية محددة بالمتوسط والمكان والعمق والأنواع والموسم والوقت. كانت بعض نتائج المياه اللاحقة مطمئنة في المواقع التي تم أخذ العينات منها، بينما تمنع القيود في الرواسب والبيولوجية والموائل وخط الأساس من التوصل إلى استنتاج عام بعدم وجود تأثير طويل الأجل.
  • تظهر موافقات إعادة التشغيل والإنتاج اللاحق أن العمليات رخصت في ظل ظروف جديدة؛ وهي لا تمحو الثغرة، ولا تثبت تحقيق كل هدف علاجي، ولا تحدد المسؤولية القانونية.
  • عززت كولومبيا البريطانية متطلبات المخلفات، بما في ذلك مجالس المراجعة المستقلة وأدوار أكثر وضوحًا للمهنيين المؤهلين. وجد تدقيق لاحق تنفيذًا جوهريًا ولكن أيضًا غموضًا وتحققات غير متسقة ونقاط ضعف في نظم البيانات.
  • خمسة عشر تهمة بموجب قانون مصائد الأسماك أعلنت في 2024 لا تزال مزاعم في السجل الذي تم مراجعته. لا يوجد تقرير هندسي أو تدقيق تنظيمي أو إيداع شركة أو إعلان محاكمة يُستشهد به هنا يثبت إدانة.

1. مرفق المخلفات هو سلسلة من القرارات، وليس جدارًا ثابتًا

النموذج الذهني الأسهل لسد المخلفات هو أيضًا الأكثر تضليلاً: حاجز مُنهى صُمم مرة واحدة وبني مرة واحدة ثم رُقب بشكل سلبي. ماونت بولي كان مرفقًا مرحليًا. ارتفعت سدوده مع استمرار التعدين، وتراكمت المخلفات، وتغيرت ظروف المياه، وتغير المستشارون، واستجابت المنظمة المشغلة لقيود الإنتاج والمواد القصيرة الأجل. لذلك كان الهيكل الذي ظهر في أغسطس 2014 هو السجل المادي لسنوات من الافتراضات والموافقات والملاحظات والمراجعات التصميمية وخيارات البناء والأسئلة غير المكتملة.

يغير هذا الواقع التشغيلي معنى المساءلة. قد يكون الرسم التصميمي صحيحًا للمعلومات المتاحة حينها، لكنه غير آمن إذا كان نموذج الأساس خاطئًا. قد يعمل مقياس الضغط كما هو محدد، لكنه غير قادر على كشف وضع فشل لم يحدده المصممون أبدًا. قد يدرج التفتيش السنوي نقاط ضعف تبدو قابلة للإدارة بينما يغيب كيف تتفاعل عدة نقاط ضعف. قد تتلقى الجهة التنظيمية تقارير مختومة لكنها تفتقر إلى وسيلة منضبطة لاختبار ما إذا كانت التقارير تعالج أعلى حالات عدم اليقين تأثيرًا. قد يكون المراجع المستقل ممتازًا تقنيًا لكنه غير فعال إذا كانت الإدارة تتعامل مع التوصيات كخيارية أو إذا طلب منه فقط التحقق من سؤال تصميمي ضيق.

تقرير لجنة التحقيق والمراجعة الهندسية المستقلة للخبراء هو المصدر المركزي لآلية البدء. وجد أن السد المحيط فشل عندما تحرك جزء من الأساس والسد إلى الخارج ودوران على طول طبقة ضعيفة من المواد الجليدية-البحيرية تحت سطح الأرض الأصلي. كانت الطبقة قد ووجهت في تحقيقات الموقع لكن لم يتم توصيفها بطريقة كشفت عن أهميتها المسيطرة. تحت حمل السد، أصبحت التربة المفرطة التصلب طبيعية التصلب؛ لم يلتقط نموذج القوة التصميمي السلوك غير المصرف ذي الصلة.

لم يكن هذا مجرد خطأ حسابي يمكن عزله عن نظام المعلومات المحيط به. عكس الحساب نموذجًا أرضيًا. عكس النموذج الأرضي نطاق التحقيق في الموقع وتباعده وتفسيره واستمراريته. عكس برنامج التحقيق ما اعتبره المالك والمهندسون والجهة التنظيمية غير مؤكد بما يكفي لاختباره. كان الفشل ماديًا، لكن الظروف كانت تنظيمية.

2. ما حدث — وما لم يبدأ الثغرة

اختبر الفريق عدة فرضيات معقولة بدلاً من اختيار التفسير الأكثر بديهية بصريًا. نظر في التدفق الزائد، والتآكل الداخلي أو التآكل الداخلي، والتشقق، والتدخل البشري المتعمد، وعدم استقرار الأساس. لم يجد دليلاً على أن التدخل المتعمد بدأ الحدث. لم يجد أن البرك تدفقت أولاً فوق قمة مستقرة بخلاف ذلك. ولم يجد دليلاً على أن التآكل الداخلي أو التشقق كان آلية البدء. هذه الاستبعادات مهمة لأن الصور بعد الفشل لفتحة متآكلة يمكن أن تجعل التآكل المائي يبدو كالحدث الأول عندما كان جزءًا من تسلسل لاحق.

وصف تحقيق المفتش العام القانوني هذا التسلسل في وقت التشغيل. بدأ انهيار هيكلي في وقت متأخر من 3 أغسطس 2014. انخفضت القمة بعدة أمتار مع إزاحة السد والأساس. عبرت المياه القمة المنخفضة وتآكلت تدريجيًا الهيكل التالف. بحلول الساعات الأولى من 4 أغسطس، تطورت الفتحة إلى الثغرة الكبيرة التي هربت من خلالها مياه البرك والمخلفات ومواد البناء. قدر تقرير تحقيق المفتش العام للمناجم إجمالي الإطلاق بحوالي 21 إلى 25 مليون متر مكعب.

التمييز بين البدء والتضخيم لا يخصص دقة فنية فحسب. إنه يمنع خطأين في المساءلة. الأول هو القول إن مياه البرك العالية "تسببت" في احتواء الأساس على طبقة ضعيفة أو تسببت في استخدام المصممين لنموذج القوة الخاطئ. لم تفعل. الثاني هو القول إنه لأن المياه لم تبدأ الحركة، كانت إدارة المياه غير ذات صلة. لم تكن كذلك. بمجرد انخفاض القمة، زودت المياه المخزنة الطاقة والحجم اللذين وسعا الفتحة ونقلا الكثير من المواد المطلقة. كميات أقل من المياه لم تكن لتصحح النموذج الأساسي المعيب، لكنها كان من الممكن أن تقلل العواقب.

وهكذا يصف الفريق والمفتش العام أجزاء متوافقة من شلال. الحركة الهيكلية الأولى تبعت آلية الأساس الضعيف. خفضت الحركة القمة. تدفقت البرك فوق القسم المنخفض. حول التآكل انهيارًا هيكليًا إلى إطلاق أكبر بكثير. يجب أن تكون ضوابط المساءلة قادرة على مقاطعة أكثر من نقطة واحدة في هذا الشلال: منع تصميم غير مستقر، كشف أداء غير متوقع، الحفاظ على هندسة متحفظة، الحد من مخزون المياه، الحفاظ على شاطئ كافٍ، والاستعداد لحالة طوارئ حتى عندما يُتوقع أن تعمل الوقاية.

3. الطبقة المدفونة كانت فشلًا معرفيًا قبل أن تكون فشلًا في القوة

التضاريس الجليدية ليست موحدة لمجرد أن عدة آبار تحصل على تسميات مماثلة. يمكن للبيئات الترسيبية أن تترك عدسات وطبقات غير متصلة تختلف قوتها واستجابة الصرف وتاريخ الإجهاد بشكل حاد على مسافات قصيرة. وجد الفريق أن الوحدة الجليدية-البحيرية الحرجة تقع على عمق حوالي ثمانية إلى عشرة أمتار تحت السطح الأصلي في منطقة الثغرة. كانت بعض التحقيقات قد حددت مواد جليدية-بحيرية، وظهرت أسئلة حول التربة الأكثر ليونة، لكن البرنامج لم يتتبع ويختبر الوحدة الحرجة بما يكفي لبناء وضع الفشل الصحيح في التصميم.

هذا حد مهم على عبارة "حالة غير معروفة". لم تكن الطبقة غير معروفة بالمعنى الفلسفي بأنه لم يظهر أي أثر لها مطلقًا. كانت غير معترف بها كحالة تصميم مسيطرة. تم تعميم المعلومات المتناثرة أو المتباعدة على نطاق واسع في نموذج تحت السطح لم يمثل منطقة الثغرة. بمجرد تضمين هذا النموذج في تحليلات الثبات، يمكن أن تظهر الحسابات اللاحقة متماسكة داخليًا بينما تظل خاطئة خارجيًا.

أكد الفريق أن التصميم استخدم القوة المصرفة حيث كانت القوة غير المصرفة مطلوبة لحالة المادة تحت التحميل. بلغة واضحة، افترض التحليل أن التربة يمكنها تبديد الضغط وتعبئة القوة بطريقة لم تستطع أثناء التحميل والتشوه ذي الصلة. أنتج هذا الاختيار صورة عامل أمان أكثر ملاءمة مما قدمه الأساس الفعلي. لم يصدر الأساس تحذيرًا نظيفًا لا لبس فيه يتوافق مع أوضاع الفشل المفترضة لأن أوضاع الفشل المفترضة كانت غير كاملة.

لا ينبغي أن تكون المساءلة بعد مثل هذا الفشل راضية بالسؤال عما إذا كان قد تم حفر عدد أدنى من آبار الاختبار. سؤال الحوكمة هو ما إذا كان التحقيق قد قلل عدم اليقين بما يتناسب مع العواقب. مرفق كبير للمخلفات فوق رواسب جليدية معقدة يتطلب نموذجًا جيولوجيًا حيًا: حدود ثقة صريحة، مواقع حيث يتم افتراض الاستمرارية بدلاً من إثباتها، اختبارات مختارة لمسار الإجهاد المهم، وقواعد قرار عندما تتعارض ملاحظات البناء مع النموذج. يجب أن يُظهر السجل أيضًا من قبل عدم اليقين المتبقي، وعلى أي أساس تقني، وفي أي مستوى تنظيمي.

هذا يغير المراجعة المستقلة أيضًا. المراجع الذي يتحقق من الحسابات مقابل النموذج الأرضي للمصمم قد يعيد إنتاج النقطة العمياء للمصمم. المراجعة عالية التأثير يجب أن تسأل ما إذا كان النموذج نفسه قد تم تحديه بشكل كافٍ. وهذا يعني تتبع السلسلة من السجلات والعينات الخام إلى الوحدات المفسرة، ومعايير التصميم، وأوضاع الفشل، وتسلسل البناء — وليس مجرد التأكد من أن برنامج الثبات تم تشغيله وأعاد رقمًا أعلى من عتبة.

4. الهندسة والبناء المرحلي ضيقا الهامش

الأساس الضعيف كان الشرط الأساسي الأساسي، لكن الهندسة أثرت على ما إذا كان هذا الشرط أصبح غير مستقر. تم تدريج السد المحيط على مراحل متتالية. في منطقة الثغرة، كان المنحدر النهائي حوالي 1.3 أفقي إلى 1 رأسي، وهو شديد الانحدار بشكل غير معتاد لسد مخلفات من هذا النوع. ساعدت هندسة مسطحة مدعومة في مكان آخر في تفسير لماذا لم تفشل مواد الأساس المماثلة بنفس الطريقة في السد الرئيسي.

حدد المفتش العام المنحدر المتدرج والارتفاع المتزايد كأحد ثلاثة أسباب هيكلية مباشرة، إلى جانب الطبقة الضعيفة والحفر عند القدم النهائي الذي لم يتم ردمه قبل الفشل. لم يكن حفر القدم تفسيرًا مكتفيًا بذاته، لكنه أزال الدعم حيث كان الدعم مهمًا. هذا نمط متكرر في حالات الفشل المعقدة: لا يجب أن يكون أي قرار ميداني واحد كارثيًا بمعزل عن الآخر حتى يصبح الجمع حاسمًا.

خلق البناء المرحلي أيضًا ضغطًا على الجدول الزمني. كان على المرفق الحفاظ على الحدود الحرة أثناء استقبال المخلفات، وكان على المنجم الحصول على ما يكفي من المواد المناسبة ووضعها لإكمال الرفع والدعامات المخطط لها. وصف الفريق تخطيطًا كان قصير الأجل وتفاعليًا للغاية، بما في ذلك فترة في 2014 عندما اقتربت البرك من القمة أكثر مما كان مقصودًا. عندما تكون مواد البناء أو الوقت مقيدين، يمكن للمنظمة تطبيع الهندسة المؤقتة، وتأجيل التعزيز، ثم معالجة الحالة غير المكتملة كجزء من العمليات العادية.

السيطرة على المساءلة ليست وعدًا بأن البناء سيلحق في النهاية. إنها رابطة صلبة بين معدل التشغيل، توازن المياه، هندسة السد، وإكمال البناء المُتحقق منه. إذا كانت الدعامة النهائية ضرورية للهامش التصميمي، يجب أن تكون خطط الإنتاج والترسيب مشروطة بتلك الدعامة في مكانها. إذا كان حفر القدم يغير نموذج الثبات، يحتاج الحفر إلى حالة مؤقتة مهندسة، ومالك، وموعد نهائي، وتصعيد إذا ظل مفتوحًا. لا يمكن إدارة المرفق بأمان من خلال قوائم منفصلة ترى فيها العمليات المياه، ويرى البناء الردم، ويرى المهندس فقط الرفع التالي.

5. المياه لم تكن آلية البدء، لكنها حكمت العواقب

يظهر ماونت بولي أيضًا لماذا يمكن إساءة استخدام الدقة الفنية بلاغيًا. قول "السد لم يفشل بسبب المياه" دقيق فقط إذا كان يعني أن التدفق الزائد لقمة سليمة لم يكن الفشل الأساسي الذي حدده الفريق. يصبح مضللاً إذا استخدم لمحو دور البرك بعد إزاحة الأساس، أو الصعوبة التشغيلية للحفاظ على الشواطئ، أو عواقب تخزين مياه أكثر مما كان مطلوبًا في خطة أكثر تحفظًا.

تفصل شواطئ المخلفات مياه البرك عن السدود، وتدعم إدارة الترسيب، ويمكن أن تؤثر على التعرض للتسرب والتآكل. في ماونت بولي، كان الحفاظ على تكوين الشاطئ المقصود صعبًا. وجد المفتش العام أن تطور الشاطئ غير الكافي ومياه السطح الزائدة مكنت التآكل التدريجي بعد الانهيار الهيكلي. كما حدد غياب خطة كافية لإدارة المياه على المدى الطويل وغياب شخص مؤهل بشكل واضح مسؤول عن إدارة المياه. تلك نتائج حوكمة حتى عندما تظل آلية الأساس أولية.

إدارة المياه في مرفق المخلفات هي توازن متعدد السنوات، وليس قرار ضخ أسبوعي. يجب أن تأخذ في الاعتبار التدفقات الواردة، الطلب على مياه المعالجة، هطول الأمطار، ذوبان الثلوج، التبخر، قيود التصريف، تخزين الطوارئ، سعة المعالجة، والفشل المحتمل للمضخات أو خطوط الأنابيب. كما يجب أن تظل متصلة بجدول البناء: الرفع المخطط الذي يتأخر يمكن أن يقلل الحدود الحرة المتاحة في نفس الوقت الذي تنمو فيه البرك. الخطة التي تعمل فقط تحت مدخلات متوسطة أو معدات لا تشوبها شائبة ليست سيطرة ضد حدث عالي التأثير.

لذا فإن الدرس الأكثر فائدة ثنائي الأبعاد. منع البدء بفهم الأساس والحفاظ على هندسة تصميم متحفظة. الحد من العواقب بتقليل مخزون البرك بما يتوافق مع التشغيل الآمن، والحفاظ على الشواطئ والحدود الحرة، وتوفير مسارات مياه احتياطية. لا يمكن لبعد واحد أن يحل محل الآخر. البرك المدارة جيدًا لا يمكنها إضفاء الشرعية على سد غير مستقر، بينما تصميم السد السليم لا يبرر تراكم المياه غير المنضبط.

6. الأجهزة لا يمكنها كشف وضع الفشل الذي لم يصوغه أحد

مناقشة الفريق للطريقة الرصدية هي من بين أكثر نتائجه القابلة للنقل. توصف الطريقة الرصدية أحيانًا بالبناء أثناء القياس والتعديل. عند استخدامها بشكل صحيح، تتطلب نطاقًا معقولاً من السلوك المحتمل، وأجهزة موضوعة لتمييز ذلك السلوك، وعتبات محددة مسبقًا، واستجابات يمكن تنفيذها قبل أن يفقد الهيكل هامشه. إنها ليست إذنًا بتأجيل توصيف الموقع الأساسي والأمل في أن تكشف الأجهزة عن أي شيء تم تفويته.

في ماونت بولي، تم قراءة الأجهزة ومراجعة النتائج، لكن النظام لم يصمم حول آلية الطبقة الضعيفة الحرجة لأن تلك الآلية لم تكن محددة. يمكن لمقاييس الضغط قياس الضغط حيث تم تركيبها. يمكن لمعالم المسح تسجيل الحركة إذا كانت الحركة كبيرة بما يكفي، وتحدث في مكان وجودها، ويتم قراءتها في الوقت المناسب. لا يمكن لأي جهاز إثبات أن طبقة ضعيفة غير مراقبة غير موجودة. يمكن أن يكون الاتجاه المستقر ظاهريًا طمأنة زائفة عندما يكون النموذج المفاهيمي غير مكتمل.

ضاعفت ظروف البناء المشكلة. السدود شديدة الانحدار والمتغيرة بنشاط تحد من وضع الأداة المثالي وبقائها. يجب أن تحتفظ السجلات بارتفاعات التثبيت، وفواصل الفحص، والمعايرة، والتلف، والاستبدال، والعلاقة بين القراءات وكل رفع. الرقم بدون هذا النسب ليس إشارة سلامة؛ إنها ملاحظة يتيمة. وجد المفتش العام أيضًا نقاط ضعف في مراقبة الموقع، وتوثيق البناء، ورفع المخاوف من الموظفين الذين رأوا الظروف في الميدان.

يبدأ برنامج الأجهزة القابل للدفاع مع أوضاع الفشل. لكل وضع معقول، يذكر ما التغيير الفيزيائي الذي يجب أن يسبق الفشل، والجهاز الذي يجب أن يكتشفه، وعدد مرات قراءة الجهاز، ومن يراجع النتيجة، والعتبة التي تثير أي استجابة، وكيف تتم معالجة القراءة المفقودة أو المكسورة. يجب أن تشمل العتبات ليس فقط القيم المطلقة ولكن أيضًا معدلات التغيير والتوليفات — على سبيل المثال، ضغط المسام المتزايد بالإضافة إلى التسوية غير المتوقعة بالإضافة إلى الردم النهائي غير المكتمل.

يجب أن يخلق البرنامج أيضًا احتكاكًا تنظيميًا في اللحظة المناسبة. لا ينبغي التفاوض على العتبة الحمراء من خلال اجتماعات الإنتاج العادية. يجب أن تصل تلقائيًا إلى المهندس المسجل، والمدير التنفيذي المسؤول، وهيئة المراجعة المستقلة، والجهة التنظيمية عند تحديدها. الغرض من الأجهزة ليس توليد أرشيف مطمئن. إنه لفرض القرارات بينما لا يزال هناك وقت لاتخاذها.

7. استمرارية المهندس المسجل هي سيطرة مؤسسية

غالبًا ما يُعامل المهندس المسجل كمهني مسمى يثبت ختمه المسؤولية. أظهر ماونت بولي لماذا يجب تصميم الدور بدلاً من ذلك كوظيفة استمرارية. كانت لدى شركات استشارية وأفراد مختلفين مسؤوليات هندسية ذات صلة على مدى عمر المرفق. يمكن أن تفقد التحولات تاريخ الموقع، والمعرفة الضمنية، والتوصيات غير المحلولة، والانحرافات التصميمية، والأساس المنطقي وراء الافتراضات القديمة حتى عندما يتم نقل الملفات الرسمية.

وجد المفتش العام أن دور المهندس المسجل لم يكن واضحًا بما يكفي وأن التحولات خلقت مخاطر. كما وجد أن المالك لم يحدد أو يتحكم في تلك المخاطر بشكل كافٍ. يمكن للمالك الاحتفاظ باستشاريين، لكن لا يمكنه تفويض مسؤوليته القانونية والتشغيلية عن المنجم. هذا حد مركزي للمساءلة: الاعتماد المهني هو وسيلة للحصول على مشورة مختصة، وليس وسيلة لشركة أو جهة تنظيمية لنقل واجب السؤال عما إذا كانت المشورة كاملة وحالية ومتصرفة بناءً عليها.

الاستمرارية تتطلب أساس تصميم متحكم فيه. يجب أن يذكر هذا السجل الهندسة الحالية، والنموذج تحت السطحي، والمعايير، وافتراضات المياه، ومواصفات البناء، والانحرافات المقبولة، وأوضاع الفشل النشطة، وخطة الأجهزة، ومستويات التنبيه، والتوصيات غير المحلولة، والقرارات القادمة. عند كل تحول، يجب أن يشهد المهندسون الخارجون والقادمون بشكل مشترك على تسوية تلك العناصر. يجب أن يشهد المالك على أنه مول وجدول الأعمال المطلوبة. يجب أن تكون الجهة التنظيمية قادرة على رؤية ليس فقط الاسم الجديد ولكن أيضًا النقل المكتمل.

يحتاج المالك أيضًا إلى سلطة تقنية داخلية قادرة على فهم ما يقوله الاستشاريون. لا يمكن لمجلس الإدارة تفريغ الإشراف بمجرد استلام تقرير سنوي مختوم. يحتاج إلى مؤشرات رائدة: أعمال التحقيق المتأخرة، الدعامات المؤجلة، حفريات القدم المفتوحة، تجاوزات توازن المياه، الأجهزة المكسورة، توصيات المراجعة المستقلة غير المحلولة، والانحرافات عن التصميم المعتمد. لكل مؤشر عمره، وعواقبه، والمدير التنفيذي المسؤول، ودليل الإغلاق.

بعد التحقيقات، فحص المنظم المهني الإقليمي السلوك بشكل منفصل. ملخص الانضباط الخاص بثلاثة مهندسين من مهندسي وجيولوجيي كولومبيا البريطانية يصف إقرارات أو نتائج تتعلق بتوصيات التحقيق في الأساس، وملاحظات الموقع، وسجلات البناء، والتسرب، وحفر القدم، ومراجعة التصميم، وتعيين واجبات المهندس المسجل. تلك الإجراءات تناولت الالتزامات المهنية. لم تحول لجنة الانضباط إلى لجنة تحديد سبب الثغرة أو محكمة جنائية.

8. ثلاثة تحقيقات عامة طرحت ثلاثة أسئلة مختلفة

غالبًا ما يدمج النقاش العام الفريق المستقل والمفتش العام والمراجع العام في "تقرير حكومي" واحد. هذا يمحو هندسة المساءلة. كانت الهيئات مشكلة بشكل مختلف، وجمعت الأدلة لأغراض مختلفة، وطبقت معايير مختلفة، وكانت لها سلطة مختلفة على الأشخاص والمؤسسات.

الهيئةالسؤال الأساسيالمساهمة الرئيسيةالحدود
لجنة التحقيق والمراجعة الهندسية المستقلة للخبراءما العوامل الفنية التي تسببت في الثغرة، وما الدروس الهندسية التي يجب اتباعها؟حددت آلية الأساس الضعيف؛ اختبرت ورفضت الفرضيات البديلة الأخرى؛ ميزت بين البدء والتآكل؛ اقترحت أفضل التكنولوجيا والممارسات المتاحة، ومراجعة أوضاع الفشل، وإشراف المهني المؤهل، والمراجعة المستقلةلم تحدد الذنب الجنائي أو المسؤولية المدنية أو الانضباط المهني أو النتيجة البيئية الكاملة طويلة الأجل
المفتش العام للمناجمما الأسباب الجذرية والمساهمة التي تقع ضمن تحقيق قانون المناجم، بما في ذلك التصميم والبناء والتشغيل والتنظيم والإشراف؟حدد ثلاثة أسباب هيكلية مباشرة ونقاط ضعف أوسع في إدارة المياه، وتحولات المهندس المسجل، ومسؤولية المالك، والاعتماد المهني، والتخطيط للطوارئ، والممارسة التنظيميةالاستنتاج حول ما إذا كانت الأدلة تبرر إحالة قانون المناجم لم يكن تبرئة بموجب قانون مصائد الأسماك أو قوانين أخرى
المراجع العام لكولومبيا البريطانيةهل قامت الوزارات الإقليمية بتشغيل نظام فعال للامتثال والإنفاذ يحمي الجمهور من المخاطر البيئية الكبيرة؟وجد نقاط ضعف رئيسية في النظام في التخطيط والموارد والتفتيش وأدوات الإنفاذ والاعتماد المهني والتحكم في الانحرافات التصميمية والاستقلال المؤسسيكان تدقيق أداء، وليس تحديد سبب جيوتقني أو مقاضاة

قال الإصدار الإقليمي المصاحب لتقرير المفتش العام إن التحقيق وجد أدلة غير كافية على مخالفة تنظيمية لتبرير إحالة تهم بموجب قانون المناجم إلى مستشار التاج. هذا البيان ضيق. لا يعني أن كل فاعل استوفى كل التزام مهني أو مؤسسي أو بيئي أو قانون عام. لا يمنع أدلة لاحقة أو إنفاذ بموجب قانون مختلف. ولا يمكن قراءته كقرار بشأن التهم الاتحادية المرفوعة بعد ما يقرب من تسع سنوات.

تقرير المراجع العام لقطاع التعدين فحص وزارة الطاقة والمناجم ووزارة البيئة مقابل توقعات برنامج امتثال وإنفاذ قوي. وجد أن جميع تلك التوقعات تقريبًا لم تتحقق بالكامل. حدد التدقيق تخطيطًا غير كافٍ، وأساليب غير كاملة قائمة على المخاطر، وقيودًا في الموارد، ومراقبة وتفتيش غير متسقين، واستخدامًا ضعيفًا لأدوات الإنفاذ، واعتمادًا مفرطًا على المهنيين المؤهلين دون تحقق كافٍ.

بالنسبة لماونت بولي على وجه التحديد، انتقد التدقيق الوزارة لعدم ضمان مطابقة البناء والتشغيل للتصاميم المعتمدة وعدم معالجة الانحرافات بشكل فعال. كما فحص غياب عمليات التفتيش الجيوتقنية في بعض السنوات. بشكل حاسم، لم يدعِ التدقيق أن التفتيش السطحي العادي كان سيكشف طبقة الأساس الضعيفة المخفية. جادل بأن عمليات التفتيش والإنفاذ يمكن أن تعالج قضايا البناء والتشغيل والانحرافات التصميمية والتخطيط طويل الأجل المرئية. هذا مستوى سببي مختلف.

9. يمكن أن يكون كل من الفريق والمراجع العام على صواب

غالبًا ما يُصاغ التناقض الظاهري على النحو التالي: قال الفريق إن عمليات التفتيش المفقودة لم تسبب الفشل، بينما قال المراجع العام إن الإشراف التنظيمي كان قاصرًا. يتبدد التناقض عندما تُطرح الأسئلة بدقة.

سأل الفريق ما إذا كان غياب عمليات تفتيش وزارة الطاقة والمناجم بين 2009 و2011 ماديًا للفشل الفني الذي حدده. خلص إلى أن آلية الطبقة الضعيفة الأولية لم يكن لها مقدمة مرئية كان من المرجح أن تجدها تلك التفتيشات. كما لاحظ أن مراجعي الوزارة قد أثاروا أسئلة ذات صلة تقنية، بما في ذلك أسئلة حول التربة الجليدية-البحيرية الناعمة، وظروف الشاطئ، وعامل أمان تصميمي منخفض. دافع الفريق عن خط فاصل بين واجب المصمم في التصميم وواجب المنظم في الإشراف؛ المنظم ليس المصمم البديل.

سأل المراجع العام ما إذا كان نظام الإشراف يضمن الامتثال بشكل موثوق ويتحكم في المخاطر البيئية. يمكن لنظام أن يفشل في هذا الاختبار حتى عندما لا يمكن إظهار أن تفتيشًا واحدًا تم حذفه قد منع آلية بدء محددة واحدة. الفشل في إنفاذ الهندسة المعتمدة، وتتبع الانحرافات التصميمية، وطلب التخطيط طويل الأجل، والتحقق من العمل المهني، أو الحفاظ على معلومات المخاطر الكاملة يمكن أن يقلل هوامش السلامة ويزيد العواقب دون أن يصبح السبب المادي الفريد للفريق.

هذا التمييز حيوي لاستمرارية القطاع العام. إذا استجابت الحكومة فقط للطبقة المخفية، فقد تمول المزيد من الحفر الجيوتقني لكنها تترك أنظمة الإنفاذ والمعلومات الضعيفة سليمة. إذا استجابت فقط لعملية التنظيم، فقد تضيف نماذج دون تحسين تحليل وضع الفشل. الإصلاح الفعال يتطلب كليهما: مهنيون أكفاء مع مسؤولية تصميم غير قابلة للتفويض وجهة تنظيمية قادرة على اختبار ما إذا كان النظام حول أولئك المهنيين يعمل.

الرد الرسمي للمقاطعة على المراجع العام قبل عددًا من التحسينات لكنه لم يقبل التوصية بإنشاء وحدة امتثال وإنفاذ مستقلة تمامًا خارج الوزارة. بدلاً من ذلك، أنشأ مجلسًا لامتثال وإنفاذ التعدين. يجب أن يظل هذا الخلاف السياسي مرئيًا. توصية التدقيق، والنموذج الذي اختارته الحكومة، وأداء لاحق هي حقائق منفصلة؛ لا ينبغي إعادة كتابة واحدة كإجماع مؤسسي بالإجماع.

10. الاستجابة البيئية بدأت بأمر، وليس بنتيجة

أطلق الثغرة مياه البرك والمخلفات والمواد المتآكلة عبر بحيرة بوللي وجدول هازلتين باتجاه بحيرة كويزنيل. تصف صفحة المعلومات البيئية الحالية لكولومبيا البريطانية لماونت بولي الإطلاق بحوالي 17 مليون متر مكعب من المياه وثمانية ملايين متر مكعب من المخلفات والمواد الأخرى، مع الإشارة أيضًا إلى التأثير المادي الكبير. تعكس الاختلافات بين نطاقات الحجم المبلغ عنها نطاق التقدير وطريقته؛ لا ينبغي إجبارها على دقة زائفة.

في 5 أغسطس 2014، أصدرت وزارة البيئة أمرًا بخفض التلوث. تطلب من الشركة وقف وتخفيف التصريفات، وتقييم الآثار، وإزالة التلوث أو إدارته، وتقديم الخطط، وتنفيذ المراقبة والمعالجة تحت توجيه تنظيمي. أمر من هذا القبيل هو أداة استجابة. يحدد الواجبات والمعالم الرئيسية؛ لا يشهد عند الإصدار بأن المدى الكامل للضرر معروف.

تم إلغاء الأمر لاحقًا بعد أن حددت الوزارة أن الأنشطة المطلوبة بموجب تلك الأداة قد اكتملت، بينما استمرت التزامات المراقبة وغيرها من خلال التصاريح والبرامج التنظيمية. لذلك يجب قراءة الإلغاء كإغلاق لأمر معين، وليس إعلانًا بأن كل عملية بيئية عادت إلى حالة افتراضية قبل الثغرة. يمكن إعادة بناء الجداول بينما تستمر المجتمعات البيولوجية في التغير. يمكن أن تنخفض تركيزات الملوثات في المياه بينما تظل ذات صلة في الرواسب. يمكن للموقع استيفاء شرط التصريح دون حل كل شك علمي.

بوابة معلومات الحادث للمقاطعة تحافظ على المواد الهندسية والتصريحية والاستجابة والمتابعة. قيمتها المؤسسية هي الاستمرارية: الفشل الكبير يجب أن يترك سجلاً يمكن الوصول إليه بعد أن يتلاشى الاهتمام الإخباري الفوري. لكن الأرشيف يكون مفيدًا فقط بقدر نطاقه، وصيانة الروابط، والبيانات الوصفية، والوضوح حول المستندات التاريخية أو المستبدلة أو السارية.

11. الأدلة البيئية لها إحداثيات

العبارات حول الآثار البيئية تحتاج إلى إحداثيات حتى عندما لا يظهر خريطة. أي وسط تم أخذ عينات منه: المياه السطحية، مياه المسام، المياه الجوفية، الرواسب، التربة، اللافقاريات القاعية، أنسجة الأسماك، أو هيكل الموطن؟ في أي محطة وعمق؟ في أي موسم؟ بعد الثغرة بكم؟ مقابل أي خط أساس، موقع مرجعي، أو دليل إرشادي؟ هل كان الدليل إرشاديًا حادًا أم مزمنًا أم لصحة الإنسان أم للحياة المائية أم قيمة فحص أخرى؟ بدون تلك الإحداثيات، "آمن" و"متعاف" و"بلا تأثير" هي ادعاءات بدون مقام محدد.

تقرير قاعدة بيانات وتقييم مستجمعات بحيرة كويزنيل الذي كلفته المقاطعة جمع معلومات قبل وبعد الثغرة عبر الوسائط المائية والرسوبية والبيولوجية. وثق التغييرات بعد الثغرة ومقارنات الدليل الإرشادي لمواد بما في ذلك النحاس والألومنيوم والزرنيخ والفوسفور، مع التأكيد أيضًا على القيود الرئيسية. كانت معلومات أنسجة الأسماك قبل الثغرة ضئيلة. كانت الملاحظات البيولوجية غير متساوية عبر المواقع والسنوات. أظهرت بعض المجتمعات القاعية أنماطًا متسقة مع الاضطراب المادي أو الأصناف المتحملة للمعادن، لكن البيانات المتاحة لم تدعم مسارًا واحدًا موحدًا لكل موقع.

غياب تجاوز الدليل الإرشادي ليس هو نفسه غياب التأثير. الأدلة الإرشادية هي أدوات فحص أو إدارة ذات نقاط نهاية وفترات متوسط محددة. إنها لا تقيس مباشرة كل وظيفة بيئية. على العكس، التجاوز لا يثبت بذاته أن الثغرة تسببت في كل تركيز تم قياسه؛ يتطلب إسناد المصدر تحليل خط الأساس والمرجع والنقل والتعرض. الاستنتاج المنضبط أضيق: خلق الثغرة اضطربًا ماديًا وكيميائيًا حادًا؛ توفر المراقبة أدلة غير متجانسة حول الظروف اللاحقة؛ وتختلف قوة الاستدلال بالوسط والموقع وجودة خط الأساس.

التقرير البيئي السنوي لعام 2021 الذي أعدته شركة Mount Polley Mining Corporation ذكر أن مواقع معينة من مياه بحيرة كويزنيل التي تم أخذ العينات منها لم تتجاوز الإرشادات الحادة لجودة المياه الإقليمية خلال الفترة المذكورة. كما أشار التقرير إلى أن تواتر أخذ العينات كان غير كافٍ لحساب متوسطات الدليل الإرشادي المزمن، لذلك استخدمت تلك النتائج كمقارنة فحص. هذا التحذير ليس حاشية للتجاهل؛ إنه يحدد ما تعنيه النتيجة.

تقرير تصريح من إعداد الشركة يمكن أن يوفر بيانات وطرقًا قياسية قيمة. يجب أن يظل تأليفه والغرض التنظيمي مرئيين، ويجب عدم تعميم نتائجه المحلية على جميع الوسائط البيئية أو جميع أجزاء مستجمع المياه. "لا توجد تجاوزات للدليل الإرشادي الحاد للمياه في هذه المواقع والأوقات التي تم أخذ العينات منها" هو أمر مدعوم عندما تقول البيانات ذلك. "لا تأثير بيئي طويل الأجل" ليس نتيجة منطقية لتلك الفرضية.

12. ندرة خط الأساس هي في حد ذاتها نتيجة للمساءلة

تضعف المساءلة البيئية عندما تبدأ مراقبة خط الأساس بعد أن يكون المرفق قيد التشغيل بالفعل أو عندما يكون البرنامج المسبق ضيقًا جدًا بحيث لا يمكن التمييز بين التباين الطبيعي والآثار التشغيلية. يوضح ماونت بولي التكلفة. تمكن الباحثون والمنظمون من مقارنة بعض القياسات قبل وبعد الثغرة، لكن بالنسبة للنقاط النهائية البيولوجية الهامة، كان خط الأساس محدودًا أو غائبًا. هذا لا يثبت الضرر حيث لم يُقاس، ولا يثبت غياب الضرر. إنه يقلل القوة الاستدلالية في كلا الاتجاهين.

بالنسبة لمرفق مخلفات عالي التأثير، يجب ربط تصميم خط الأساس بمسارات الإطلاق المعقولة قبل الطوارئ. إذا كانت الثغرة يمكن أن تنقل المواد عبر الجداول إلى بحيرة عميقة، يجب أن يميز البرنامج المياه في الأعماق والمواسم ذات الصلة، ومناطق الترسيب الرسوبي، والمجتمعات القاعية، وأنواع الأسماك ومراحل حياتها، واتصالات المياه الجوفية، والموائل النهرية، والشكل المادي للقنوات. يجب أن يحفظ العينات ونسب البيانات بحيث يمكن تطبيق الطرق التحليلية اللاحقة.

صفحة المشاركة العامة للمقاطعة لتقييم الأثر البيئي بعد الحادث لماونت بولي تصف عملية مرحلية تمتد على تقييم الأثر والمعالجة والعمل المستمر. وجود المراحل هو تذكير بأن الإغلاق البيئي ليس تاريخ أخذ عينات واحد. يجب أن تتغير الاستنتاجات العلمية مع تراكم البيانات، ويجب أن يميز الإبلاغ العام بين العمل الميداني المكتمل، والقبول التنظيمي، والفرضيات غير المحلولة، والتزامات المراقبة المستقبلية.

الشرعية المؤسسية تعتمد على الحفاظ على ذلك عدم اليقين دون تسليحه. لا ينبغي للشركات استخدام فجوات البيانات للادعاء بحدوث آثار. لا ينبغي للنقاد استخدام نفس الفجوات للادعاء بأن كل تأثير مشتبه فيه قد تم إثباته. يجب على المنظمين أن يذكروا ما هو معروف، ومدى معرفته، وما الذي سيغير الاستنتاج، ومن يجب أن يجمع الأدلة المفقودة.

13. المعالجة وإعادة التشغيل تجيبان على أسئلة مختلفة

بعد فشل كبير، المعالجة والتثبيت والترخيص للتشغيل هي أمور ذات صلة ولكنها متميزة. تعالج المعالجة التلوث والاضطراب المادي. يعالج التثبيت سلامة المرفق التالف والهياكل المؤقتة. يسأل ترخيص إعادة التشغيل ما إذا كانت العمليات المقترحة يمكن أن تستمر في ظل شروط وضوابط محددة. لا شيء من تلك القرارات يتحقق بأثر رجعي من التصميم قبل الفشل.

تلقت ماونت بولي أولاً تعديلات للعمليات المعدلة باستخدام ترتيب بديل لإدارة المخلفات. إعلان الشركة لعام 2015 عن تعديلات التصريح للعمليات المعدلة يسجل حساب المصدر لذلك الترخيص. إنه مفيد للتسلسل الزمني، لكنه ليس تقييمًا مستقلاً للتعافي البيئي أو نتيجة قانونية بشأن الثغرة.

في يونيو 2016، أصدرت كولومبيا البريطانية تعديل تصريح يأذن بالعودة إلى العمليات الكاملة مع مرفق تخزين مخلفات مُصلح ومدعم. فرض التعديل شروطًا هندسية وتشغيلية ومراقبة ومراجعة. الاستنتاج الصحيح هو أن المنظم قيم أن التكوين والظروف المعتمدة كافية للمرحلة المصرح بها — وليس أن التكوين الأصلي كان آمنًا، أو أنه تم القضاء على كل وضع فشل مستقبلي، أو أن العمليات البيئية والقانونية قد اكتملت.

دخل المنجم لاحقًا في الصيانة والعناية واستأنف العمليات في 2022. تحديث إنتاج ماونت بولي للربع الأول من 2026 من Imperial Metals يُظهر إنتاجًا مستمرًا كأمر مؤسسي حالي. تقول بيانات الإنتاج ما أنتجه المنجم. إنها لا تقيس ما إذا كان نظام المساءلة قد تعلم ما يكفي من 2014.

سؤال إعادة التشغيل الدائم هو ما إذا كانت الضوابط الجديدة تظل فعالة بعد تراجع الاهتمام. هل تتم تسوية افتراضات توازن المياه مقابل الفعلي؟ هل يتم إغلاق توصيات المراجعة المستقلة مع الأدلة؟ هل يحتفظ المهندس المسجل بالسلطة عندما يرتفع ضغط الجدول الزمني؟ هل تتحقق الجهة التنظيمية من الانحرافات على الفور؟ هل المجتمعات والشعوب الأصلية قادرة على رؤية طرق ونتائج المراقبة؟ إعادة التشغيل هي حيث يترك الإصلاح الورق ويواجه نفس الضغوط الاقتصادية التي شكلت المرفق قبل الفشل.

14. المراجعة المستقلة يجب أن تتحدى المقدمات، لا تزين الموافقة

أوصى الفريق بمجالس مراجعة مستقلة للمخلفات كجزء من تحول أكبر نحو أفضل التكنولوجيا المتاحة وأفضل الممارسات المطبقة. أهم كلمة ليست "مجلس"؛ إنها "مستقل". للاستقلال أبعاد مالية وتقنية ومعلوماتية وسلوكية. يجب أن يكون الأعضاء خاليين من التضارب، وقادرين على الحصول على البيانات الأساسية، وقادرين على تحديد جدول أعمال حول عدم اليقين عالي التأثير، وقادرين على الإبلاغ عن المخاوف غير المحلولة لصانعي القرار الذين لا يمكنهم قمعها بهدوء.

تحتاج المراجعة أيضًا إلى علاقة محددة مع المهندس المسجل. لا ينبغي أن يصبح مجلس المراجعة مصممًا ظليًا يوجد تشوش مسؤوليته. يظل المهندس مسؤولاً عن التصميم وعن دمج أداء الموقع. يظل المالك مسؤولاً عن التشغيل الآمن وتمويل الأعمال المطلوبة. تظل الجهة التنظيمية مسؤولة عن الإشراف العام والإنفاذ. يتحدى المجلس المستقل كفاية أوضاع الفشل والمدخلات والضوابط والاستجابات؛ لا ينقل تلك الواجبات إلى نفسه.

يتلقى المجلس القوي البيانات الجيوتقنية الخام والمفسرة، وتحديثات أساس التصميم، وسجلات جودة البناء، ولوحات الأجهزة، وتوازنات المياه، وتقارير الحوادث، والانحرافات، وأدلة الإغلاق من التوصيات السابقة. يزور الموقع بشكل دوري ويتحدث مع الموظفين الميدانيين، وليس فقط المديرين التنفيذيين والمستشارين. يميز تقريره التوصيات حسب الأهمية والإلحاح. تستجيب الإدارة كتابيًا. يتم تصعيد العناصر عالية الأولوية المتأخرة تلقائيًا إلى مجلس إدارة الشركة والجهة التنظيمية.

الاستقلال يتطلب أيضًا استمرارية. يمكن للمراجعين المتناوبين تجديد التحدي، لكن الدوران المفرط يعيد نفس مخاطر فقدان المعرفة التي شوهدت في تحولات المهندس المسجل. يجب أن تتداخل الفترات، ويجب أن تحافظ عمليات التسليم على سبب تقديم التوصيات القديمة. يجب أن تكون هيئة المراجعة قادرة على السؤال، بعد سنوات، عما إذا كان الانحراف المؤقت المزعوم أصبح دائمًا.

15. الإصلاح بعد ماونت بولي كان حقيقيًا — ولا يزال يتطلب التحقق

راجعت كولومبيا البريطانية قانون التعدين بعد الثغرة وبعد توصيات الفريق. سجل مراجعة القانون 2015-2017 للمقاطعة يصف التغييرات التي أضفت الطابع الرسمي على أدوار المهندسين المسجلين وغيرهم من المهنيين المؤهلين، وعززت متطلبات إدارة المياه والتشغيل، وتطلبت مجالس مراجعة مستقلة للمناجم التي لديها مرافق تخزين المخلفات. اختارت المقاطعة شرط مجلس واسع بدلاً من قصر المراجعة على المرافق المختارة من خلال عتبة مخاطر أضيق.

القواعد مهمة لأنها تجعل التوقعات قابلة للنقل عبر الشركات والأفراد. شرط المهندس المسجل يعني أقل إذا كان الدور غير محدد. شرط المجلس المستقل يعني أقل إذا كانت التوصيات يمكن أن تختفي دون إغلاق. متطلبات توازن المياه والتشغيل تجعل العلاقة بين البنية التحتية والقرارات اليومية صريحة. أحكام التدريب والمؤهلات تعترف بأن سلامة المرفق تعتمد على المشغلين وكذلك المصممين.

لكن إصدار القاعدة ليس دليل نتيجة. تدقيق وحدة تدقيق وفعالية المناجم لمتطلبات قانون مرافق تخزين المخلفات وجد أن المراجعات طورت أهدافها بشكل عام وأن المناجم التي تم مراجعتها أظهرت امتثالاً كبيرًا في العديد من المجالات. كما حددت مصطلحات غامضة، وتحققًا أو إنفاذًا غير متسقين لبعض المتطلبات، وثغرات تتعلق بالمرافق غير العاملة، ونقاط ضعف في نظم بيانات الوزارة. قدم التدقيق سبع توصيات.

هذه النتيجة المختلطة هي ما يبدو عليه تقييم الإصلاح ذو المصداقية. إنه لا يعلن الفشل لأن التنفيذ غير كامل ولا يعلن النصر لأن المجالس والتقارير موجودة. إنه يسأل عما إذا كانت المتطلبات تنتج سلوكًا يمكن ملاحظته، وما إذا كانت الوزارة تعرف أين تبقى الثغرات، وما إذا كان الغموض يصحح، وما إذا كان الإنفاذ يغير الحوافز قبل حادث آخر.

استمرارية القطاع العام مهمة بشكل خاص لأن التزامات المخلفات تدوم أكثر من الدورات السياسية، ودورات السلع، وفرق الإدارة، وأحيانًا الشركات المشغلة. يجب أن ينجو سجل المرفق التنظيمي من كل ذلك. يجب أن يحتوي على أساس تصميم ذو إصدارات، وتاريخ التفتيش والإنفاذ، وتوصيات المراجعة المستقلة، وحالة الضمان المالي، والتزامات الإغلاق، والكيان القانوني المسؤول. الاستمرارية هي سيطرة سلامة، وليست راحة إدارية.

16. تهم 2024 هي مزاعم، وليست خاتمة مكتوبة بالفعل

في 10 ديسمبر 2024، أعلنت هيئة البيئة وتغير المناخ الكندية أن خمس عشرة تهمة بموجب قانون مصائد الأسماك قد رُفعت عن طريق لائحة اتهام مباشرة ضد Imperial Metals Corporation وMount Polley Mining Corporation وWood Canada Limited أو نظيرها القانوني بالاسم الفرنسي. الإخطار الفيدرالي للإنفاذ يحدد المخالفات المزعومة بموجب البنود الفرعية 35(1) و36(3) ويذكر أن أول مثول أمام المحكمة كان مقررًا في 18 ديسمبر 2024. امتنعت الوزارة بشكل مناسب عن التعليق أكثر بينما كانت القضية أمام المحكمة.

تقرير دائرة النيابة العامة الكندية السنوي 2024-2025 يصف سياقًا تحقيقيًا ونيابيًا مشتركًا يشمل وكالات فيدرالية وإقليمية ويقول إن القضية كانت تدار كمسألة جنائية معقدة. هذا الوصف الإجرائي ليس دليلاً على المزاعم. التعقيد وعدد التهم وطول التحقيق لا يحل محل التقاضي.

أحدث إيداع مصدر في السجل الذي تم مراجعته، البيانات المالية لشركة Imperial Metals للربع المنتهي في 31 مارس 2026، يقول إنه لم يتم تحديد موعد للمحاكمة، وأن الأمور التمهيدية مستمرة، وأن الشركة لا تستطيع تقييم النتيجة بشكل معقول. إيداع الشركة موثوق لما أبلغ عنه المصدر وكيف عالج الطوارئ؛ إنه ليس توقعًا مستقلًا لقرار المحكمة.

يحق لكل متهم التمتع بالحماية القانونية المطبقة على الإجراءات، وتظل التهم مزاعم ما لم يتم إثباتها في المحكمة. لا شيء في المصادر العامة التي تمت مراجعتها لهذه المقالة يثبت إدانة أو تحديد المسؤولية النهائية. إذا غير حكم لاحق هذه الحالة، يجب تحديث المقالة من الحكم نفسه بدلاً من التعليق عليه.

لا يمكن للتحقيقات الهندسية أن تقرر المقاضاة. يمكنها تحديد تسلسل الثغرة، وافتراضات التصميم، وظروف التشغيل، والضوابط التنظيمية. يجب على المحكمة تطبيق الأحكام القانونية المرفوعة على الأدلة المقبولة، وتحديد القضايا القانونية والواقعية المعروضة عليها بشكل صحيح، والنظر في أي دفاعات متاحة. قد تكون السببية الفنية دليلاً ذا صلة، لكنها ليست اختصارًا للذنب.

الحد العكسي مهم أيضًا. استنتاج المفتش العام السابق بأن الأدلة لا تبرر إحالة تهمة قانون المناجم لم يحل مزاعم قانون مصائد الأسماك الفيدرالية بموجب أحكام مختلفة، وعلى سجل أدلة مختلف، من قبل سلطات اتهامية مختلفة. معاملة قرار 2015 كتبرئة من تهم 2024 ينهار القوانين والولايات. معاملة التهم كدليل على أن المفتش العام كان على خطأ ينهار الادعاء والحكم. الشرعية المؤسسية تتطلب مقاومة كلا الاختصارين.

17. بنية مساءلة عملية

يدعم ماونت بولي بنية تحكم تتبع عمر مرفق المخلفات بدلاً من المخطط التنظيمي للمنجم. كل عنصر تحكم يحتاج إلى مالك، وأدلة، ومسار تصعيد، وخط رؤية مستقل.

طبقة التحكمالأدلة التي يجب أن توجدإشارة الفشلالتصعيد المطلوب
نموذج الموقع والأساسنموذج ثلاثي الأبعاد ذو إصدارات؛ تغطية آبار واختبارات؛ خريطة عدم يقين؛ مبرر المعلمة؛ تحدٍ مستقلوحدة حرجة مستنتجة عبر فجوات واسعة؛ معلمة تصميم غير متطابقة مع مسار الإجهاد؛ ملاحظة ميدانية تتعارض مع النموذجالمهندس المسجل، السلطة التقنية للمالك، مجلس المراجعة، الجهة التنظيمية قبل الرفع التالي
التصميم والبناء المرحليأساس التصميم الحالي؛ تسلسل الرفع؛ هندسة مبنية مُتحقق منها؛ تحليلات الحالة المؤقتة؛ خطة الموادتدريج غير معتمد؛ دعامة أو دعم القدم غير مكتمل؛ حالة مؤقتة مستمرةإيقاف أو تقييد الترسيب/الإنتاج حتى التصرف الهندسي
إدارة المياه والشاطئتوازن مياه متعدد السنوات؛ سعة طوارئ؛ أهداف الشاطئ؛ تكرارية المضخة والتصريفمخزون البرك أعلى من الخطة؛ حدود حرة أو شاطئ غير كافٍ؛ جدول البناء ينحرف عن خطة المياهالمدير التنفيذي المسؤول والجهة التنظيمية بموجب بروتوكول التنبيه المحدد مسبقًا
الأجهزةأجهزة مرتبطة بأوضاع الفشل؛ نسب التركيب؛ بيانات مُتحقق منها؛ عتبات المعدل والتوليفةقراءة مفقودة أو تالفة أو شاذة أو غير مفسرة؛ وضع حرج غير مراقبمراجعة فنية فورية؛ تقييد تشغيلي حيث لا يمكن إظهار الهامش
استمرارية المهندس المسجلدور رسمي، سلطة، حضانة أساس التصميم، شهادة تحول، سجل العناصر المفتوحةتغيير الشركة أو الفرد دون تسليم متسق؛ مشورة مجزأة بين الاستشاريينلجنة مجلس المالك والجهة التنظيمية قبل نقل المسؤولية
المراجعة المستقلةإعلانات التضارب؛ الوصول الكامل للبيانات؛ زيارات ميدانية؛ توصيات مرتبة حسب المخاطر؛ أدلة الإغلاقجدول الأعمال تتحكم فيه الإدارة؛ عنصر عالي التأثير متأخر؛ توصية أغلقت بدون دليلتقرير مباشر إلى مجلس إدارة الشركة والجهة التنظيمية
التحقق التنظيميعمليات تفتيش مرتبة حسب المخاطر؛ سجل الانحرافات التصميمية؛ فحوصات العمل المهني؛ أساس الإنفاذ الموثقانحراف متكرر، إيداع مفقود، مالك غير واضح، أو تأخير في الإنفاذحوكمة امتثال مستقلة وإبلاغ عام متسق مع القانون
الأدلة البيئيةخط أساس قبل الحدث؛ أخذ عينات متعدد الوسائط؛ طرق ومراقبة الجودة/ضمان الجودة؛ مجموعات بيانات عامة؛ بيان عدم اليقينالادعاء يتجاوز الوسط أو المكان أو المدة أو الغرض من الدليل الإرشاديإفصاح تصحيحي وخطة مراقبة منقحة
التحكم في الطوارئ والعواقبسيناريوهات الفيضان؛ شجرة الإخطار؛ خطة استجابة مختبرة؛ تنسيق المصبالخطة قديمة، جهات الاتصال غير محدثة، فشل التمرين، أو نموذج العواقب غير متسق مع مخزون البركتحديث الخطة الفوري وتقييد تشغيلي
الاتصال القانوني والعامحالة خاصة بالقانون، سجل محكمة مؤرخ، لغة اتهام واضحة، فصل عن النتائج الفنيةالتهمة توصف كإدانة؛ التصريح يوصف كتبرئة؛ عينة محلية معممةتصحيح قانوني وتحريري مع استشهاد بالمصدر

تتجنب هذه البنية الاختيار الزائف بين المسؤولية الفردية والمنهجية. الأفراد يتخذون قرارات هندسية ويجب أن يستوفوا الواجبات المهنية. الشركات تخصص المال والسلطة والجداول والشهية للمخاطرة. المنظمون يضعون وينفذون الحد الأدنى من الشروط. المراجعون المستقلون يخلقون التحدي. المدققون العموميون يختبرون ما إذا كانت المؤسسات تعمل كما هو مقصود. المحاكم تحدد الأمور ضمن اختصاصها. النظام المرن يجعل هذه المسؤوليات متكاملة ومرئية بدلاً من السماح لكل فاعل بالإشارة إلى آخر.

18. ما يجب على مجلس الإدارة أن يسأل قبل قبول الضمان

نادرًا ما تحتاج مجالس إدارة الشركات إلى إعادة إنتاج تحليل جيوتقني. يحتاجون إلى معرفة ما إذا كان الضمان مصممًا لكشف الأخبار السيئة. لذلك يجب أن تبدأ لوحة المعلومات المختصرة بعدم اليقين غير المحلول عالي التأثير، وليس بعدد عمليات التفتيش الروتينية المكتملة. يجب أن تظهر أي افتراضات تصميمية لديها أقل دليل، وأي عناصر بناء متأخرة عن الخطة، وأي أجهزة غير متاحة، وأي توصيات مستقلة متأخرة، وأي قيد تشغيلي يتبع كل عنصر.

أسئلة مجلس الإدارة يجب أن تكون ملموسة. أي وحدات الأساس تتحكم في الثبات، وأين يتم افتراض استمراريتها بدلاً من إثباتها؟ أي هندسة حالية تختلف عن الهندسة المعتمدة أو المحللة؟ كم مخزون البرك يمكن إزالته إذا فشل المسار الأساسي؟ ما هي أقدم توصية مراجعة عالية الأولوية مفتوحة؟ متى آخر مرة قام فيها المهندس المسجل بتسوية الظروف المبنية مقابل أساس التصميم؟ أي التزامات تنظيمية تفتقر إلى دليل الإغلاق؟ ما الاستنتاجات البيئية المحدودة بخط الأساس أو تواتر أخذ العينات؟

يجب على مجلس الإدارة أيضًا فصل مقدمي الضمان. الإدارة تبلغ عما إذا كان العمل كاملاً. المهندس المسجل يبلغ عما إذا كان المرفق يتوافق مع أساس التصميم ويؤدي كما هو متوقع. مجلس المراجعة المستقل يتحدى كفاية ذلك الأساس وتفسير الأداء. التدقيق الداخلي يختبر ما إذا كانت الضوابط والتصعيد يعملان. الجهة التنظيمية تتحقق من الامتثال وحماية الجمهور. إذا اعتمدت الخمسة على نفس الملخص الذي أعده نفس فريق المشروع، فإن مظهر خطوط الضمان المتعددة هو وهم.

يجب أن يتبع الإفصاح العام نفس المنطق. لا تحتاج الشركة إلى نشر تفاصيل تشغيلية حساسة أمنيًا للإفصاح عن وجود وحالة مجلسها المستقل، وعدد وأعمار التوصيات عالية الأولوية، والانحرافات المادية والإجراءات التصحيحية، وأداء إدارة المياه، ونطاق المراقبة البيئية. الإفصاح فقط عن أن مجلسًا اجتمع أو تم تقديم تقرير يقيس النشاط، وليس فعالية التحكم.

19. ما لا يزال غير محلول

يوفر السجل الهندسي العام حسابًا قويًا للبدء المادي والظروف المساهمة الرئيسية، لكنه لا يمكنه إعادة إنشاء كل ثانية من فشل تحت السطح غير مراقب. تظل أحجام الإطلاق المبلغ عنها تقديرات بمكونات وطرق مختلفة. لا توفر البيانات البيئية تغطية متسقة عبر الوسائط والأعماق والمواقع والأنواع والمواسم وخطوط الأساس قبل الثغرة. قد تضيق المراقبة اللاحقة حالات عدم اليقين، لكنها لا يمكنها تصنيع خط أساس تاريخي مفقود.

الفعالية طويلة الأجل للإصلاح التنظيمي تظل أيضًا سؤالاً تجريبيًا. مراجعات القانون، والمجالس المستقلة، والتدقيقات، وهياكل الحوكمة الجديدة هي مدخلات. تعتمد قيمتها على التنفيذ خلال السنوات العادية، في المواقع غير النشطة، تحت ضغط السلع، وعندما يتعارض الرأي الفني مع خطط الإنتاج. لقطة امتثال إيجابية بشكل عام لا يمكن أن تثبت أن كل مرفق آمن، بينما الغموض المحدد لا يثبت أن كل مشغل غير ممتثل.

الوضع القانوني أكثر وضوحًا لكنه لا يزال مفتوحًا: تم رفع التهم، والقضية لا تزال أمام المحكمة في المصادر التي تمت مراجعتها، ولا توجد نتيجة محاكمة مبلغ عنها هناك. لا تقدم هذه المقالة أي توقع بشأن الذنب أو الدفاع أو العقوبة أو توزيع المسؤولية. كما أنها لا تستنتج نتيجة قانونية من نتيجة هندسية أو نتيجة انضباط مهني أو تصريح إعادة تشغيل أو ملاحظة طوارئ في البيانات المالية.

أخيرًا، لا ينبغي معالجة التعافي البيئي كعلامة ثنائية. إعادة بناء القنوات، وكيمياء المياه، وتوزيع الرواسب، وهيكل المجتمع البيولوجي، وتعرض الأسماك، والآثار الثقافية أو استخدام الأراضي يمكن أن تتبع مسارات مختلفة. الموقف المسؤول هو الإبلاغ عن كل مسار بأدلته وعدم يقينه، وليس ضغطها في شعار.

20. اختبار المساءلة

غير ماونت بولي حوكمة المخلفات لأنه كشف حدود الضمان المجزأ. يمكن أن يحتوي المرفق على مهندسين محترفين، وتقارير رسمية، وأجهزة، وتفتيشات، وتصاريح، وأنظمة مؤسسية بينما لا يزال يحمل وضع فشل غير معترف به. وجود الضوابط ليس هو نفسه تكامل الضوابط.

الدرس الفني هو التحقيق في الموقع بعمق كافٍ لتحديد المواد ومسارات الإجهاد التي تحكم الثبات، ثم الحفاظ على ذلك النموذج خلال كل رفع. الدرس التشغيلي هو ربط الهندسة والبناء والمياه والشواطئ والعواقب الطارئة في مجموعة واحدة من قواعد القرار الصارمة. الدرس المؤسسي هو جعل الملكية غير قابلة للتفويض، واستمرارية المهندس المسجل صريحة، والمراجعة المستقلة صعبة حقًا، والاعتماد التنظيمي قابلاً للتحقق. الدرس البيئي هو بناء برامج خط الأساس والمراقبة التي لا تتجاوز ادعاءاتها إحداثياتها أبدًا. الدرس القانوني هو إبقاء النتائج الفنية والتدقيقات والانضباط والتصاريح والادعاءات والأحكام في فئاتها الصحيحة.

هذا شكل متطلب من المساءلة لأنه لا ينتهي بتسمية سبب. يسأل من كان مطلوبًا منه أن يعرف، ومن يمكنه التحدي، ومن لديه سلطة الإيقاف، وما الأدلة التي وصلت إلى صانعي القرار، وماذا حدث عندما بقي عدم اليقين. يتطلب من المؤسسات الاحتفاظ بالمعرفة لفترة أطول مما يفعله الأشخاص والمشاريع والحكومات عادةً.

لذلك يجب أن يُذكر ماونت بولي ليس كدليل على أن فشل المخلفات غير متوقع ولا كدليل على أن إصلاحًا واحدًا قد حل المشكلة. يُظهر سجله فشلًا مفهومًا تقنيًا ناشئًا عن سلسلة طويلة من المعرفة غير الكاملة والقرارات ضعيفة الاتصال. اختبار مساءلة التعدين هو ما إذا كانت تلك السلسلة مرئية الآن — وما إذا كان يمكن لأي فاعل أن يسمح لافتراض حاسم أو انحراف أو تحذير أو توصية بأن يسقط بين حلقاته.

ملاحظات المصادر

بوابة التقرير النهائي المستضافة من الفريق تحدد التحقيق المستقل والتقرير النهائي والملاحق والسجل المرتبط؛ يستخدم التقرير نفسه للنتائج الفنية بدلاً من معاملة ملخص البوابة كبديل. جميع الاستنتاجات المؤسسية في هذه المقالة تُنسب إلى الهيئة التي توصلت إليها. التقديرات العددية مقدمة مع سياق مصدرها ولا يتم تنسيقها بما يتجاوز ما تدعمه السجلات. تُستخدم مواد الشركة لتسلسل التصاريح التي أبلغت عنها الشركة والإنتاج وحالة الطوارئ القانونية، وليس كدليل مستقل على المعالجة أو النتيجة البيئية. يسجل دفتر المصادر الدرجات والاستخدامات المقصودة وفحوصات الوصول والحد الرئيسي لكل عنوان URL مُستشهد به.
